2章 仮設工事 3節 仮設物

2章 仮設工事


3節 仮 設 物

2.3.1 監督職員事務所

(1) 仮設建物は、床荷重、風荷重等で倒壊しない構造とし、建築基準法、消防法等に従って設置する。

(2) 監督職員事務所

(ア) 「標仕」では、監督職員事務所に設ける電灯、給排水等の設備については、特記によるとされているが、特記がない場合は、監督職員と協議するとなっている。また、備品等の種類及び数量も、特記によるとされているが、これらは必要最小限にすべきである。

(イ) 「標仕」2.3.1(2)(ウ)の規定では、通信費は、受注者の負担となっているが、遠距離のため受注者に著しい負担をかけるような場合は、契約の際、明らかにしておくのがよい。また、光熱水費についても同様である。

(3) 受注者事務所その他
受注者事務所及びその他の仮設建物である休憩所、詰所、守衛所、便所、洗面所、更衣室、シャワー室等の設置に際しては、敷地条件等を考慮し、構造上、安全上、防火上及び衛生上支障のないように関係法令に基づき計画する。便所及び洗面所の 設置については、工事に影響がなく安全で利用しやすい場所に配置する。喫煙場所 は、屋外喫煙所の設置あるいは、屋内に設置する場合は空間分煙とした上で適切な 換気設備を設置するなど受動喫煙防止措置を講じるとともに消火器の配置を行う。また、清潔な食事スペースの確保、熱中症予防としての休憩所への冷房・冷水機等 の配備等、職場生活支援施設や疲労回復支援施設の充実を図る。

なお、作業員宿舎を設置する場合は、工事現場内から分離するものとし、建設業附属寄宿舎規程を遵守する。

(4) 表示板等
(ア) 地域住民への工事に関する情報提供のため、現場表示板を設ける。表示板には、工事名称、発注者名、施工者名、連絡先等を簡明に示す(図2.3.1参照)。

(イ) その他法令等による次の表示板を見やすい所に掲げる。
(a) 建設業の許可票(建設業法第40条、建設業法施行規則第25条)

(b) 建築基準法による確認済の表示(建築基準法第89条、建築基誰法施行規則第11条)

(c) 労災保険関係成立票(労働保険の保険科の徴収等に関する法律施行規則策77条)

(d) 道路占用許可証(道路法第32条、道路法施行令第7条)

(e) 道路使用許可証(逍路交通法第77条)

(f) その他(施工体系図(建設業法第24条の7)、建設業退職金共済制度適用事業主工事現場標識(中小企業退職金共済法)等)


図2.3.1 現場表示板の例

2.3.2 危険物貯蔵所

危険物には、灯油、塗料、油類、ボンベ類、火薬等があり、危険物貯蔵所は、次の事項に注意して設ける。

(ア) 仮設建物、隣地の建築物、材料費場等から離れた場所に設ける。設置スペースがないなど、やむを得ず工事目的物の一部を危険物置場として使用するときは、貯蔵戴等の関係法令が遵守されているか注意する。

(イ) 不燃材料を用いて囲い、周囲に空地を設ける。

(ウ) 各出入口には錠をかけ、「火気厳禁」の表示を行い、消火器等を設け、安全対策を講ずる。

(エ) 塗料、油類等の引火性材料の貯蔵所については、18.1.4(1)(ア)(e)を参照する。
また、ボンベ類置場は、通気がよく、他の建物と十分な離隔距離をとった直射日光を遮る構造とし、危険物や火気厳禁の表示及び消火器の配置を行う。

(オ) 取扱いについては、次に示す関係法令に規定されているので注意する。

(a) 消防法(第3章危険物第10条~第16条の9)
(b) 危険物の規制に関する政令
(c) 危険物の規制に関する規則
(d) 労慟安全衛生規則(第2編第4章第2節危険物等の取扱い等、第4節火気等の管理等)
(e) 建設工事公衆災害防止対策要綱(建築工事等編)(第19危険物貯蔵)

2.3.3 材料置場、下小屋

必要に応じて材料費場、下小屋を設ける。また、廃棄物の再費源化に努めるため、分別作業が可能なスペースと分別容器が設置可能な廃棄物分別置場(ヤード)を設ける。

なお、材料置場は、良好な材料保管ができるような構造とする。

(ア) 砂、砂利、セメント、鉄筋、鉄骨等の材料置場は、泥土等で汚れないように留意する。砂、砂利の場合、床を周囲地盤より高くしたり、水勾配を付けるなどの処理を行う。鉄筋や鉄骨の場合、受材を置き、泥土が付かないようにする。セメント等、吸水してはならないものは、雨水が掛からないように、屋根の付いた置場に保管する。

(イ) 下小屋とは、型枠や鉄筋の加工場やその他配管のねじ切り等の加工場をいう。

(ウ) 廃棄物分別置場(ヤード)は、廃棄物の搬出が容易な場所に設置する。
なお、現場に持ち込まれるこん包材等の減量化にも努めることが必要である。

2.3.4 工事用電気設備、工事用給排水設備

(1) 工事用電気設備は、工事を進めるための動力、照明、通信等に必要とする電力を供給する設備であり、着工から竣工までのほぼ全工程にわたって使用され、仮設工事の中でも重要な位置を占めるものである。

工事の進捗に伴い、負荷設備の増設・変更、設備の移動・盛替え等が多くなり、それに対応する配線等の保守管理が複雑になる。また、配線等は損傷を受けやすく、劣化も早く、粗雑に扱えば感電災害のリスクが高くなる。したがって、受電設備、幹線配線、負荷設備等一連の計画は、現場の条件や工程を十分に把握して、綿密な 事前計画が重要になる。また、運用管理に当たっては、十分な保守が必要である。

なお、工事用電気設備工事では、電気工事士法による電気工事士の資格等(1.3.3及び表1.3.3参照)、労働安全衛生規則の電気取扱い業務特別教育が必要になる。
工事用電気設備の計画から撤去までの作業手順を図2.3.2に示す

(ア) 申請手続き
電気設備の設置及び電力の使用に当たっては、電力会社への電力使用の申込みのほかに、契約電力によっては、経済産業大臣(又は所轄の経済産業局長)及び所轄の消防署長へ届け出なければならない(電気使用制限等規則)。

なお、電力使用申込みから受電までに1箇月余りを要するので、手続きはこの
期間を見込んでおく必要がある。

(イ) 保安責任者
工事用電力設備の保安責任者が、法令に基づいた有資格者であることを確認する(1.3.4及び表1.3.2参照)。


図2.3.2 工事用電気設備の計画から撤去までの作業手順の例

(ウ) 本設への切替え
竣工が近づき、本設の電気設備が受電され、工事用電気設備を撤去する際は、受注者等からの申出を受け、本設への切替えについて協議し、工事用電気設備の撤去の時期や本設への切替えの方法等を事前に決定するとともに、切換え時における感電災害の防止措置を講じる。

(2) 工事用給排水設備には、工事関係者が飲料あるいは洗顔・水洗等に使用する生活水や、基礎杭の施工や型枠の清掃等、工事に使用する工事用水を供給する給水設備と、生活水から生じる雑排水、地下水や雨水を処理する排水設備とがあり、工事を進めるのための重要な設備である。

(ア) 計画
給水設備は、施工計画や工事工程表から、生活用水や工事用水の使用時期、使用場所、使用水量を把握し、水源、要求される水質、水圧、水量等を勘案して、引込み設備、貯水設備、ポンプ設備、配管設備等を計画する。

排水設備は、各工事の施工方法、工事に従事する人員等を確認して、汚水、雑排水、地下水・雨水、特殊排水等、排水の種類ごとに排水時期、排水場所、排水量等を把握し、公共下水道の利用の可否等を勘案して、適切な排水方法を選定する。

(イ) 申請手続き
給水装置を新設、改造又は増設する場合は、水道事業者(地方公共団体の水道局)に届け出る(水道法)。

また、公共下水道に排水するために必要な排水設備を新設、改造又は増設する場合は、公共下水道管理者(地方公共団体の下水道局)に届け出る(下水述法)。
なお、給水、排水の届け出から認可までに1箇月余りを要するので、手続きはこの期間を見込んでおく必要がある。

2章 仮設工事 4節 仮設物撤去等

2章 仮設工事


4節 仮設物撤去等

2.4.1 仮設物撤去等
(1) 工事の進捗に伴い、あるいは外構工事等のために既設の監督職員事務所、受注者事務所等が障害となり、これを撤去し、他の場所に新設あるいは移設する必要がでてくる。

このような場合、通常は工事を行っている敷地内の別の場所に新設あるいは移設することになるが、そのような場所がない場合には工事を行っている建築物の一部を使用することになる。

工事敷地内に新設あるいは移設する場合には、場所や敷地内の人や工事で使用する車両等の通行状況を、また、工事目的物の一部を使用する場合には、工事完成後の入居の予定を、管理官署と事前に打ち合わせておく必要がある。

(2) 工事が完成する時までには、工事で使用した仮設物を撤去する。
工事目的物の一部を使用した場合には、設計図書で示されたとおりにして工事を完成させる。仮設物を撤去した跡及び付近は清掃、地均し等を行っておく。

(3) 仮設物を解体する際には、あらかじめ解体手順を決定し、解体中の仮設物が崩壊・倒壊しないよう災害防止に努める。解体時に作業主任者等の有資格者が必要な場合には、関係法令に従い、有資格者が配置されている必要がある。

2章 仮設工事 5節 揚重運搬機械

2章 仮設工事


5節 揚重運搬機械

2.5.1 一般事項
近年、建築工事の大型化、新工法の開発等に伴い、揚重機も多種多様となりその性能も格段と向上している。この節では、一般的な揚重機の分類、機種の特徴について記述し、その設置計画の考え方を示す。

また、安全(災害・事故防止)については、建築基準法、労働安全衛生法関係法令以外の必要な法令(所轄省庁)についても記述し、留意事項を解説する。

揚重運搬機械使用例を図2.5.1に示す。


図2.5.1 揚重運搬機械使用例

2.5.2 分 類

揚重運搬機械の分類を図2.5.2に示す。

図2.5.2 揚重運搬機械の分類

2.5.3 機種の特徴及び姿図

揚重機種の特徴及び姿図を表2.5.1に示す。

表2.5.1 揚重機種の特徴及び姿図(その1)

表2.5.1 揚重機種の特徴及び姿図(その2)

表2.5.1 揚重機種の特徴及び姿図(その3)

表2.5.1 揚重機種の特徴及び姿図(その4)

2.5.4 設置計画

揚重機械の設置に当たっては、工法の特徴、施工計画全体のねらいに合致した機械を採用する。特に、構造物との納まりや強度を確認し、機械の搬入組立及び解体搬出方法まで考慮して計画を立案する。図2.5.3に計画の検討手順を示す。


図2.5.3 設置計画の検討手順

2.5.5 安全に関する法令

(1) クレーン等安全規則
クレーン等安全規則による諸届を表2.5.2に、クレーン等の運転資格を表2.5.3に示す。

表2.5.2 クレーン等安全規則による諸届

表2.5.3 クレーン等の運転資格

(2) 運搬・移送時に適用を受ける法規

道路運送車両法、道路法、道路交通法について留意する。

(a) 道路関係各法の主な制限基準値を、表2.5.4に示す。

表2.5.4 主な制限基準値

(b) 各法令における車両諸元の測り方を次に示す。

① 道路運送車両の保安基準

② 車両制限令

車両:人が乗車し、又は貨物が積載された状態のもの。けん引している場合はけん引されている車両を含む。

③ 道路交通法施行令

(3) 送配電線の最小離隔距離を確保しなければならない法規

送電線のように電圧が高くなると、直接電線に触れなくても、接近しただけで、電気は空気中を放電してアークが発生し危険である。労働安全衛生規則では、送配電線部分と人体、ワイヤロープ、つり荷の離隔距離を常に保つよう規定している。また、該当する送配電線で、各電力会社の規定と比べ、最小離隔距離が異なる場合は、大きい値を採用する(表2.5.5及び図2.5.4参照)。

表2.5.5 送電線からの最小離隔距離


図2.5.4 離隔距離の例

(4) 航空法による高さの規制
(ア) 地表又は水面から60m以上の高さのクレーンの先端に航空障害灯等の設置
(イ) 空港近辺の高さの制限

(5) 電波法による電波等の規制
(ア) マイクロウェーブ等への障害
(イ) 作業に使用する無線機の許可
(ウ) テレビ等の電波障害

(6) 鉄道近接で適用を受ける法規
鉄道の近接工事は、(-社)日本建設業連合会の「鉄道工事安全管理の手引」に準拠して、必要な手続き・対策及び処置を講ずる(図2.5.5参照)。


図2.5.5 営業線近接工事

2.5.6 安全に関する留意事項

安全に関する留意事項には次のようなものがある。そのほかには、クレーン等安全規則の措置事項を遵守することが必要である。

(ア) 風
クレーンについては、10分間平均風速 10m/s以上の場合、クレーン作業を中止し転倒防止を図る。

(イ) 落雷
落雷のおそれがある場合はクレーン作業を中止する。
なお、オペレーターは、運転室にいる場合、被害を受けることは少ないが、玉掛け者は被災するおそれがあるので退避する。

(ウ) 地盤
移動式クレーンの作業地盤の支持力不足に起因する転倒事故を防止するため、事前に地盤調査を行い、支持力の確保が可能か否かを検討し支持地盤の適切な養生を行う。アウトリガー又は拡幅式クローラーは、最大限に張出し、転倒するおそれのない位置に設置する。

(エ) 安全設備
(a) 組立・解体時の安全対策と設備
クレーン等の組立・解体等は高所作業が多く、特に危険作業となるので、作業指揮者を選任し、作業開始前に十分な打合せ(危険作業事前打合せ)のうえ、作業を行う必要がある。特に、墜落・落下等の労働災害防止対策として安全ネット及び親綱等の設備を設け、また、関係者以外の立入禁止等の措置が必要である。悪天候の場合は作業を中止する。

(b) 使用時の安全対策と設備
クレーン等の使用は、あらかじめ定められる作業計画に従って行う。また、日常の保守管理を十分行い、特に、機器に設置された各種安全装置(過負荷防止装置、巻過防止装置等)の働きを正常に保つよう留意する。

1) リフト、エレベーターの停止階には、必ず出入口及び荷の積卸し口の遮断設備を設ける。

2) リフト、エレベーターの昇降路は人が出入りできないように、また、積荷の落下、飛散がないように外周をネット、金網等で養生する。

3) 機械等の設置に伴って、発生する開口部は、養生の目的に合わせてネット・金網等の適正な材料で養生する。

(オ) 玉掛け作業
玉掛けは、揚重作業に欠かせない作業であり、危険性が高いため有資格者を配置する必要がある(クレーン等安全規則第221条、第222条)。また、玉掛け用ワイヤーロープ、つりチェーン、フック、シャックル、繊維ロープ等は、クレーン等安全規則第213条~第219条の2に規定されたものを用い、作業開始前には玉掛け用具の点検を行い適正なものを使用する(クレーン等安全規則第220条)。

(カ) 表示
クレーン、リフト、エレベーター等は、設置に当たり、作業員に安全作業上の遵守事項、当該機械の運転者、性能等を周知するための表示を行う。また、旋回体範囲内、つり荷の下等への立入禁止の表示等を行う。

(キ) 運転の合図及び通信・信号設備
クレーン、リフト、エレベーター等の運転については一定の合図を定め、合図を行う者を指名してそれに従う。通信・信号設備は、設置条件・使用目的に合わせ最も適したものを選定使用する。

(例)クレーン:無線及び有線装置による通信設備、テレビカメラエレベーター・リフト:インターフォン

参考文献

1級建築施工管理技士 平成27年 学科 問題1解説

平成27年 1級建築施工管理技士 学科 問題1 解答解説

※   問題番号[ No.1 ]~[ No.15 ]までの 15 問題のうちから、12 問題を選択し、解答してください。

[ No. 1 ]
換気に関する記述として、最も不適当なものはどれか。

1.静穏時の呼気による成人1人当たりの必要換気量は、二酸化炭素濃度を基にして定めた場合、30 m3/h 程度である。

2.換気量が一定の場合、室容積が大きいほど換気回数は少なくなる。

3.温度差による自然換気の場合、室内外の圧力差が 0 となる垂直方向の位置を中性帯といい、 この部分に開口部を設けても換気はほとんど起こらない。

4.室内空気の一酸化炭素の濃度は、100 ppm 以下となるようにする。

答え

 4 ×
室内環境基準において、空気中の一酸化炭素濃度の許容値は、10 ppm(0.001%)以下とされている。

1 ◯
換気の目的の1つは、室内の汚染物質を排出し、許容濃度以下に抑えることであり、このために必要な換気量を必要換気量という。室内のCO2をもとに定める必要換気量は、一般に成人1人当たり 20〜35 m3/h が推奨されている。

2 ◯
換気回数は次式により求められる。
N = Q / V
N:換気回数 [ 回 / h ]
Q:換気量 [ m3/ h ]
V:室容積 [ m3 ]
3 ◯
中性帯とは上下開口部の間の圧力差が 0 となる部分で、この部分に開口部があっても換気は起こらない。

[ No. 2 ]
日照、日射及び日影に関する記述として、最も不適当なものはどれか。

1.北緯 35 度における南面の垂直壁面の可照時間は、春分より夏至の方が長い。

2.建物により影になる時間が等しい点を結んだ線を、等時間日影線という。

3.日射は、一般的に直達日射と天空日射の2つに大別される。

4.同じ日照時間を確保するためには、緯度が高くなるほど南北の隣棟間隔を大きくとる必要がある。

答え

 1 ×
可照時間とは、障害物のない水平面であれば晴れた日の日の出から日没までの時間に日照があるべき時間をいう。北緯35度における南面の垂直壁の可照時間は、太陽が東西軸より南側にある時間となる。夏至(約7時間)よりも春分または秋分(約12時間)の方が長くなる。

2 ◯
等時間日影線は時刻日影図に基づき同じ時間日影となる点を結んだラインで、各時間の影の輪郭を 2時間ごとに連結してできる交点の曲線は、 2時間日影曲線(以下 3時間、4時間日影曲線)といい 2時間日影曲線内は日影となる。

3 ◯
日射とは、地表面または大気中における太陽放射の総称である。大気層を通り抜けて直接地表面に達する太陽光線の日射量を直達日射量、途中で乱反射されて地上に達する太陽光線の日射量を天空放射量といい、直達日射量と天空放射量を合計したものを全天日射量という。

4 ◯
日照時間は、周囲に障害物のある場合は快晴日でも可照時間より少なくなる。集合住宅棟など、ある一定間隔を置いて建てられるとき、その間隔を隣湯間隔といい、冬至の日照時間を参考として決められる。緯度が高くなる(北半球で北の方へ行く)と南北の隣棟間隔を大きくとる必要がある。

[ No. 3 ]
音に関する記述として、最も不適当なものはどれか。

1.1つの点音源からの距離が2倍になると、音圧レベルは 6 dB 低下する。

2.向かい合った平行な壁などで音が多重反射する現象を、ロングパスエコーという。

3.残響時間とは、音源が停止してから音圧レベルが 60 dB 減衰するのに要する時間のことをいう。

4.人間が聞き取れる音の周波数は、一般的に 20 Hz から 20 kHz といわれている。

答え

  2
向かい合った室内の天井と床、両側壁等が互いに平行で、かつ反射性のある材料でできている場合、拍手の音や足音等がこの平行面を複数回反射して二重、三重に聞こえる現象をフラッターエコー(鳴き竜)という。

1 ◯
点音源からの距離が 2倍になると、音の強さのレベルは約 6 dB (デシベル)減衰する。

3 ◯
残響時間とは、音源を停止した後、音のエネルギー密度が 60dB減少するのに要する時間をいい、室容積に比例し、室内の吸音力の合計に反比例する。

4 ◯
周波数は、空気粒子の振動が 1秒間に振動する回数振動数ともいう。単位は Hz(ヘルツ)。人間の耳に感じる周波数は 20 Hz 〜 20 kHz といわれている。

[ No. 4 ]
免震構造に関する記述として、最も不適当なものはどれか。

1.免震構造とした建物は、免震構造としない場合に比べて、固有周期が長くなる。

2.アイソレータは、上部構造の重量を支持しつつ水平変形に追従し、適切な復元力を持つ。

3.ダンパーは、上部構造の垂直方向の変位を抑制する役割を持つ。

4.地下部分に免震層を設ける場合は、上部構造と周囲の地盤との間にクリアランスが必要である。

答え

  3
免震構造におけるダンパー(減衰器)の役割は、免震層の過大な変形を抑制し、地震時の応答を安定化させることである。

1 ◯
免震構造は、柔らかい積層ゴムやローラー等を挟み込むことによって、固有周期を地震動の影響の少ない長周期帯に一挙にずらすことによって、地震力の建物への伝達を低減する。

2 ◯
アイソレーターは、地震入力に対して絶縁機能を持つもので、地盤の水平方向の動きに対して縁を切り、上部構造を動かないようにする。水平方向の変位を抑制する役割はダンパーが受け持つ。

4 ◯
大きな地震動を免震構造が受けた場合、上部構造は長周期で大きく水平移動するため、上部構造と周辺との接触、衝突を避けるため十分なクリアランスをとる必要があり、設計で考えられる変化量の 1.5 〜 2.0 倍程度の離隔寸法を確保する。

[ No. 5 ]
鉄筋コンクリート構造に関する記述として、最も不適当なものはどれか。

1.柱の引張鉄筋比が小さくなると、付着割裂破壊が生じやすくなる。

2.一般に梁の圧縮鉄筋は、じん性の確保やクリープ変形によるたわみの防止に有効である。

3.梁に貫通孔を設けた場合の構造耐力の低下は、曲げ耐力よりせん断耐力の方が著しい。

4.耐震壁の剛性評価に当たっては、曲げ変形、せん断変形、回転変形を考慮する。

答え

  1
柱の引張鉄筋比が過大になると、主筋に沿う付着割裂破壊が生じたり、あるいは変形性能が小さくなったりするので注意する。

2 ◯
圧縮鉄筋は、一般に長期荷重によるクリープたわみの防止、短期(地震時)に対するじん性の確保に効果的である。

3 ◯
梁の曲げ耐力は、一般に主筋の位置と主筋の断面積により決まるが、せん断耐力はコンクリートの断面積及びせん断補強筋量によって決まる。よって、梁貫通孔が設けられると、コンクリートの断面積が減少し、せん断力が著しく低下する。

4 ◯
耐震壁は地震時にねじれないよう、建物の重心と剛心との距離である偏心距離を小さくする必要がある。剛性評価に当たっては、曲げ変形、せん断変形、回転変形を考慮する。

[ No. 6 ]
鉄骨構造に関する記述として、最も不適当なものはどれか。

1.溶接継目ののど断面に対する長期許容せん断応力度は、溶接継目の形式にかかわらず同じである。

2.片面溶接による部分溶込み溶接は、継目のルート部に、曲げ又は荷重の偏心による付加曲げに よって生じる引張応力が作用する箇所に使用してはならない。

3.引張材の接合を高力ボルト摩擦接合とする場合は、母材のボルト孔による欠損を無視して、引張応力度を計算する。

4.引張力を負担する筋かいの接合部の破断耐力は、筋かい軸部の降伏耐力以上になるように設計する。

答え

  3
引張材の接合を高力ボルト摩擦接合とする場合、ボルトなどの孔による断面欠損を除いたものを引張材の有効断面積とする。

1 ◯
溶接継目ののど断面に対する長期許容せん断応力度は、突合わせ形式にかかわらず同じである。

2 ◯
片面溶接による部分溶け込み溶接は、ルート部に、曲げまたは荷重の偏心による付加曲げによる引張り応力が作用する場合には用いることができない

4 ◯
引張力を負担する筋かいの軸部が降伏する場合において、当該筋かい端部及び接合部が先に破断しない設計とする。

[ No. 7 ]
杭基礎に関する記述として、最も不適当なものはどれか。

1.鋼杭は、曲げや引張力に対する強度と変形性能に優れており、既製コンクリート杭のようにひび割れによる曲げ剛性の低下がない。

2.杭の周辺地盤に沈下が生じたときに、杭に作用する負の摩擦力は、一般に支持杭の方が摩擦杭より大きい。

3.基礎杭の先端の地盤の許容応力度は、セメントミルク工法による埋込み杭の方がアースドリル工法による場所打ちコンクリート杭より大きい。

4.埋込み杭の場合、杭と杭との中心間隔の最小値は、杭径の 1.5 倍とする。

答え

  4
埋込み杭の場合は、その杭頭部の径の2.0倍以上かつ75 cm以上とする。

1 ◯
鋼杭は曲げに強く水平力を受ける杭に適しており、応力に応じて材質や肉厚を変えた合理的な設計ができる。コンクリート杭は質量が軽く、取扱いが簡単である。

2 ◯
支持杭を用いた杭基礎の場合、杭周囲の地盤沈下によって杭周囲面には杭の下向きの摩擦力が働き、これに負の摩擦力が加わるため、支持杭の支持力の方が摩擦杭の支持力より大きい

3 ◯
プレボーリングによる埋込み工法は、アースオーガーで掘削した孔に杭を設置する工法で、セメントミルク工法という。埋込み杭の先端地盤許容応力度は、アースドリル工法による場所打ちコンクリート杭で算定されるので、セメントミルク工法の先端地盤許容応力度の方が大きくなる

[ No.8 ]
荷重及び外力に関する記述として、最も不適当なものはどれか。

1.教室に連絡する廊下と階段の床の構造計算用の積載荷重は、実況に応じて計算しない場合、教室と同じ積載荷重の 2,300 N/m2  とすることができる。

2.多雪区域に指定されていない地域において、積雪荷重の計算に用いる積雪の単位荷重は、 積雪量1 cm ごとに 20 N/m2 以上としなければならない。

3.屋根葺き材に作用する風圧力は、平均速度圧にピーク風力係数を乗じて求める。

4.地震力の計算に用いる振動特性係数は、建築物の弾性域における固有周期と地盤種別に影響される。

答え

  1
教室に連絡する廊下の積載荷重は、建築基準法施行令第85条により、集会室等のその他の場合(3,500、3,200、2,100)の床の積載荷重3,500 N/m2とする。

2 ◯
屋根の水平投影面積 [ m2 ]当たりの積雪荷重は、積雪の単位荷重にその地方における垂直積雪量を乗じて求める。単位重量は一般地域では 20 N/m2 以上としなければならない。

3 ◯
屋根葺き材に作用する風圧力 w は、速度圧に風力係数を乗じたもので、次式により算定される。
w = q・Cf
w:風圧力 [ N/m2 ]
q:速度圧 [ N/m2 ]
C:風力係数
建告第1458号により、水平速度圧 q(~)(キューバー)は、
q(~) = 0.6 × Er2V02 × ピーク風力係数(Cf (−) )(シーエフバー)
にて求める。
ただし、Er は平成12年建設省告示第1454号第1第2項に規定する数値、V0は平成12年建設省告示第1454号第2に規定する基準風速の数値とする。

4 ◯
振動特性係数は、地震力を求める際に必要な係数で、建物の固有周期が地盤の固有周期より長い場合には、建物に生ずる地震力を低減させるための係数である。

[ No.9 ]

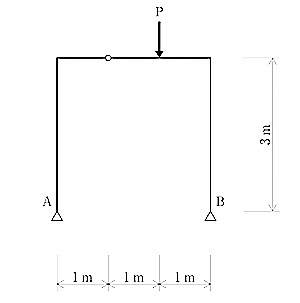

図のような集中荷重P を受ける3ヒンジラーメンの支点A 及びB に生じる鉛直反力をそれぞれ VA 及び VB  としたとき、それらの反力の大きさの比 VA:VB  として、正しいものはどれか。

VA  : VB
1.  1 : 1
2. 1 : 2
3. 2 : 1
4. 2 : 3

答え

  2

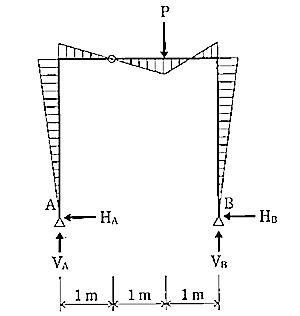

図のように反力を仮定する。
ΣMB = 0より
VA × 3m - P × 1m = 0
3VA = P
VA = P/3(上向き)
ΣY = 0より
VA + VB ーP = 0
P/3 + VB - P = 0
VB -2P/3 = 0
VB = 2P/3(上向き)
VA : VB = P/3 : 2P/3 = 1 : 2
したがって、2が正しい。

[ No.10 ]

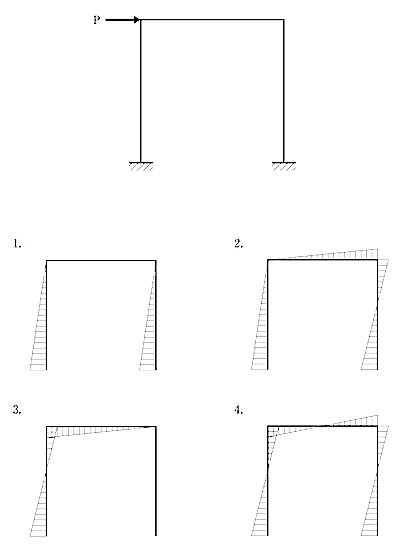

図に示す架構に集中荷重 P が作用したときの曲げモーメント図として、正しいものはどれか。
ただし、曲げモーメントは材の引張り側に描くものとする。

答え

  4

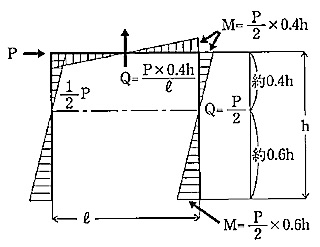

左から集中荷重を受けるラーメン架構の柱の変形は、柱頭は右側に引張られ、柱脚は左側から引張られるように変形する。曲げモーメント図は、引張り側に描くことから、4が正しい。

[ No.11 ]
金属材料に関する一般的な記述として、最も不適当なものはどれか。

1.アルミニウムの密度及びヤング係数は、それぞれ鋼の約 1/3である。

2.ステンレス鋼の SUS430 は、SUS304 に比べ磁性が弱い。

3.青銅は銅と錫を主成分とする合金で、黄銅に比べ耐食性に優れている。

4.チタンは鋼に比べ密度が小さく、耐食性に優れている。

答え

  2
ステンレス鋼SUS430(フェライト系)は、鉄とクロムの合金で、SUS304(オーステナイト系)は、鉄とクロムとニッケルの合金である。SUS430は磁石に付く強磁材料で、SUS304に比べて磁性は強い。
1 ◯
アルミニウム及びアルミニウム合金は、密度が 2.78 g/cm3、ヤング係数は 6.37 × 104〜 8.43 × 104 N/mm2である。鋼は密度が 7.88 g/cm3、ヤング係数は 2.05 × 105 N/mm2である。したがって、アルミニウムは密度、ヤング係数とも鋼の約 3分の1である。
3 ◯
青銅(ブロンズ)は銅の合金で、主成分とし、合金の黄銅(真鍮)よりも耐食性が良い
4 ◯
チタンは、比重が 4.5 と鋼材(約7.85)に比べて軽く密度が小さい。しかも極めて腐食しにくく、耐食性が高い

[ No.12 ]
石材の一般的な特徴に関する記述として、最も不適当なものはどれか。

1.安山岩は、硬度が高く、耐久性に優れる。

2.粘板岩は、吸水が少なく、耐久性に優れる。

3.砂岩は、汚れが付きにくいが、耐火性に劣る。

4.石灰岩は、加工しやすいが、耐水性に劣る。

答え

  3
砂岩(堆積岩)は、耐火性に優れているが吸水性の大きなものは耐凍害性に劣るとともに汚れや苔がつきやすい

1 ◯
安山岩(火成岩)は噴出した火山岩で、組成鉱物は斜長石、角閃石などで、硬く、色調は灰褐色のものが多く光沢がない。また、強度、耐久性に優れ、特に耐火性が大きい

2 ◯
粘板岩(変成岩)は、吸水性が少なく耐久性に優れている

4 ◯
石灰岩(堆積岩)は、取付け部耐力、曲げ強度等は他の石材に比べて小さく耐水性に劣る

[ No. 13 ]
ガラスに関する記述として、最も不適当なものはどれか。

1.強化ガラスは、板ガラスを熱処理してガラス表面付近に強い引張応力層を形成したもので、 耐衝撃強度が高い。

2.Low-E 複層ガラスは、中空層側のガラス面に特殊金属をコーティングすることで、日射制御機能と高い断熱性を兼ね備えたガラスである。

3.熱線反射ガラスは、日射熱の遮蔽を主目的とし、ガラスの片側の表面に熱線反射性の薄膜を形成したガラスである。

4.型板ガラスは、ロールアウト方式により、ロールに彫刻された型模様をガラス面に熱間転写して製造された、片面に型模様のある板ガラスである。

答え

  1
強化ガラスは、板ガラスに熱処理を施し、表面付近に強い圧縮応力層を形成したもので、耐衝撃強度が高い割れても破片が細粒状になる。加工後の切断はできない。

2 ◯
中空層側のガラス面に特殊金属をコーティングして断熱性能を高めた製品(低放射ガラス、Low-Eガラス)には、日射熱の流入に配慮した製品や内部を真空近くまで減圧し内部にガス封入した製品がある。

3 ◯
熱線反射ガラスは、フロート板ガラスの表面に反射率の高い薄膜(金属酸化物)をコートしたガラスで、日射エネルギーを反射し冷房負荷を軽減させる。可視光線を 30〜 40%反射し、ハーフミラー状になる。

4 ◯
型板ガラスは、2本の水冷ローラーの間に、直接溶解したガラスを通して製板するロールアウト方式により生産されるガラスで、下部のロールに彫刻された型模様をガラス面に型付けする。片面に型模様のある板ガラスである。

[ No. 14 ]
シーリング材に関する記述として、最も不適当なものはどれか。

1.1成分形高モジュラス形シリコーン系シーリング材は、耐熱性・耐寒性に優れ、防かび剤を添加したものは、浴槽や洗面化粧台などの水まわりの目地に用いられる。

2.2成分形低モジュラス形シリコーン系シーリング材は、耐光接着性に優れ、ガラス・マリオン方式のカーテンウォールの目地に用いられる。

3.2成分形ポリウレタン系シーリング材は、耐熱性・耐候性に優れ、金属パネルや金属笠木などの目地に用いられる。

4.2成分形変成シリコーン系シーリング材は、耐候性・耐久性が良好で、プレキャストコンクリートカーテンウォールの部材間の目地に用いられる。

答え

  3
2成分形ポリウレタン系シーリング材は耐熱性、耐候性にやや劣るため、金属パネルや金属笠木などの目地には適していない

1 ◯
1成分形シーリング材は、あらかじめ施工に供する状態に調整されている成分形シーリング材。その中で1成分形高モジュラス形シリコーン系シーリング材は、耐熱性、耐寒性に優れ、防かび剤を添加したものは、水周りの目地に用いられる。

2 ◯
2成分形シーリング材は、施工直前に基剤と硬化剤を調合し、練り混ぜて使用するシーリング材をいう。

4 ◯
2成分形変成シリコーン系シーリング材は硬化途中に大きなムーブメントが予想される部位(金属カーテンウォールの目地、プレキャストコンクリートカーテンウォール部材の目地など)に用いる。

[ No. 15 ]
塗料に関する記述として、最も不適当なものはどれか。

1.合成樹脂調合ペイントは、木部面の塗装に適している。

2.つや有合成樹脂エマルションペイントは、屋内の鉄鋼面の塗装に適している。

3.合成樹脂エマルションペイントは、せっこうボード面の塗装に適している。

4.アクリル樹脂系非水分散形塗料は、ガラス繊維補強セメント板(GRC板)面の塗装に適している。

答え

  4
アクリル樹脂系非水分散形塗料は、屋内のコンクリート面やモルタル面に適用し、ガラス繊維補強セメント(GRC板)面の塗装には適さない

1 ◯
合成樹脂調合ペイントは、はけ塗り作業に適しており、はけ目やだれが少なく、表面光沢をもつ平滑な仕上がり塗膜が得られるのが特徴。特に木部面塗装に適している。

2 ◯
つや有合成樹脂エマルションペイントの塗膜硬化機構は、合成樹脂エマルションペイントと同様である。一度硬化すると表面光沢のある、耐水性を有する塗膜になる。したがって屋内の鉄鋼面の塗装に適している。

3 ◯
合成樹脂エマルションペイントは合成樹脂共重合エマルションやラテックスをベースとして、着色顔料や体質顔料、補助剤、添加剤等を加えた水系塗料である。コンクリート、モルタル、プラスター、せっこうボード、その他ボード等の面に適している

3章 土工事 1節 一般事項

第3章 土工事


01節 一般事項

3.1.1 適用範囲

(a) この章は、建築物の建設工事に伴う根切りや地下掘削後の埋戻し、建物周辺の盛土等の土工事並びに山留め工事を対象とするもので、大規模な敷地造成工事等は対象としていない。

(b) 作業の流れを図3.1.1に示す。

図3.1.1 土工事の作業の流れ

(c) 施工計画書の記載事項は、おおむね次のとおりである。
なお、赤文字を考慮しながら品質計画を作成する。

① 工程表(山留め設置、根切り、埋戻し、山留め撤去等の時期)
② 山留めの工法及び安全を確認できる構造計算書(荷重、振動等に対する安全性の確認等)
③ 根切りの工法(順序、掘削機の種類と能力、予定搬出土量等)
④ 残土の処理方法(場外処理の場合は、地番、距離、処分地の種類等)
⑤ 法勾配並びに法面の養生方法及び法面の滑動のおそれがある場合の観測方法
⑥ 排水計画(排水溝の位置、釜場の位置、地下水の状況、揚水ポンプ能力と台数、台風あるいは停電時の対策、揚水停止時期の検討、流末の処置)
⑦ 埋戻し土の種類、締固め方法及び余盛り高さ
⑧ 安全管理対策(3.1.3の具体的実施方法及び関連対策等)
⑨ 公害対策(3.1.3の具体的実施方法等)
⑩ 作業のフロー、管理の項目・水準、方法、品質管理体制・管理責任者、品質記録文書の書式とその管理方法等

3.1.2 基本要求品質

(a) 一般に根切りの寸法や形状については設計図書に示されることはないが、法面の勾配等は、その掘削深さや土質等によって労働安全衛生法等によって定められている。したがって「形状及び寸法が所定のもの」としては、これらに基づき安全性を確保できるように、具体的な工法や安全対策等を提案させ、これによって施工させるようにする。

また、床付け面より下を深掘りしたり掘削機の刃先で乱したりして、地盤をかく乱すると、上部構造に沈下等の悪影響を与えるおそれがある。このため、掘削に当たっては床付け面をいかにかく乱しないような工法を採用するのか、また、もし万一床付け面を乱した場合の処置方法も含めて品質計画として提案させるようにするとよい。ここで床付け地盤が設計時に想定した条件と異なる場合は、設計担当者と打ち合わせて、処理方法を検討し、必要に応じて「標仕」1.1.8による協議を行い処理する。

(b) 埋戻しや盛土の材料は、一般に天然のものであり、「標仕」表3.2.1による種別の同じものが指定されていても、工事現場により材料の品質性状は異なったものとなる場合が多い。

一般に、土の場合は、その種類や含水状態によって、適切な締固めの方法や使用する機器等が異なる。したがって最も適切な締固めの方法及び管理の基準や方法等を品質計画で定め、それに従って管理したことが分かるようにしておく。

3.1.3 災害及び公害の防止

(a) 災害防止のために、特に注意する必要のある事項は、次のとおりである。

(1) 周囲の建物等の安全の確保
(2) 地中埋設物等に対する確認及び処置
(3) 土砂の崩壊による危険防止のための次の観測、測定等

なお、危険箇所については、常時巡視する態勢が必要である。
① 周辺地盤、法面に発生するひび割れ
② 周辺地盤の沈下、移動
③ 湧き水、漏水
④ 山留めの土圧、変形

(4) 法面保護
法面保護の方法には、通常次のようなものがある。

① メッシュ入りモルタル吹付け
② モルタル吹付け
③ 短期間及び大雨に対してはシートによる覆い
④ 吹付けは種

(b) 公害防止のために、特に注意する必要のある事項は、次のとおりである。
(1) 騒音、振動の防止
生活環境の保全と建設工事の円滑化を図るため、住居が集合している地域、病院又は学校周辺の地域等で、設計図書に、低騒音型・低振動型建設機械を使用するよう指定された場合は、「低騒音型・低振動型建設機械の指定に関する規程」(平成9年7月31日建設省告示第1536号)により指定された建設機械を使用する必要がある。

(2) 建設副産物の処理
建設副産物については.1.3.8を参考に適切に処理する。

(3) 土壌汚染対策については.1.3.11(a)による。

(4) 近隣の水位の低下並びに油滴、塵あいの飛散による汚れの防止等の調査及び防護、養生の検討

(5) 工事現場以外(運搬途中、敷地周辺)の道路、排水路の土砂、泥水による汚れ等の防止及び堆積しておく埋戻し土の雨による流出るの防止

(6) 連搬車の事故防止
(i) 土砂等を運搬する車両は、交通事故の防止対策等からダンプカー協会に加入している車両を優先的に使用する(土砂等を運搬する大型自動車による交通事故の防止等に関する特別措置法(昭和42年法律第131号))。

(ⅱ) 工事現場へ出人りする際の事故防止に努める。

1級建築施工管理技士 平成27年 学科 問題2解説

平成27年 1級建築施工管理技士 学科 問題2 解答解説

※   問題番号[ No.16 ]~[ No.20 ]までの 5 問題は、全問題を解答してください。

[ No. 16 ]
アスファルト舗装に関する記述として、最も不適当なものはどれか。

1.プライムコートは、路盤の仕上がり面を保護し、その上のアスファルト混合物層との接着性を向上させる。

2.粒度調整砕石は、所要の粒度範囲に入るように調整された砕石で、路盤の支持力を向上させる。

3.フィラーは、アスファルトと一体となって、混合物の安定性、耐久性を向上させる。

4.シールコートは、路床の仕上がり面を保護し、その上の路盤との接着性を向上させる。

答え

  4
シールコートは、表層の水密性の増加、劣化防止、滑り止め及びひび割れの目つぶしなどの目的で既設の舗装面にアスファルト乳剤などを散布し、この上に骨材を散布して仕上げる。

1 ◯
プライムコートは、路盤の仕上げり面を保護し、その上に舗装すすアスファルト混合物層との接着をよくするために、路盤の仕上げ後にアスファルト乳剤を 1.5 ℓ /m2程度散布する。

2 ◯
粒度調整砕石は、JIS A 5001(道路用砕石)の規定により、用途に応じて清浄堅硬で耐久性があり、細長い石片、ごみ、泥、有機不純物等を有害量含まないもの。路盤の支持力を向上させる

3 ◯
フィラーは、アスファルトと一体となって、混合物の安定性や耐久性を向上させる働きがあり、一般には石灰岩または火成岩を粉末にした石粉が用いられる。

[ No. 17 ]
電気設備に関する記述として、最も不適当なものはどれか。

1.電圧の種別で低圧とは、直流にあっては 750 V 以下、交流にあっては 600 V 以下のものをいう。

2.大型の動力機器が多数使用される場合の電気供給方式には、単相3線式 100/200 V が多く用いられる。

3.特別高圧受電を行うような大規模なビルや工場などの電気供給方式には、三相4線式 400 V 級が多く用いられる。

4.バスダクトは、電流の容量の大きい幹線に用いられる。

答え

  2
大型の動力機器が多数使用される場合の電気供給方式は、三相4線式が用いられる。単相3線式 100/200Vは、負荷の大きい住宅や店舗等で比較的容量の大きい照明、コンセント用の幹線に使用される。三相3線式200Vは、中規模建築物等で電動機等に使用されている。

1 ◯
電圧の種別には、低圧高圧及び特別高圧の3種類がある。電気設備に関する技術基準を定める省令(電圧の種別等)第2条 第1項 第一号 により、低圧とは直流にあっては 750V以下交流にあっては 600V以下と規定されている。

3 ◯
屋内配線に用いられる電気方式には、単相2線式単相3線式三相4線式がある。三相4線式は、主に大規模な建築物に用いられる。

4 ◯
バスダクトは、銅やアルミの裸導体を導体支持物で支持または絶縁物で被覆したもので、主として大きな電流が流れる低圧の幹線に使用する。

[ No. 18 ]
給水設備の給水方式に関する記述として、最も不適当なものはどれか。

1.水道直結直圧方式は、水道本管から分岐した水道引込み管から直接各所に給水する方式である。

2.水道直結増圧方式は、水道本管から分岐した水道引込み管に増圧給水装置を直結し、各所に給水する方式である。

3.圧力水槽方式は、一度受水槽に貯留した水を、ポンプを介して直接各所に給水する方式である。

4.高置水槽方式は、一度受水槽に貯留した水をポンプで建物高所の高置水槽に揚水し、この水槽からは重力によって各所に給水する方式である。

答え

  3
圧力水槽方式(圧力タンク方式)は、上水や井水を一度受水槽に貯水し、これをポンプで圧力水槽に送水し、圧力水槽内の空気は圧縮、加圧して、その圧力で各所に給水する方式である。

1 ◯
水道直結直圧方式は、2階建て程度の小規模建物向けであり、水道管から給水菅を引き込み、直接、水道の圧力を利用し、各水栓に給水する方式で、給水圧は水道本管の圧力に左右される。設備費及び維持費が最も安価である。

2 ◯
水道直結増圧方式は、低中層、中規模建物向きで受水槽、高置水槽共に不要である。事前協議が必要となる。

4 ◯
高架水槽方式(高置タンク方式)は、上水や井水を一度受水槽に貯水し、ポンプで屋上等の水槽に揚水し、この水槽から重力によって各所に給水する方式で、中層、中規模以上の建物の一般的な給水方式。

[ No. 19 ]
エレベーターの管制運転に関する記述として、最も不適当なものはどれか。

1.地震時管制運転は、地震発生時に地震感知器の作動により、エレベーターを避難階に帰着させるものである。

2.火災時管制運転は、火災発生時にエレベーターを避難階に帰着させるものである。

3.自家発時管制運転は、停電時に自家発電源でエレベーターを各グループ単位に順次避難階又は最寄り階に帰着させるものである。

4.浸水時管制運転は、地盤面より下に着床階がある場合で、洪水等により浸水するおそれがあるときに、エレベーターを避難階に帰着させるものである。

答え

  1
地震時管制運転は、地震感知器との連動によってエレベーターを最寄階に停止させる機能であり、地震発生時に乗客の安全を図り、機器の損傷を防止するため、できるだけ早期にエレベーターを最寄階に停止させることが目的である。
(機械設備工事監理指針)

2 ◯
火災時管制運転は、火災発生時にエレベーターを避難階に呼び戻す機能。この装置は防災センターで切換スイッチによる火災報知機の防炎信号によってすべてのエレベーターを一斉に避難階に呼び戻し帰着させるもの。
(機械設備工事監理指針)

3 ◯
自家発時管制運転は、停電時に自家発電源でエレベーターを各グループ単位に順次避難階に帰着させる機能。また、自家発電源の容量に余裕ができた場合、緊急救出の必要がある場合を考え、手動にて順不同に運転させて、早期に救出を完了させることができる。(機械設備工事監理指針)

4 ◯
浸水時管制運転は、地盤面より下に着床階があるエレベーターが高波、洪水等により浸水するおそれがある場合に、外部よりエレベーターへ信号を与えてエレベーターを速やかに最下階以外の避難階に帰着させる機能

[ No. 20 ]
請負契約に関する記述として、「公共工事標準請負契約約款」上、誤っているものはどれか。

1.受注者は、工期内で請負契約締結の日から6月を経過した後に、賃金水準又は物価水準の変動により請負代金額が不適当となったと認めたときは、発注者に対して請負代金額の変更を請求することができる。

2.発注者は、受注者が契約図書に定める主任技術者若しくは監理技術者を設置しなかったときは、契約を解除することができる。

3.受注者は、発注者が設計図書を変更したために請負代金額が 2/3 以上減少したときは、契約を解除することができる。

4.発注者は、工事の完成を確認するために必要があると認められるときは、その理由を受注者に通知して、工事目的物を最小限度破壊して検査することができる。

答え

  1
発注者はたは受注者は、工期内で請負契約締結の日から12月を経過した後に日本国内における賃金水準または物価水準の変動により請負代金額が不適当となったと認めたときは、相手方に対して請負代金額の変更を請求することができる。(公共工事標準請負契約 約款第25条第1項)

2 ◯
発注者は受注者が主任技術者または監理技術者を設置しなかったときは、この契約を解除することができる。(公共工事標準請負契約 約款第47条第1項)

3 ◯
受注者は、発注者が設計図書を変更したため請負代金額が 2/3 以上減少した時は、契約を解除することができる。(公共工事標準請負契約 約款第49条)

4 ◯
発注者は、工事の完成を確認するために必要があると認められるときは、その理由を請負者に通知して、工事目的物を最小限度破壊して検査することができる。
(公共工事標準請負契約 約款第31条)

3章 土工事 2節 根切り及び埋戻し

第3章 土工事


02節 根切り及び埋戻し

3.2.1 根切り

(a) 根切りの留意点
根切りに先立ち処置する必要のある事項は、おおむね次のとおりである。

(i) 地盤調査の結果による地層及び地下水の状況把握
(ii) 近接した建物等への影響の有無(2.2.1 (a)(iii)参照)
(iii) 地中埋設物(2.2.1(a)(ii)参照)で根切りに掛かるもの及び周辺にあるものの移設養生等の処置
(iv) 山留めの安全性の確認(建設工事公衆災害防止対策要綱(建築工事編)(平成5年1月12日建設省経建発第1号)では、根切り深さ1.5 mを超える場合には、原則として山留めを設けるとしている(同要綱第45参照)。)
(v) 機械掘削を行う場合の転倒、転落の防止
(vi) 構台を架設した場合の荷重、振動に対する安全性の確認

(b) 根切りの概要
(1) 根切りの種類
(i) 総掘り :地下室等がある場合に建物全面を掘る。
(ii) 布掘り :連続基礎等の場合に帯状に掘る。
(iii) つぼ掘り:独立基礎等の場合、角形又は丸形に掘る。

(2) 根切り深さ
根切り深さは、砂利地業等の突固めによるくい込み量〈突代、突べり〉(土質等により0 ~ 30mm位まで)を見込んだ深さとする。

(3) 根切り範囲の計画
根切り範囲を定めるには、山留め、コンクリート型枠の組立、取外し等の作業がある場合においても作業が十分できるよう、山留めと型枠組立材料との間に作業者が入れる間隔を見込んでおく。その間隔は、通常の場合は図3.2.1のように、布掘りでは基礎幅から300~600mm、総掘りの場合は 1m 程度とする。ただし、除去の必要のないラス型枠材料等による場合や、連続地中壁やソイルセメント壁による山留め壁を直接外型枠として使用する場合等ではこの限りではない。


(イ)布掘りの場合


(ロ)総掘りの場合(外型枠が必要な場合)


(ハ)総掘りの場合(外型枠がない場合)
図 3.2.1 根切り範囲

(4) 根切り工事の計画
根切り工事では、掘削と山留め支保エの架設がバランスよく、かつ、 タイミングよく行われることが非常に大切である(図3.2.2参照)。また、掘削の実施においては、山留めの設計条件を十分に確認し、設計条件に合致した方法により施工を行うとともに安全を確認して工事を実施する必要がある。


(イ) バランスのとれた掘削方法


(ロ) バランスがくずれやすい掘削方法
図3.2.2 掘削方法

(5) 根切り底の施工
根切り底は、水平にしなければならないのは当然のことであるが、機械掘削をする場合には所定の深さより深く掘り過ぎないこと及び地盤面を乱さない(荒らさない)ことに注意する必要がある。深く掘り過ぎたり、乱したりした場合は、砂地盤の場合には、ローラー等による転圧や締固めによって自然地盤と同程度の強度にする。シルトや粘性土等の場合には、自然地盤以上の強度をもつ状態に戻すということは非常に困難なので、砂質土と置換して締め固め、自然地盤と同程度の強度にする処置が必要となる。また、砂質土による置換では強度の回復が困難と判断される場合は、セメント、石灰等の改良材を用いて地盤の改良を行う方法もあるので、地盤強度の確保の方法等について設計担当者と打ち合わせる。

一般的なバケットを用いた機械掘削では、通常床付け面より300~500mmの位置より手掘りとするか、バケットに平板状の特殊なアタッチメント(鋼板等)を取り付けたもので、根切り底が乱されるおそれのないものとして、機械を後退させながら施工する(図 3.2.3参照)。杭間ざらいでは、杭体に損慟を与えることや地盤の乱れを生じることのないよう、小型の機械に変更するなどし、十分に注意して施工を行う。

また、地下水処理が十分でない場合、根切り底が乱されるため、地下水の処理は十分に行う。


図 3.2.3 機械掘削の例

(6) 根切り底の検査
根切り底は、レベルチェック及び地盤状態の検査をしたのちに、捨コンクリートや基礎スラプの施工にかからなければならない。レベルチェックは、レベルを用いたり、遣方に水糸を張りスケールを用いるなどして行う。測定部分の大きさにもよるが、つぼ掘りは周囲4点と中央1点、布掘りは2 ~ 3 mごとに1点、総掘りは 4mごとに1点程度を目安として実施することが望ましい。地盤の状態(根切り底の乱れ及び地層の種類・強さ等)に関する検査は、通常、床付け地盤が設計図書、地盤調査報告書に示された地層、地盤に合致していることを土質試料等を参考に目視によって確認するが、その確認が難しい場合には「標仕」1.1.8の規定に基づき土質試験や原位置試験等の適切な試験によって確認する。

参考として地盤の状態の簡易判別法を示す(表 3.2.1 参照)。

表 3.2.1 地盤の状態の簡易判別法( JASS 3(一部修正)より)

(c) 掘削深さと法面の勾配

(1) 法面の勾配
法付けオープンカット工法により掘削を実施する場合、法面の勾配は、土の安息角や粘着力により決まるが、特に粘着力は土の含水量によっても変化する。切土における法面勾配の目安として表 3.2.2 が示されている。法面の勾配は、規模が大きくなれば安定計算によって安全を確かめて決定する。また、法面及び法尻は安定勾配以下であっても、降雨・乾燥のくり返しにより崩れやすくなるので、存置期間中に異常を生じないように、排水・養生を行う。地下水位が浅い場合は、排水溝、集水桝等による地下水処理を行う(図 3.2.4参照)。


(イ)ウェルポイントによる地下水位の低下


(ロ)法面の崩壊防止


(ハ)砂粒子の流出防止


(ニ)法面の養生
図 3.2.4 法面の排水、養生の例( JASS 3より)

表3.2.2 切土に対する標準法面勾配(山留め設計施工指針より)

(2) 手掘り掘削時の規定
手掘りとする場合は、労慟安全衛生規則に勾配と高さが定められているので、これらを基に安全性を確保しながら掘削する(表 3.2.3参照)。

表3.2.3 手掘りによる掘削作業での掘削面の勾配の基準(労例安全衛生規則)

(d) 寒冷期における施工時の注意

(1) 施工上の留意点
寒冷地の冬期施工に当たって、特に注意をしなければならないものに凍結現象がある。凍結した土は強度的にみて良質な地盤と間違えやすいが、氷が溶けると体積が減少し、沈下現象に結びつく。したがって、凍結させないような施工管理が必要である。

(2) 凍結時の対策
床付け地盤が凍結した場合、この土は乱された土と同様に扱い、良質土と置換するなどの処置を行う。

(e) 土工事用機械
土工事に用いられる主な使用機械を、表 3.2.4に示す。また、根切り用の掘削機械の種類を図 3.2.5に示す。

施工に用いる機械については、近接住民の生活環境の保全の必要性のある場合について、昭和51年に「建設工事に伴う騒音振動対策技術指針」(昭和62年全面改正)が定められているので、これによって施工する。

表 3.2.4 土工事作業と主な使用機械

図 3.2.5 根切り用掘削機械の種類

3.2.2 排 水

(a) 地下水処理工法の概要

地下水処理工法には、大別して排水工法、止水工法、リチャージ工法があり、図 3.2.6 に示すようにそれぞれ多くの種類がある。工法の選定に当たっては、必要とする揚水量・排水を行う地下水の深度等の目的に対する適合性・施工性・工期・コストのほか、揚水による地下水位低下に伴う井戸枯れや地盤沈下等の周辺への影響を考慮しなくてはならない。多くの場合、止水工法は山留め工法に直接かかわるため地下水処理工法と山留め工法は同時に検討すべきである。

また、最近では周辺の井戸枯れや地盤沈下防止等を目的にリチャージ工法を採用することもある。


図 3.2.6 地下水処理上法の種類(山留め設計施工指針より)

(b) 排水工法
排水工法は、地下水の揚水によって水位を掘削工事に必要な位置まで低下させる工法で、地下水位の低下量は揚水量や地盤の透水性等によって決まり、通常、透水係数が 10-4cm/s程度より大きい地盤(帯水層)に適用される。

土粒子の径と排水工法の適用範囲を図 3.2.7に示す。

図 3.2.7 土粒子の径と排水工法の適用範囲(根切り工事と地下水より)

この排水工法を集水原理で分ければ、ウェル等の排水設備に流入する水を揚水する重力排水工法と、負圧等を利用して強制的に水を流入させ排水する強制排水工法とがある。現在よく用いられる工法は、釜場工法、ディープウェル工法、ウェルポイント工法及びバキュームディープウェル工法であり、工法は排水の実施位置及び必要とする揚水量等を考慮し決定する。

(c) 各種排水工法の特徴と注意点は次のとおりである。
(1) 釜場工法
根切り部へ浸透・流水してきた水を、釜場と称する根切り底面よりやや深い集水場所に集め、ポンプで排水する最も単純で容易な工法である(図 3.2.8参照)。釜場は、根切りの進行に合わせて下げるとよい。

また、この工法の注意点は次のとおりである。

① 湧水に対して安定性の低い地盤への適用は、ボイリングを発生させ地盤を緩めることにつながるので好ましくない。

② 主として、雨水を処理する場合は、根切り底に排水溝(明きょ)を設けるなどして雨水を集水桝に集めてポンプで排出する。この場合、集水桝は 図 3.2.9 のように基礎に影響を与えない場所に設ける。

③ べた基礎のように上部構造の応力を地盤に伝えるために設けた基礎スラプ下の地盤は、その影評範囲を地下水で乱してはならない。床付け地盤面に地下水が流入する場合には適当な排水処置をとり、地下水により基礎スラプ下の床付け地盤の支持力が低下しないようにしなければならない。

④ 釜場にはフィルターを設け、地盤中の砂分を揚げないようにしなければならない。


図 3.2.8 釜場工法


図 3.2.9 集水枡の位置

(2) ディープウェル工法
根切り部内あるいは外部に径500~1,000mmで帯水層中に削孔し、径300~600 mmのスクリーン付き井戸管を設置してウェルとし、水中ポンプあるいは水中モーターポンプで帯水層の地下水を排水する工法である(図 3.2.10 参照)。砂層や砂礫層等、透水性のよい地盤の水位を低下させるのに用いられる。この工法は、ウェル1本当たりの揚水量が多く、また、深い帯水層の地下水位を大きく低下させることが可能であるなどの特徴があるが、(4)のウェルポイント工法等に比べて設置費用が多額である。したがって、必要排水量が非常に多い場合、対象帯水層が深い場合、帯水層が砂礫層であるなどによりウェルポイント工法では処理できない場合、ウェルポイントの設置によってだめ工事(手直し工事)が多くなる場合等に採用すると有効である。

また、ディープウェル工法による揚水は、周辺地下水位も大きく低下させることが多く.周辺の井戸枯れや地盤沈下等を生じるおそれがあるので、採用に当たってはこの点を考慮しなくてはならない。


図 3.2.10 ディープウェル工法

(3) 明きょ・暗きょ工法
明きょ工法は排水溝により集水し、暗きょ工法は地中に設置した暗きょにより集水し、排水する方法をいう。

(4) ウェルポイント工法
根切り部に沿ってウェルポイントという小さなウェルを多数設置し、真空吸引して揚排水する工法であり( 図 3.2.11参照)、透水性の高い粗砂層から低いシル卜質細砂層程度の地盤に適用される。可能水位低下深さはヘッダーパイプより4~6m程度である。1本当たりの揚水量は土質によって異なるが、通常10~20ℓ/min程度、場合によっては50ℓ/minになることもある。

また、この工法の注意点は次のとおりである。

① 地下水位低下により、周囲地盤が多少とも沈下するため、計画時にその影響を調査・検討する。

② 地下水をくみ上げるため、周囲の井戸水等の水位低下や井戸枯れを生じることもあるので事前に調査する必要がある。

③ ポンプが故障した場合、水位の上昇により山留め崩壊等の大事故になるおそれがあるので、予備ポンプの設置が必要である。

④ 排水により、根切り底・法面・掘削面に異常が起こらないように排水処理を確実に行う。

⑤ ウェルポイントの排水を停止する場合は、地下水位の上昇により、建物、地中埋設物等の浮上がりによる破壊、損傷等を起こさないように、排水停止時期について十分に検討する。

⑥ 気密保持が重要であり、パイプの接続箇所で漏気が発生しないようにする。


図 3.2.11 ウェルポイント工法

(5) バキュームディープウェル工法
ディープウェルに真空ポンプを組み合わせた排水工法で、帯水層の透水性が低い場合やディープウェルの設置方法が悪いため、水位低下しにくい場合に採用することが多い。ウェル内を負圧にして地下水を吸引するため、ウェルの気密性を保つ必要がある。

(d) 止水工法
止水工法は、図 3.2.12 に示すように、根切り部周囲に止水性の高い壁体等を構築し根切り部への地下水の流入を遮断する工法で、大別すると地盤固結工法・止水壁工法及び圧気工法がある。

盤ぶくれ防止のために被圧帯水層を遮断したり、山留め背面地盤に砂質土層があってこれを止水する必要のある場合や、地下水の低下によって周辺の井戸枯れや地盤沈下、あるいは地下水塩水化等が問題になり排水工法が適用できない場合等に、止水工法が採用される。更に、下水道・水路等の放流場所がない場合や、放流場所の可能放流(排水)量が小さく排水工法が採用できない場合、下水道料金や排水工法の設備設置費のために止水工法を採用した方が低コストで済む場合等にも採用される。また、現場条件やコスト等から止水工法と排水工法を併用する場合もある。

止水工法としてよく用いられるのは、止水壁工法と地盤固結工法であり、工法選定の際の主な注意点は次のとおりである。

① 止水壁は山留め堅としても用いることが大部分であり、設計の際はこの点を考慮しなくてはならない。

② 工法によって施工深度や適用地盤等が異なり、また、敷地条件によって採用できない場合がある。

③ 一般には仮設であるが、止水矢板工法を除き撤去できない。


図 3.2.12 止水工法による地下水処理

(e)リチャージ工法
リチャージ工法は復水工法ともいい、ディープウェル等と同様の構造のリチャージウェル(復水井)を設置して、そこに排水(揚水)した水を入れ、同一のあるいは別の帯水層にリチャージする工法である(図 3.2.13参照)。この工法は、周辺の井戸枯れや地盤沈下等を生じるおそれがある場合の対策として有効な工法である。

本工法の注意点を次に示す。

① 同一帯水層にリチャージする場合、排水工法だけを採用する場合に比べて必要排水(揚水)量が増加するので、ディープウェル等の排水設備も増える。その程度はリチャージウェルが揚水井に近いほど多くなる。したがって、リチャージウェルは揚水井とできるだけ離す方が効果的である。

② 山留め壁の根入れ以浅の帯水層けリチャージする場合、山留め壁への側圧(水圧)が増加するので検討が必要となる。

③ リチャージ量は、水中の鉄分、細粒分のほか、バクテリア等によって目詰りし、次第に減少する。したがって、必要に応じてリチャージウェルの洗浄が必要である。


図 3.2.13 リチャージ工法の例(根切り工事と地下水より)

3.2.3 埋戻し及び盛土

(a) 埋戻しに当たっては、埋戻しが不十分な場合沈下が生じ、建物周辺の外構や埋設管等に影響を及ぼす可能性がある。

施工に当たっては、埋戻し材料の選定と締固め管理が重要となる。

(b) 埋戻し部の型枠材等の撤去
埋戻しに先立ち、埋戻し部の型枠材等を撤去したのち、埋戻し作業を実施する。これは、型枠材を存置すると腐食により地盤の沈下を生ずる場合があるためである。なお、腐食に伴う沈下の発生のおそれのない型枠材としてはラス型枠材料等があり、これを使用した場合には撤去の必要はない。

(c) 材料及び工法等
(1) 埋戻し及び盛土の種別等
「標仕」では、埋戻し及び盛土の種別を、土の種類とそれに適した工法の組合せとして「標仕」表 3.2.1のように区分し、その種別を特記することとしている。
このうちA種は、山砂で一般的には水締めのきく砂質土を想定している((3)参照)。

また、B種は、当該現場で発生した根切り土の中で、有機物、コンクリート塊等を含まない良質土を想定しているが、このような良質の発生土が埋戻し等に必要な量として不足する場合は、設計担当者と打ち合わせ、必要に応じて「標仕」 1.1.8による協議を行う。

C及びD種については、建設発生材の有効活用が社会的命題であり、積極的に使用することが望ましい。

国土交通省では、建設工事に伴い副次的に発生する建設汚泥の処理に当たって、基本方針、具体的実施手順等を示すことにより、建設汚泥の再生利川を促進し、最終処分場への搬出量の削減、不適正処理の防止を図る目的から、「建設汚泥の再生利用に関するガイドライン」(平成18年6月12日)を作成した。

このガイドラインは、国土交通省所管の直轄事業に適用するとともに、その他の事業においてもガイドラインに準拠して建設汚泥を取り扱うことを期待しているものであるが、環境基本法に基づく土壌汚染対策法に定める特定有害物質の含有量基準に適合しない建設汚泥は対象外としている。

なお、上記以外として「標仕」には規定されていないが、最近では、建設発生土に水や泥水を加えて泥状化したものに固化材を加えて混練した流動化処理土が用いられる場合がある( JASS 4参照)。

(2) 埋戻し土の性状
埋戻し土には腐食土や粘性土の含有量が少なく、透水性の良い砂質土を用いるのがよい。また、均等係数が大きいものを選ぶ。均等係数の算定は土の粒度試験結果の片対数用紙の対数目盛に粒径を、算術目盛に通過質量百分率をとって、図 3.2.14のような粒径加積曲線として描く。そしてその性質を定量的に示す係数として、均等係数 Ucと曲率係数 U’c を次式から求める。


図 3.2.14 粒径加積曲線

(3) 埋戻し及び盛土材料の粒度組成
山砂、川砂及び海砂の粒度組成の一般的な比較は表 3.2.5のようになり、埋戻し土には山砂が最も適している。これは埋戻し土としては、分離作用を強く受けて均一粒子となっている砂(海砂等)よりも砂に適度の礫やシルトが混入された方が大きい締固め密度が得られるからである。
また、使用する埋戻し土については、必要に応じて粒度試験等を実施するのが望ましい。表 3.2.6 に埋戻しに適した材料の粒度と性質を示す。

表 3.2.5 山砂、川砂及び海砂の一般的な粒度特性

表 3.2.6 埋戻しに適する材料の粒度と性質( 山留め設計施工指針より)

(4) 土質と締固め方法
締固めは、川砂及び透水性のよい山砂の類の場合は水締めとし、透水性の悪い山砂の類及び粘土質の場合はまき出し厚さ約300mm程度ごとにローラー、ランマー等で締め固めながら埋め戻すのが原則である。埋戻し時には、建物躯体のコンクリートが締固めを行うのに必要な強度を発現していることを確認する。建築物周囲の深い根切りの部分は、機械で締め固めるのは困難なことが多いので、整地後の地盤沈下を防止するには、川砂又は透水性のよい山砂の類を使用し、水締めをする必要がある。設計屈瞥の指定が適当でないと思われる場合は、設計担当者と打合せを行い決定する。

(5) 土の含水と締固め
土は、ある適当な含水比のとき最もよく締め固まり、締固め密度を最大にすることができる。このような含水比を最適含水比という。

(6) 寒冷期の施工時の注意
凍結土を埋戻し、盛土や地均しの材料として使用すると、凍結土が浴けた際に、地表面に凹凸・舗装面や犬走りにひび割れ等が発生しやすくなるので、使用してはならない。

(d) 余盛り
埋戻し及び盛土には、土質による沈み代を見込んで余盛りを行う。余盛りの適切 な標準値はなく、表 3.2.7 は一つの参考値であるが、これにより推定することは容易でない。通常の埋戻し( 地下2階で幅 1m程度 )において、砂を用い十分な水締めを行う場合 50~100mm、粘性土を用い十分な締固めを行う場合、100~150mm程度が余盛りの目安と考えられるが、重要な盛土では、試験により余盛りを決めるのがよい。

表 3.2.7 余盛りの参考値

3.2.4 地 均 し

地均しは、均しを行う地表面の不陸を修正し、草木の除去及び清掃をして、一様にかき均したのち、仕上げ面を一様になじみ起こしをして、良質土をまきかけ、歩行に耐えうる程度に締め固める。ここで、地表面は施工時に工事車両の走行や作業通路として締め固められており、地均し面の不陸の発生要因となるため、なじみ起こしは確実に実施する。また、寒冷期の施工に当たっては、凍結土を使用しないようにする。

3.2.5 建設発生土の処理

(a) 建設発生土処理についての注意事項
建設発生土を搬出する際、工事用車両の作業所出入口には、標識・点滅灯等を設置し、第三者に工事用車両の出入りを明示するほか、車両誘導員を配置して人身事故の防止及び作業所周辺道路に交通渋滞を生じさせないよう努力する必要がある。

また、建設発生土の運搬に当たっては過積載防止に努めるとともに、運搬中に土砂がこぼれ落ちないようにシート等を掛けて養生する。タイヤに付着した泥土は作業所内で洗浄し、通行する逍路を汚損しないようにする。

なお、平成14年に制定された土穣汚染対策法により、「その土地が特定有害物質によって汚染されており、当該土地の形質の変更をしようとするときの届出をしなければばらない区域」として都道府県知事が指定した区域内で土工事等を行う場合は、施行方法等の計画を事前に知事に届け出ることとされているので注意する (1.3.11 (a)参照)。

(b) 建設発生土処理に関する法規
建設発生土の運搬は、「土砂等を運搬する大型自動車による交通事故の防止等に関する特別措置法」に基づき、地方運輸局長から表示番号の指定を受けたトラックとする必要がある。また、「廃棄物の処理及び清掃に関する法律」並びに各地方公共団体による規制・指導に基づき建設発生土処理計画を作成し、これに従って適切に処理する。

なお、これらのほかに、(一財)土木研究センターの「建設発生土利用技術マニュアル」等が参考となる。

(c) 建設発生土の再利用
国土交通省が推進している「建設発生土情報交換システム」により、近隣地域での建設発生土や購入希望土等の情報がデータベース化されている。これを活用することにより、建設発生土の再利用を図ることが望ましい。
また、建設発生土の再利用については、平成3年建設省令第19号に技術基準が示されている。その抜粋を次に示す。

建設業に属する事業を行う者の再生資源の利用に関する判断の基準となるべき事項を定める省令
(平成3年10月25日 建設省令第19号 最終改正 平成13年3月29日)
(建設発生土の利用)
第4条
建設工事事業者は、建設発生土を利用する場合において、別表第1の上欄に掲げる区分に応じ、主として下欄に掲げる用途に利用するものとする。
2 前項の場合において、建設工事事業者は、建設発生土の品質等に関する技術的知見に基づき、建設工事の施工又は完成後の工作物(建築物を含む。以下同じ。)の機能に支障が生じないよう、適切な施工を行うものとする。
3 建設工事事業者は、建設発生土の利用に当たって、あらかじめ建設発生土の発生又は利用に係る必要な情報の収集又は提供に努めるものとする。

1級建築施工管理技士 平成27年 学科 問題3解説

平成27年 1級建築施工管理技士 学科 問題3 解答解説

※   問題番号[ No.21 ]~[ No.33 ]までの 13 問題のうちから、5 問題を選択し、解答してください。

[ No. 21 ]
乗入れ構台の計画に関する記述として、最も不適当なものはどれか。

1.構台の高さは、大引下端を1階スラブ上端より 30cm 上になるようにした。

2.地震力を震度法により静的水平力として構造計算する場合、水平震度を 0.1 とした。

3.構台に曲がりがある場合、車両の回転半径を検討し、コーナー部の所要寸法を考慮して構台の幅員を決定した。

4.地下立上り部の躯体にブレースが当たるので、支柱が貫通する部分の床開口部にくさびを設けて支柱を拘束し、ブレースを撤去した。

答え

  2
構造計算において、地震力は震度法により静的水平力として計算する場合は、水平震度を0.2とする。(JASS2)

1 ◯
乗入れ構台の大引下端は、躯体コンクリート打設時に床の均し作業ができるように、1階スラブ上端より 20〜30 cm 程度上に設置する。(建築施工監理指針)

3 ◯
乗入れ構台に曲がりがある場合、各車両の回転半径を十分検討し、コーナー部分の所要寸法を考慮して幅員を決定する。(建築施工監理指針)

4 ◯
床開口部を貫通する支柱を床スラブへ剛強に拘束し、水平荷重及び鉛直荷重に対して十分安全な剛性を保つことにより、固定度を高めたうえであれば、ブレースを撤去することはできる。その場合、水平変形に対して十分留意する必要がある。

[ No. 22 ]
地盤調査に関する記述として、最も不適当なものはどれか。

1.孔内水平載荷試験は、地盤の強度及び変形特性を求めることができる。

2.ハンドオーガーボーリングは、礫層で深度 10m 位まで調査することができる。

3.電気検層(比抵抗検層)は、ボーリング孔近傍の地層の変化を調査することができる。

4.常時微動測定は、地盤の卓越周期と増幅特性を推定することができる。

答え

  2
ハンドオーガーボーリングは人力によって地中にもみ込み、試料を採取するので、孔壁崩壊のない粘性土、砂質土など比較的柔らかい土で適用され浅い深さの地盤構成調査に適している。

1 ◯
孔内水平載荷試験は、ボーリング孔内に試験器を下ろし、孔壁に載荷するもので、地盤の変形係数降伏圧力極限圧力が求められ、杭の水平抵抗力の計算に用いられる。

3 ◯
電気検層(比抵抗検層)は、ボーリング孔内で地層の電気抵抗比を測定することにより、地層の厚さ連続性帯水層を把握し、地層構成を測定することができる。

4 ◯
常時微動を測定することにより、地震時の地盤の振動特性を調べることができ、その地盤の卓越周期を把握することができる。

[ No. 23 ]
ソイルセメント柱列山留め壁に関する記述として、最も不適当なものはどれか。

1.山留め壁の構築部に残っている既存建物の基礎を先行解体するためのロックオーガーの径は、ソイルセメント施工径より大きい径のものとする。

2.多軸のオーガーで施工する場合で、N 値 50 以上の地盤又は大径の玉石や礫が混在する地盤では、先行削孔併用方式を採用する。

3.ソイルセメントの硬化不良部分は、モルタル充填や背面地盤への薬液注入などの処置をする。

4.掘削土が粘性土の場合は、砂質土と比較して掘削かくはん速度を速くする。

答え

  4
掘削土が粘性土の場合にあっては、砂質土と比較し掘削かくはんの速度を遅くして掘削する。(JASS3)

1 ◯
山留め壁の構築部に残っている既存建物の基礎を先行解体するためのロックオーガーの径は、ソイルセメント施工径より大きい径のものとする。小さい径のものを使用するとソイルセメント柱列山留め壁断面が不足する。

2 ◯
N値 50以上の地盤大径の玉石が混在する砂礫地盤では、先行削孔併用方式を採用してエレメント間の連続性を確保するようにする。(山留め設計施工指針)

3 ◯
ソイルセメントの硬化不良部分には、セメントペーストまたはセメントモルタルの充填や薬液注入などの処置を速やかに行う。(山留め設計施工指針)

[ No. 24 ]
既製コンクリート杭の施工に関する記述として、最も不適当なものはどれか。

1.セメントミルク工法において杭の自重だけでは埋設が困難な場合、杭の中空部に水を入れて重量を増し、安定させる。

2.中掘り工法では、砂質地盤の場合、先掘り長さを大きくする。

3.下杭が傾斜している場合、継手部分で修正して上杭を鉛直に建て込まない。

4.杭の施工精度として、傾斜は  1/100以内、杭心ずれ量は杭径の 1/4 かつ 100 mm 以下を目標とする。

答え

  2
掘削中、必要以上に先掘りすると、周囲の地盤を緩めることになるため、施工中の先掘りの長さの調整監理が必要である。特に砂質地盤の場合には、緩みがはげしいので、先掘り長さを少なくして、杭径以内に調整する。

1 ◯
セメントミルク工法において、建込み中に浮力が作用し杭の自重のみでは埋設が困難となる場合がある。このような場合には、杭の中空部に水を入れて重量を増して安定させる。( JASS4 )

3 ◯
下杭が傾斜している場合は、上杭を建込む際、継手部分で修正してはならない

4 ◯
杭の施工精度として、一般的に「施工完了後の杭頭の水平方向の位置ずれは D/4 かつ 100 mm以下 」また「杭の傾斜は 1/100 以内」が望ましい。(JASS 4)

[ No. 25 ]
異形鉄筋の継手及び定着に関する記述として、最も不適当なものはどれか。 ただし、径は、呼び名の数値とする。

1.径の異なる鉄筋を重ね継手とする場合、重ね継手長さは、細い方の径により算定する。

2.大梁主筋に SD295B を用いる場合の直線定着の長さは、同径の SD390 を用いる場合より短い。

3.種類と径が同じ大梁主筋の直線定着の長さは、コンクリートの設計基準強度が 21 N/mm 2 の場合の方が、30 N/mm2 の場合より短い。

4.大梁主筋を柱内へ 90 °折曲げ定着する場合の柱への投影定着長さは、柱せいの 3/4 倍以上とする。

答え

  3
種類と径が同じ場合の大梁主筋の直線定着の長さは、コンクリート設計基準強度が21 N/mm2の方が、30 N/mm2より長くなる。(JASS5)

1 ◯
主筋等の継手ん重ね長さは、径の異なる主筋等を継ぐ場合にあっては細い主筋等の径を用いることが規定されている。(建築基準法施行令 第73条第2項)

2 ◯
大筋主筋にSD295を用いる場合の直線定着の長さはSD390を用いる場合より短くなる。(JASS5)

4 ◯
梁の主筋の定着は柱中心線を越えた位置(柱せいの 3/4以上のみこませた位置)に鉄筋の折り曲げ起点を設け、柱面より、L2を確保する。最上階の上端筋もしくは最下階の下端筋は折り曲げ起点よりL2を確保する。2段筋とも。

[ No. 26 ]
異形鉄筋のガス圧接に関する記述として、最も不適当なものはどれか。 ただし、径は、呼び名の数値とする。

1.同一製造所の同径の鉄筋で、種類が異なる SD390とSD345 を圧接した。

2.鉄筋に圧接器を取り付けて突き合せたときの圧接端面間のすき間は、2mm 以下とした。

3.同径の鉄筋をガス圧接する場合の鉄筋中心軸の偏心量は、その径の 1/5 以下とした。

4.径の異なる鉄筋のガス圧接部のふくらみの直径は、細い方の径の 1.2 倍以上とした。

答え

  4
径の異なる鉄筋のガス圧接部のふくらみの直径は、細い方の鉄筋径の1.4倍以上とする。

1 ◯
SD390とSD345とは圧接可能な鉄筋の種類の組合せである。(鉄筋のガス圧接工事標準仕様書)

2 ◯
鉄筋に圧接器を取り付けたときの鉄筋突合わせ面のすき間は、2mm以下とし、偏心及び曲がりがないものとする。

3 ◯
鉄筋中心軸の偏心量はその径の 1/5以下である。偏心量の大小は、施工の良否を示す指標の一つである。(JASS5)

[ No. 27 ]
型枠の支保工に関する記述として、最も不適当なものはどれか。

1.スラブ型枠の支保工に軽量型支保梁を用いる場合、支保梁の中間部を支柱で支持してはならない。

2.支柱として鋼管枠を使用する場合、水平つなぎを最上層及び5層以内ごとに設けなければならない。

3.支柱としてパイプサポートを2本継いで使用する場合、継手部は4本以上のボルト又は専用の金具を用いて固定しなければならない。

4.支柱として用いる組立て鋼柱の高さが 5 m を超える場合、高さ 5 m 以内ごとに水平つなぎを2方向に設けなければならない。

答え

  4
型枠支保工の支柱として用いるパイプサポートの高さが4mを超える場合、高さ4m以内ごとに水平つなぎを2方向に設け、かつ変位を防止しなければならない。(労働安全衛生規則第242条第九号)

1 ◯
軽量型支保梁を用いる場合は、支保梁の両端を支持することとし、中間部を支柱で支持してはならない。(型枠の設計・施工指針)

2 ◯
支柱として鋼管枠を使用する場合、水平つなぎを設ける位置は、最上層及び5層以内ごととしなければならない。(労働安全衛生規則 第242条 第8号)

3 ◯
支柱としてパイプサポートを3本以上継いで用いてはならず、パイプサポートを継いで用いるときは、4本以上のボルトまたは専用の金具を用いて継がなければならない。(労働安全衛生規則 第242条 第七号)

[ No. 28 ]
コンクリートポンプ工法によるコンクリートの打込みに関する記述として、最も不適当なものはどれか。

1.粗骨材の最大寸法が 25mm の普通コンクリートを圧送する場合の輸送管の呼び寸法は、100A以上とする。

2.コンクリートの圧送負荷の算定におけるベント管の水平換算長さは、ベント管の実長の2倍とする。

3.コンクリートの圧送に先立ち圧送される先送りモルタルは、品質を低下させるおそれがあるので、型枠内には打ち込まない。

4.輸送管の水平配管は、型枠、配筋及び打ち込んだコンクリートに振動による有害な影響を与えないように、支持台や緩衝材を用いて支持する。

答え

  2
コンクリートポンプによる圧送は圧送負荷を算定し、ポンプの能力と対比し判定する。ベント管は実長の3倍の長さがあるものとして計算する。

1 ◯
コンクリート輸送菅の径は、コンクリートポンプの圧送性に直接影響し、径が大きいほど圧力損失が少なくなり、圧送性も良くなる。粗骨材の最大寸法が 25mmの場合の輸送菅の呼び寸法は 100A 以上とする。

3 ◯
コンクリートの圧送に先立ち圧送される先送りモルタルは、型枠内に打ち込まず破棄する。(公共建築工事標準仕様書)

4 ◯
輸送菅は圧送中に前後左右に動くので、鉄筋や型枠に輸送菅が直に接していると配筋の乱れ、型枠の変形等の原因になる。輸送菅の保持は、支持台に道板を置いたもの、支持台、脚立、つり金具、緩衝材等で行う。(JASS5)

[ No. 29 ]
コンクリートの養生に関する記述として、最も不適当なものはどれか。

1.コンクリートの圧縮強度による場合、柱のせき板の最小存置期間は、圧縮強度が3 N/mm2 に達するまでとした。

2.連続的に散水を行って水分を供給する方法による湿潤養生は、コンクリートの凝結が終了した後に行った。

3.普通ポルトランドセメントを用いたコンクリートの打込み後5日間は、振動等によって凝結及び硬化が妨げられないように養生した。

4.膜養生剤の塗布による湿潤養生は、ブリーディングが終了した後に行った。

答え

  1
コンクリートの圧縮強度による場合、柱のせき板の最小存置期間は、短期及び標準の場合、5 N/mm2以上に達するまでとする。長期及び超長期の場合は、10 N/mm2以上に達すれば解体できる。

2 ◯
コンクリート養生は連続的または断続的に散水、噴霧等を行う。湿潤養生は、セメントの凝結が終了した後に開始する。(JASS5)

3 ◯
コンクリート打込み中及び打込み後5日間は、乾燥、振動等によってコンクリートの凝結及び硬化が妨げられないように養生しなければならない。(建築基準法施行令 第75条)

4 ◯
コンクリートの打込み後、膜養生剤や浸透性の養生剤により潤滑養生を行う場合、養生剤の散布はブリーディングの終了後に行う。(JASS5)

[ No. 30 ]
鉄骨の工作に関する記述として、最も不適当なものはどれか。

1.高力ボルト用の孔あけ加工は、板厚が 13 mmの場合、せん断孔あけとすることができる。

2.490 N/mm2 級以上の高張力鋼にけがきをする場合、孔あけにより除去される箇所であれば、ポンチによりけがきを行ってもよい。

3.工事現場で使用する鋼製巻尺は、JIS の1級品とし、巻尺に表記された張力で鉄骨製作工場の基準巻尺とテープ合わせを行う。

4.厚さ6 mm の鋼板に外側曲げ半径が厚さの 10 倍以上となる曲げ加工を行う場合、加工後の機械的性質等が加工前の機械的性質等と同等以上であることを確かめなくてもよい。

答え

  1
鉄骨工事における高力ボルト用孔あけ加工の方法は、板厚に関係なくドリルあけとする。(JASS6)

2 ◯
鉄骨工事の工作にけがきは、490 N/mm2 級以上の高張力鋼または曲げ加工される 400 N/mm2級の軟鋼の外面には、ポンチ、たがねによる打こんを残してはならない。(JASS 6)

3 ◯
工事現場で行われる鋼製巻尺の照合は現寸作業開始前に工事現場用鋼製巻尺と工場製作用鋼製巻尺の誤差の確認を行うものである。湿度測定と一定の張力(一般には 50N)により照合する。

4 ◯
厚さ 6mm以上の鋼材などの曲げ加工にあっては外側曲げ半径が厚さの 10倍以上となるものに限り、加工後の機械的性質、化学成分などの品質が加工前の品質と同等以上であるかどうかの品質確認をしなくてもよい。(建築工事監理指針)

[ No. 31 ]
鉄骨の溶接に関する記述として、最も不適当なものはどれか。

1.完全溶込み溶接で両面から溶接する場合、裏側の初層を溶接する前に、裏はつりを行う。

2.溶接割れを防止するため、溶接部及びその周辺を予熱することにより、溶接部の冷却速度を遅くする。

3.溶接を自動溶接とする場合、エンドタブの長さは、手溶接より短くできる。

4.柱梁接合部に取り付けるエンドタブは、本溶接によって再溶融される場合、開先内の母材に組立て溶接してもよい。

答え

  3
溶接を手溶接とする場合、エンドタブの長さは35mm以上、一般に自動溶接の場合は70mm以上とする。したがって、自動溶接の方が長い
(建築工事監理指針)

1 ◯
部材の両面から溶接する場合、裏面側の初層溶接をする前に表面側の溶接の健全な溶接金属部分が現れるまで裏はつりを行う。( JASS6 )

2 ◯
熱影響部の冷却速度が速いと溶接部の割れが発生しやすいので、溶接開始に先立ち、溶接部及びその周辺の予熱を行い、溶接部の冷却速度を遅くする。

4 ◯
柱梁接合部でのエンドタブの組立溶接は、直接、柱梁フランジに行わない。エンドタブを取り付ける場合は裏当て金に組立溶接を行う。(鉄骨工事技術指針)

[ No. 32 ]
ロングスパン工事用エレベーターに関する記述として、最も不適当なものはどれか。

1.搭乗席には、高さ 1.8m 以上の囲い及び落下物による危害を防止するための堅固なヘッドガードを設ける。

2.搬器の傾きが、 1/8 の勾配を超えた場合に動力を自動的に遮断する装置を設ける。

3.安全上支障がない場合には、搬器の昇降を知らせるための警報装置を備えないことができる。

4.昇降路の出入口の床先と搬器の出入口の床先との間隔は、4cm以下とする。

答え

  2
ロングスパン工事用エレベーターでは、搬器の傾きが1/10の勾配を超えないうちに、動力を自動的に遮断する安全装置を設ける。

1 ◯
ロングスパン工事用エレベーターは、積載荷重が 500 〜 1,200 kg、架台床面 3.9 〜 19.4 m2 のものが多い。また、運転者等の搭乗部分には、ヘッドガードを設ける。

3 ◯
搬器の昇降を知らせるための警報装置を備える。ただし、安全上支障がない場合には、搬器の昇降を知らせる警報装置を備えないことができる。

4 ◯
昇降路の出入口の床先と搬器の出入口の床先との水平距離は、4cm以下とする。

[ No. 33 ]
鉄筋コンクリート造の耐震改修工事における現場打ち鉄筋コンクリート耐震壁の増設工事に関する記述として、最も不適当なものはどれか。

1.壁上部と既存梁下との間に注入するグラウト材の練上り時の温度は、練り混ぜる水の温度を管理し、10~35 ℃ の範囲とする。

2.打継ぎ面となる範囲の既存構造体コンクリート面は、すべて目荒しを行う。

3.既存壁に増打ち壁を設ける工事において、シヤーコネクターを型枠固定用のセパレーターとして兼用してもよい。

4.コンクリートポンプ等の圧送力を利用するコンクリート圧入工法は、既存の梁下との間にすき間が生じやすいので採用できない。

答え

  4
コンクリート圧入工法は、既存の梁面との間にすき間が生じないように、ポンプ等で圧力で加えながら打込む工法なので、打継ぎ面の施工には適している。圧入工法は、既存梁と増築壁との接合をより確実を行うことができる。

1 ◯
耐震改修工事における現場打ち鉄筋コンクリート耐震壁の施工においては、現場施工時に水温の管理を十分に行い、水温 10℃ 以上の水を用いてグラウト材を練り上げ、練上り時の温度が 10 〜 35℃の範囲のものを注入する。

2 ◯
打継ぎ面となる既存構造体コンクリート面は必ず目荒しを行う。また、はつりくずや粉末を完全に除去する。

3 ◯
既存壁に新たに増打ち壁を設ける工事において、増打ち壁と既存壁との一体性を増すために、既存壁からシヤーコネクターを設けることが一般的であるが、特記によりセパレーターと兼用することができる。

3章 土工事 3節 山留め

第3章 土工事


3節 山留め

3.3.1 山留めの設置

(a) 山留めの計画及び施工
(1) 山留めの概要
山留めは、地下構造物、埋設物等の施工中、掘削の側面を保護して周囲地盤の崩壊や土砂の流出を防止するためのもので、敷地に余裕のある場合、あるいは掘削が簡易な場合は、掘削部周辺に安定した斜面を残し、山留め壁等を設けない工法(図3.3.1 法付けオープンカット工法)とするのが一般的である。建築現場の周囲の状況、掘削の規模、地盤の状態等により、前記工法ができない場合は、山留め壁又は支保工による山留めを設置する。

山留めにかかる荷重としては、土圧、水圧、載荷荷重等があるが、それらを仮定するには、土質、地下水位、周辺の建築物や地盤上の荷重、周辺の状況等により異なり、種々の計算方法がある。


図3.3.1 法付けオープンカット工法〈索掘り、空掘り〉

(2) 山留めの種類
(i) 山留め工法の分類
山留めの種類には自立式,切張り式地盤アンカー式等種々のものがある。山留め工法の種類と特徴を表3.3.1に示す。

表3.3.1 山留め工法の種類と特徴(その1)(山留め設計施工指針 JASS 3(一部修正)より)

表3.3.1 山留め工法の種類と特徴(その2)(山留め設計施工指針・JASS 3(一部修正)より)

(ii) 山留め壁の種類
建築工事で用いられる山留め壁は、図3.3.2に示すように多くの種類がある。適切な工法を選択するためには地盤条件、掘削の規模、山留め壁に要求される剛性・止水性、振動・騒音等の公害、工期・工費等を総合的に検討する必要がある。これらの条件と山留め壁の選定基準の目安を表3.3.2に示す。山留め壁の種類と特徴をまとめたものを表3.3.3に示す。


図3.3.2 建築工事で多用される山留め壁の種類(山留め設計施工指針より)

表3.3.2 与条件に対する山留め壁選定基準の目安(山留め設計施工指針より)

表3.3.3 山留め壁の種類と特徴(山留め設計施工指針より)

従来、山留め壁としては、親杭横矢板壁、鋼矢板壁くシートパイル>等の打込み式によるものが一般的であった。しかし、近年では、振動・騒音、周辺地盤の沈下等の山留め壁の施工に伴う公害の防止や、掘削工事に伴う周辺地盤・構造物等への影響を防止するため、公害が少なく、また、比較的山留め壁の剛性・止水性に優れたソイルセメント柱列壁等が多く用いられるようになった。

ソイルセメント柱列壁工法は、注入液として用いるセメント系注入液を原位置土と混合・かくはんし、オーバーラップ施工した掘削孔にH形鋼等の心材を適切な間隔で挿入することにより柱列状に設置した山留め壁である。

なお、心材は、山留め壁の設計条件に応じ挿入間隔を決定する。

オーガーの形状や軸数は種々あるが、軸数が多ければ遮水性能の確保が有利であり、施工効率も上げられるなどの特徴もある。

心材としては、H形鋼・I 形鋼・鋼管等が用いられる。ソイルセメント柱列壁では通常450~550mm径のものが多く用いられる。また、大深度の掘削工事においては、1m程度の径を有するものが用いられることもある。ソイルセメント柱列壁の特徴を次に示す。

1) 騒音・振動が少ない。
2) かくはん翼のラップ施工により構築されるので、止水性が高い。
3) 泥水処理が不要で、排出泥土も他のRC山留め壁に比べて少ない。
4) 注入液の調合については、固化強度のばらつきが大きく、混合試験による事前検討が必要である。圧縮強度は、一般的に粗粒土になるほど大きいが、粒度分布・コンシステンシー・有機物含有量等により影響されるので十分注意する必要がある。
5) 掘削に伴う周辺地盤の緩みが少ないため、近接構造物に与える影響が少ない。

(iii) 山留め支保工の種類
山留め支保工は、掘削時に山留め壁に作用する土圧・水圧を安全に支えるとともに、山留め壁の変形をできるだけ小さくして周辺地盤並びに構造物に有害な影響を及ぼさないことを目的として架設する。したがって、山留め支保工の選定に当たっては、土圧・水圧の大きさのみならず、山留め壁との適切な組合せや、施工条件等を十分考慮しなくてはならない。通常の掘削工事において用いられる山留め支保工の種類を図 3.3.3に示す。また、これらの特徴を表 3.3.4に示す。


図 3.3.3 山留め支保工の種類と分類

表 3.3.4 山留め支保工の種類と特徴(山留め設計施工指針(一部修正)より)

① 鋼製支保工
鋼製支保工は、山留め壁に作用する土圧・水圧を鋼製腹起し、切張りの水平材で支える工法であり、市街地の掘削工事では最も実施例が多く信頼性が高いオーソドックスな方法である。現在ではほとんどリース材で施工されており、また、どの種類の山留め壁とも組合せが可能で、適用範囲が広い(図 3.3.4参照)。


図 3.3.4 鋼製支保工による山留め架構(山留め設計施工指針(一部修正)より)

② 地盤アンカー
地盤アンカー工法は、切張り工法では安全性に問題があるような不整形な掘削平面の場合、敷地の高低差が大きくて偏土圧が作用する場合、掘削面積が大きい場合、山留め変形を極力少なく抑えたい場合等には有効である。

地盤アンカー工法は、一般に切張りで支えている土圧や水圧を、山留め壁背面の地盤中に設けた地盤アンカーで支える工法である(図 3.3.5参照)。アンカーとなるPC鋼材を背面土にどのように定着させるかによって、工法が異なってくる。図 3.3.6に親杭横矢板工法の場合の地盤アンカー用腹起しの例を示す。


図 3.3.5 地盤アンカー工法の使用例(建築地盤アンカー設計施工指針・同解説より)


図 3.3.6 地盤アンカー用腹起し例(建築地盤アンカー設計施工指針・同解説より)

地盤アンカー工法の特徴と注意点等を次に示す。

1) 切張りがないため大型機械を使用することができ、施工効率が上がる。

2) 傾斜地等で片側土圧(偏土圧)となる場合の処理が容易である。

3) アンカーの設置に使用する機械は、地質調査に使用される程度の小型機であり、作業スペースが狭い所でも施工できる。

4) 山留め壁の背面地盤が軟らかい粘性土地盤の場合は、耐力があまり期待できず、定着長さが長くなり施工上の問題が発生しやすくなるので注意する。

5) 地中埋設物に十分注意して施工する必要がある。

6) 山留め壁は敷地境界近くに設置される場合が多いため、敷地から外にアンカ一部分がでる場合もある。この場合は、事前に隣地管理者等関係者の了解が必要となるので注意する。

7) 地盤アンカーの引抜き耐力は、全数について設計アンカーカの1.1倍以上であることを確認する(一般に山留め様にはプレストレスを導入する場合が多いので、この時点で耐力の確認が行われている)。

8) 山留め壁には鉛直力が作用するので、山留め壁は十分な鉛直支持性能を有する地盤に支持させる必要がある。

(iv) 薬液注入工法
薬液注入工法は、地盤の止水性又は強度増大を目的として、建築の山留め工事では主に補助工法として用いられる。小型のボーリングマシンで施工可能なため、施工場所の制約や地中障害物との干渉等の理由により止水壁の施工が困難な部分や、止水壁欠捐部の補修等に適用されている。薬液注入工法を用いる場合は、薬液による水質汚染のおそれがあるので注意しなくてはならない。また、山留め壁には注入圧が作用し、山留め壁が変位することもあるので注意する。

なお、薬液注入工法については、「薬液注入工法による建設工事の施工に関する暫定指針について」(昭和49年7月10日 建設省官技発第160号)、「薬液注入工法の管理について」(昭和52年4月21日 建設省官技発第157号)、「薬液注入工事に係る施工管理について」(平成2年4月24日 建設省技調発第110号の1)及び「薬液注入工事に係る施工管理等について」(平成2年9月18日 建設省技調発第188号の1)が定められているので、これに基づき施工及び管理を行うようにする。

(3) 山留め支保工(切張り式)の架設
山留め支保工の架設に当たっては、次の点に留意し施工を行うようにする。

① 支保工の架設は、施工図に基づき確実に行う。架設材の安全率は低くとってあるので、施工に当たっては組立順序、工法等に十分注意する。

② 支保工の架設、法面養生作業と掘削速度は,均衡を図りながら作業を進める。

③ 1段目の支保工架設前は、山留め壁の倒れに注意する。

④ 2段目の支保工を架けたら、1段目の腹起しと山留め壁の間に隙間ができていないか点検し、隙間があれば、くさび〈キャンバー〉をかうなどして外力が切張りに均等に加わるようにする。

⑤ 根切り面積の広いところでは、切張りが座屈しないよう水平精度に留意し、中間を適当な間隔の支柱で安全に支持する。

⑥ 支保工にできるだけ衝撃を与えないように工事を進める。特に、横からの衝撃は、座屈の原因となるので注意する。

⑦切張り、腹起しの曲がり、ねじれ、接合部及び交差部のUボルト、当て板溶接等による緊結状態に十分注意する。

⑧ 地下水の湧水量の増減に常時注意し、工事に支障のある場合は、関係者と協議し、工事の安全及び進捗を図る。

⑨ 山留め及び支保工は、常時巡回点検し、異状の発見に努める(3.3.2 (b)参照)。また、異常が発見された場合は、速やかに対策をとるとともに、関係者と協議する。

⑩ 切張りにプレロード(事前に側圧に対抗する力を切張りに導入しておくこと。図 3.3.7 ~9 参照)を導入する場合は、地盤条件、荷重条件、山留め設計図書及び山留め壁の応カ・変形、切張り軸力の計測結果等を総合的に検討し適切なプレロード量を設定する。また、プレロードの導入に際しては、切張り材の日射等による温度変化から生じる温度応力についても事前に検討し、切張り耐力の安全性を確認しておくことが望ましい。

次に、プレロードの加圧時には、軸力が平面的に均等に加わるように注意し、山留め壁の応カ・変形、切張り軸力等を計測するとともに、異状がないか点検する。特に、多段切張りによる支保工を用いる場合は、上段に架設されたり切張りの軸力が著しく低下しないよう留意する。


図3.3.7 切張りジャッキ施工例


図3.3.8 ジャッキ補強ピース施工例


図3.3.9 プレロード導入のための加圧装置の例

(b) 山留めの構造
山留めの構造は、掘削工事に伴う崩壊あるいは過大な変形が発生することがないよう、掘削工事時に作用する側圧に対し安全な構造とし、十分な強度と剛性を有するものとする。

山留め構造の計画は、(一社)日本建築学会「山留め設計施工指針」に設計及び評価方法が示されているので参考にするとよい。

(i) 山留めに作用する側圧
① 山留めに作用する側圧は、土質及び地下水位に応じ設定する。

②切張り及び腹起しの断面算定に当たっては、支保工の状態に応じて分布形を設定し、断面の算定を行う。

③ 構造物やその他の積載物に近接した山留めを計両する際には、①②のほかに、これらの近接物の影響を考慮した側圧評価を行い、山留めの検討を実施する。

④ 山留め壁、切張り、腹起し等は、強度及び変形量に対して、構造条件に適合した方法で検討するとともに、継手及び仕口部は、部材応力を無理なく伝達できる構造とする。

(ii) 山留め壁の許容応力度
山留め壁の材料の許容応力度は、各材料に対して設定された許容応力度を用いる。山留め壁に用いる材料の許容応力度は、「山留め設計施工指針」及び(一社)日本建築学会「建築地盤アンカー設計施工指針・同解説」に示されているので参考にするとよい。

3.3.2 山留めの管理

(a) 点検・計測管理
(1) 点検・計測管理の目的と要点
点検・計測管理の目的は、周辺地盤、隣接構造物、地中埋設物の沈下・移動及び土圧・水圧、山留め架構の応力、変形等を測定し、計画上の諸条件と比較検討して、周辺地盤の防害、隣接構造物の領斜・転倒、地中埋設物の損傷、ヒービング、ボイリング、山留めの傾斜・崩壊等の危険を事前に把握して、速やかに対処することである。

点検とは、目視及びスケール等による確認行為、計測とは、機械式,光学式測定機器を使用する簡易計測及び電気式測定機器を使用する計器計測による確認行為である。

点検・計測管理の計画で最も重要なことは、点検・計測結果に対して、適切な判断をすることであり、あらかじめ限界となる値を定めておき、その値に近づいてきたとき、対策又は具体的な措置がとれるよう準備しておくことである。

(2) 点検・計測について
(i) 点検・計測の対象項目.方法期間及び頻度
点検・計測の対象、項目及び方法の例を表 3.3.5に、また、点検・計測の期間及び頻度の例を表 3.3.6に示す。点検・計測には労力と経費を要することは当然であるが、工事の規模や地盤条件、周辺の状況等を考慮して、どの程度の点検・計測を行う必要があるかを検討し、山留め計画の一部として点検・計測管理の計画を立てておくことが望ましい。

表3.3 5 点検・計測の対象項目及び方法の例( JASS 3(一部修正)より)

表3.3.6 点検・計測の期間及び頻度の例( JASS 3(一部修正)より)

(ii) 計測の方法
山留めの計測方法には、電気的なセンサーとデータ収録・処理装骰等を用いた電気的計測と、ダイヤルゲージ、レベル、トランシット、盤圧計等を用いた機械的・光学的計測とがある。

1) 電気的計測は比較的大規模な工事や重要度・難易度の高い工事で採用されることが多く、手動計測から自動計測まで種々のシステムがある。計測システムは測定の目的、測点数、経費等に応じて選定される。

2) 機械的・光学的計測は、前記以外の工事において採用されるほか、電気的計測を行う工事での補助的な計測としても用いられる。一般的な現場で実施されている計測の概要は次のとおりである。

まず、掘削周辺の地盤の動きを測るために地上の適切な場所に測点を設置し、この点の垂直、水平の動きをトランシット、レベル、スケール等を用いて測る。山留め壁の変形は、壁の頂点に各通りごとに、何箇所か測点を設け、事前に設置した不動点を通してトランシットとスケール、又はピアノ線とスケールを使い山留め壁の面外への変位を計測する(図 3.3.11参照)。

土圧の計測には、これを直接測る方法も取られているが、一般的には山留め切張りにかかる軸力を図3.3.10に示すような盤圧計(ブルドン管形式)で測り安全性を確認している。設置箇所は掘削平面形状が単純な矩形で、周辺も特殊な条件がない場合、切張り各段ごとにX方向、Y方向に各1箇所ずつが一般的である。


図 3.3.10 切張り軸力計測の盤圧計取付け部例


図3.3.11 トランシットによる山留め変形測定の例

(iii) 盤圧計の設置方法

① 腹起しと切張りの接合部に設置する場合
火打材を用いない山留め支保工の場合に適し、盤圧計を取り付けても山留め支保工の安全にはほとんど影響を与えない。この場合は、火打材を入れると火打材に作用する力は測定できない(図3.3.12(イ)参照)。

② 火打材の基部に設置する場合
この場合は、切張りにかかる全荷重を測定することができるが、山留め支保工の安全性を阻害するおそれがあるので図 3.3.12(ロ)のような位置に必ず支柱を配置するなど、十分に注意する必要がある。盤圧計の取付け実施例を図 3.3.13に示す。

③ 切張りの中央に設置する場合
この場合は、腹起しから盤圧計位置までの距離が長いので、その間で荷重がつなぎ材や直角方向の切張り等に吸収されてしまい、全荷重を示さない。また、山留め支保工の安全から望ましくない(図 3.3.12(ハ)参照)。


図 3.3.12 盤圧計の設置方法

図 3.3.13 盤圧計の取付け実施例

(iv) 温度による影響
切張り材に鋼材を用いた場合は、温度変化の影響を考慮しなければならない。したがって、土圧を測定するときは気温も同時に測定するとともに、鋼材の膨張による応力変化を考慮する必要がある。

(3) 管理方法
計測結果を効果的に工事にフィードバックするには、迅速なデータ整理と計測結果の的確な評価、並びに安全性を損なう事態が発生した場合の対処方法について、計画時点で明確にしておく必要がある。管理計画においては、計測結果の検討方法や評価基準を明確にするとともに、異状時の対処についても管理体制を明確にしておくことが必要である。

計測結果の検討法の一例を図 3.3.14に示す。測定値はこの図のフローに従って検討する。

図中に示した管理基準値は測定値の評価基準となるものであり、設計条件や周辺環境条件から定められる。管理基準値は、計測項目によって異なるが、基本的な考え方として「一次管理値」、「二次管理値」、「限界値」というように細分化しておくと使用しやすい。例えば、「一次管理値」は設計計算値の80%、「二次管理値」は設計計算値、「限界値」はこれを超えると山留め架構の崩壊や周辺に障害が発生する値といった要領である。この場合、「一次管理値」は工事の努力目標、あるいはこれを超えると要注意といった注意信号であり、「二次管理値」は赤信号でこれを超えると抜本的な対策が必要という考え方である。

計測結果を評価することにより、計測時点の安全性を確認できるとともに、その後の推測もある程度可能であり、計測管理を工事ヘフィードバックしていることになる。最近では、更に一歩進めて計測時点の安全性はもちろんその後の挙動予測を行い安全性の確認,過大設計の修正に役立てようという試みがなされている。これは「情報化施工」あるいは「観測施工法」等と呼ばれている方法である。

なお、「限界値」の目安を表 3.3.7に示す。


図 3.3.14 測定値の検討フロー例(山留め設計施工指針より)

表 3.3.7 限界値の例(山留め設計施工指針(一部修正)より)

(b) 山留め設置期間中の異状

(1) 異状の発見及び観測
(i) 周辺地盤の沈下及びひび割れ

(ii) 山留め壁の変形:山留め壁頭部の移動量をトランシット、下げ振り等により測定する(図 3.3.11参照)。

(iii) 山留め支保工の変形

(iv) 切張りに作用する側圧測定

(v) 山留め壁からの漏水

(vi) 山留め壁背面土の状態(親杭横矢板工法の場合)
①横矢板をたたいて背面土の状態を点検
②横矢板の配列の乱れ

(2) 特殊な異状現象
(i) ヒービング
軟弱粘性土地盤を掘削するとき、山留め壁背面の土の重量によって掘削底面内部に滑り破壊が生じ、底面が押し上げられてふくれ上がる現象(図 3.3.15参照)。

(ii) ボイリング、クイックサンド、パイピング
上向きの水流のため砂地盤の支持力がなくなる現象、つまり砂地盤が水と砂の混合した液状になり、砂全体が沸騰状に根切り内に吹き上げる現象をボイリングといい(図 3.3.16参照)、このような砂の状態をクイックサンドという。
また、山留め壁の下部内側にクイックサンドが起きると山留め壁の上部外側からも土砂が運ばれてパイプ状の水みちができる。このような現象をパイピングという。

図 3.3.15 ヒービングの説明図


図 3.3.16 ボイリングの説明図

(iii) 盤ぶくれ
掘削底面下方に、被圧地下水を有する帯水層がある場合、被圧帯水層からの揚圧力によって、掘削底面の不透水性土層が持ち上げられる現象(図 3.3.17参照)。


図 3.3.17 被圧地下水による盤ぶくれの説明図

(c) 建築基準法施行令及び労働安全衛生規則に定められている災害防止関係の規定の概要を次に示す。

(1) 建築基準法施行令第136条の3(根切り工事、山留め工事等を行う場合の危害の防止)
(i) 地下埋設物(ガス管、ケーブル、水道管及び下水道管)の損壊による危害の発生を防止する措置を講じなければならない。

(ii) 建築工事等における地階の根切り工事その他の深い根切り工事(これに伴う山留め工事を含む。)は、地盤調査による地層及び地下水の状況に応じて作成した施工図に基づいて行わなければならない。

(iii) 建築物その他工作物に近接して根切り工事や掘削工事を行う場合は、当該エ作物の傾斜、倒壊による危害の発生を防止するための措置を講じなければならない。

(iv) 深さ1.5m以上の根切り工事を行う場合で、地盤が崩壊するおそれ及び周辺の状況により危害防止上支障があるときは、山留めを設けなければならない。

(v) 山留めの切ばり、矢板、腹起しその他の主要な部分は、構造計算により安全である構造としなければならない。

(vi) 工事施工中必要に応じて点検を行い、山留めを補強し、排水を適当に行うなど、安全な状態に維持するための措置を講ずるとともに,矢板等の抜取りに際しては、周辺の地盤の沈下による危害を防止するための措置を講じなければならない。

(2) 労慟安全衛生規則第368条~第375条(掘削作業等における危険の防止(土止め支保工))
(i) 土止め支保工の材料については、著しい損傷、変形又は腐食があるものを使用してはならない。

(ii) 土止め支保工の構造については、土止め支保工を設ける箇所の地山に係る形状、地質、地層.き裂,含水,湧水,凍結及び埋設物等の状態に応じた壁固なものとしなければならない。

(iii) 土止め支保工を組み立てるときは、矢板、くい、背板、腹おこし、切りばり等の部材の配置、寸法及び材質並びに取付けの時期及び順序を示した組立図を作成しなければならない。

(iv) 部材の取付け等の注意事項
① 切りばり及び腹おこしは、脱落を防止するため、矢板、くい等に確実に取り付ける。

② 圧縮材(火打ちを除く。)の継手は、突合せ継手とする。

③ 切りばり又は火打ちの接続部及び切りばりと切りばりとの交さ部は、当て板をあててボルトにより緊結し,溶接により接合する等の方法により堅固なものとする。

④ 中間支持柱を備えた土止め支保工にあっては、切りばりを中間支持柱に確実に取り付ける。

⑤切りばりを建築物の柱等部材以外の物により支持する場合にあっては、当該支持物は、これにかかる荷重に耐えうるものとする。

(v) 土止め支保工を設けたときは、その後7日をこえない期間ごと、中震以上の地震の後及び大雨等により地山が急激に軟弱化するおそれのある事態が生じた後に、次の事項を点検し、異常を認めたときは、直ちに補強又は補修しなければならない。

① 部材の損傷、変形、腐食、変位及び脱落の有無及び状態
② 切りばりの緊圧の度合
③部材の接続部、取付け部及び交さ部の状態

(vi) 土止め支保工の切りばり又は腹おこしの取付け及び取りはずしの作業については、土止め支保工作業主任者技能講習を修了した者のうちから、土止め支保工作業主任者を選任しなければならない。

3.3.3 山留めの撤去

(a) 山留め架構の撤去方法

山留め架構の撤去は、一般に地下躯体の構築に伴い所定の強度が発現したのち、側圧を躯体で受け直し、支保工を順次解体する(図 3.3.18参照)。

この際、上記支保工の設置深さを、地下躯体の構築過程を考慮して決める必要がある。また、支保工解体によって、上部の支保工に、解体以前に比較して大きな荷重が加わることになるので注意する。地下躯体にも荷重が加わるので、躯体強度についても確認して工事を進める。

施工条件によっては、切張り地盤アンカー、腹起しといった支保工を残したまま、地下躯体を1階床まで構築し、躯体強度が十分に発現したのち、山留め壁に作用する側圧を、地下外壁で受け直して支保工を撤去することもあるが、切張り工法の場合、だめ穴が発生し,漏水の可能性が高くなるため注意する。

なお、側圧の地下外堅への受直しで、各階床間の地下外壁に盛替え切張りを用いる場合(図 3.3.19参照)で、地下外壁に補強が必要な場合の補強例を表 3.3.8に示す。


図 3.3.18 山留め架構の撤去方法(JASS 3(一部修正)より)


図 3.3.19 盛枠え切張りの例(JASS 3(一部修正)より)

表 3.3.8 躯体の補強例(JASS 3(一部修正)より)

(b} 山留め壁の撤去
鋼矢板や親杭等を引き抜くと、周囲の土もともに抜き取ってしまい、大きな地盤沈下を引き起こすこともあるので、沈下量をなるべく少なくするよう直ちに抜き跡を砂等で充填する。また、鋼矢板や親杭等の引抜きにより、近隣に支障を与えるおそれがある場合は、山留め壁の存置等について設計担当者と打ち合わせ、適切に処理する。

(c) 切張り、地盤アンカー、腹起し等の撤去
切張り、地盤アンカーには大きな荷重が作用している。このため、軸力の解放時に金物類等が飛び出す危険がある。

また、地盤アンカーの鋼線が跳ね上がることもある。したがって、軸力の解放は適切な方法で行う。軸力の急激な解放を避け、解放時に、山留めや構造体に支障が起きていないか注意する。

支柱の引抜きは、構造体に支障を及ぼさないよう適切に行う。構造体に支障があったり、引抜きが困難な場合は、支柱の切断について設計担当者と打ち合わせ、適切に処理する。

参考文献

1級建築施工管理技士 平成27年 学科 問題4解説

平成27年 1級建築施工管理技士 学科 問題4 解答解説

※   問題番号[ No.34 ]~[ No.45 ]までの 12 問題のうちから、5 問題を選択し、解答してください。

[ No. 34 ]
アスファルト防水工事に関する記述として、最も不適当なものはどれか。

1.保護防水密着工法において、貫通配管回りに増張りした網状アスファルトルーフィングは、アスファルトで十分に目つぶし塗りを行った。

2.露出防水絶縁工法において、平場部と立上り部で構成する入隅部に用いる成形キャント材は、角度 45度、見付幅 70 mm 程度のものとした。

3.出隅及び入隅は、平場のルーフィング類の張付けに先立ち、幅 150 mm 程度のストレッチルー フィングを増張りした。

4.保護コンクリート内に線径 6.0 mm、網目寸法 100 mm の溶接金網を敷設した。

答え

  3
アスファルト防水において、出隅及び入隅ならびに立上りの出隅及び入隅には、平場のルーフィング類の張付けに先立ち、幅300mm以上のストレッチルーフィングを最下層に増張りする。なお、屋根露出防水の絶縁工法における出隅及び入隅では、幅700mm以上のストレッチルーフィングを用いて、平場へ500mm以上張り掛けて増張りする。(建築工事監理指針)

1 ◯
アスファルト防水において、貫通配管及び和風便器回りに用いる網状アスファルトルーフィングは、アスファルトで十分に目つぶし塗りを行う。(建築工事監理指針)

2 ◯
露出防水絶縁工法において、成形キャント材は、パラペットの立上がり入隅部に用いる成形緩衝材で、角度 45度、見付幅 70mm 程度のものとする。(建築工事監理指針)

4 ◯
すべての保護コンクリートに、ひび割れを防止するため、溶接金網を伸縮調整目地内ごとに敷き込み、鉄線径 6 mmの溶接金網では 1節半以上かつ 150mm以上重ね、コンクリート打ち込み時に動かないように鉄線で結束する。(建築工事監理指針)

[ No. 35 ]
合成高分子系ルーフィングシート防水に関する記述として、最も不適当なものはどれか。

1.塩化ビニル樹脂系シート防水接着工法において、下地が ALC パネルの場合、パネル短辺の接合部の目地部に、幅 50 mm の絶縁用テープを張り付けた。

2.塩化ビニル樹脂系シート防水接着工法において、シート相互の接合は、クロロプレンゴム系の接着剤を用いた。

3.加硫ゴム系シート防水接着工法において、防水層立上り端部の処理は、テープ状シール材を張り付けた後ルーフィングシートを張付け、末端部は押さえ金物で固定し、不定形シール材を充填した。

4.加硫ゴム系シート防水接着工法において、平場のシート相互の接合幅は 100 mm とし、原則として水上側のシートが水下側のシートの上になるように張り重ねた。

答え

  2
塩化ビニル樹脂系シート防水において、シート相互の接合は、テトラヒドロフラン系溶剤を用いて溶剤接着するか熱融着により接合する。

1 ◯
ALCパネル下地の場合は、一般部のルーフィングシートの張付けに先立ち、パネル短辺の接合部の目地部に幅 50mm程度の絶縁用テープを張り付ける。(建築工事監理指針)

3 ◯
加硫ゴム系シート防水の末端部は端部にテープ状シール材を張り付け、押さえ金物を用いて留め付けて、不定形シール材で処置する。

4 ◯
シート相互の接合部は、原則として水上側のシートが水下側のシートの上になるように張り重ね、その平場の接合幅は、長手、幅方向とも 100mm以上とする。( JASS 8 )

[ No. 36 ]
乾式工法による外壁の張り石工事に関する記述として、最も不適当なものはどれか。

1.厚さ 30mm、大きさ 500mm 角の石材のだぼ孔の端あき寸法は、60mmとした。

2.スライド方式のファスナーに設ける上だぼ用の孔は、外壁の面内方向のルーズホールとした。

3.下地のコンクリート面の寸法精度は、± 10 mm以内となるようにした。

4.石材間の目地は、幅を10 mmとしてシーリング材を充填した。

答え

  1
石材のだぼ孔の端あき寸法は、石材の厚みの3倍以上の90mm以上とし、石材幅の辺長の1/4程度である125mm程度の位置にバランスよく設ける。(JASS9)

2 ◯
スライド方式で変形に追従させる場合の二次ファスナーのだぼ穴は外壁の面内方向のルーズホールとする。

3 ◯
公共建築工事標準仕様書表 10.1.1により、乾式工法の下地面の寸法精度標準値は、± 10mm とする。

4 ◯
石材間の目地には、シーリング材を充填する。なお、シーリング材の寸法は、幅、深さとも 10mm以上とする。(公共建築工事標準仕様書)

[ No. 37 ]
金属製折板葺き屋根工事に関する記述として、最も不適当なものはどれか。

1.タイトフレームの割付けは、両端部の納まりが同一となるように建物の桁行き方向の中心から行い、墨出しは通りよく行った。

2.タイトフレームの受梁への接合は、下底の両側を隅肉溶接とし、隅肉溶接のサイズを受梁の板厚と同じとした。

3.水上部分の折板と壁との取合い部に設ける雨押えは、壁際立上りを 150 mm とした。

4.軒先の落とし口は、折板の底幅より小さく穿孔し、テーパー付きポンチで押し広げ、5 mmの尾垂れを付けた。

答え

  2
タイトフレームの下地(受梁)への取付けは、受梁にアーク溶接接合とする。溶接は、タイトフレームの立上り部分の縁から10mm残し、底部両側を隅肉溶接とする。溶接サイズはタイトフレームの板厚と同寸法とする。(JASS12)
1 ◯
タイトフレームを取り付けるための墨出しは、山ピッチを基準に行い、割付けは建物の桁行き方向の中心から行う。(JASS 12)
3 ◯
水上部分と壁との取合い部に設ける雨押えは、壁際で150mm以上立ち上げる。(JASS12)
4 ◯
軒先き落とし口は、底幅より尾垂れ寸法を控えた円孔をあける。軒先の折板の先端部には、下底を 15度程度曲げて長さ 5mm以上の尾垂れを付ける。( JASS12)

[ No. 38 ]
軽量鉄骨壁下地に関する記述として、最も不適当なものはどれか。

1.スタッドの高さが 4.5mの場合、区分記号 90形のスタッドを用いた。

2.ボード2枚張りとする間仕切壁のスタッドの間隔は、450mm とした。

3.振れ止めは、フランジ側を上向きにしてスタッドに引き通し、振れ止めに浮きが生じないようにスペーサーで固定した。

4.上部ランナーが軽量鉄骨天井下地に取り付けられる間仕切壁の出入口開口部の縦の補強材は、上端部をランナーに固定した。

答え

  4
出入口等の開口部の垂直方向の補強材は、上部ランナーが鋼製天井下地材に取り付けられる場合でも、上部は梁下、スラブ下に固定する。(建築工事監理指針)

1 ◯
スタッドには、50形、65形、90形、100形の種類があり、それぞれスタッドの断面によって長さが次の通り制限される。( JASS 26 )
①50形:2,700mm以下
②65形:4,000mm以下
90形:4,000mm超 4,500mm以下
④100形:4,500mm超 5,000mm以下

2 ◯
スタッドの間隔は、下地張りのある場合は450mm程度、仕上げ材料を直張りするか、壁紙または塗装下地の類を直接張り付ける場合は 300mm程度とする。( JASS 26 )

3 ◯
振れ止めは、フランジ側を上向きにしてスタッドに引き通し、振れ止めに浮きが生じないようスペーサーで固定する。設備配管や埋込みボックスなどで振れ止めを切断する場合は、振れ止めを同材またはボルトで補強する。(建築工事監理指針)

[ No. 39 ]
建築用仕上塗材の主材の一般的な塗付け工法に関する記述として、最も不適当なものはどれか。

1.内装厚塗材 C のスタッコ状仕上げは、吹付け工法又はこて塗り工法により行う。

2.内装薄塗材 Wの京壁状じゅらく仕上げは、ローラー塗り工法により行う。

3.可とう形外装薄塗材Eのさざ波状仕上げは、ローラー塗り工法により行う。

4.防水形複層塗材Eのゆず肌状仕上げは、ローラー塗り工法により行う。

答え

  2
内装薄塗材Wの京壁状じゅらく仕上げは、吹付け工法により凹凸のある模様に仕上げる。(公共建築工事標準仕様書)

1 ◯
内装厚塗材Cのスタッコ状仕上げは、吹付け工法またはこて塗り工法により凹凸のある模様に仕上げる。
(公共建築工事標準仕様書)

3 ◯
可とう形外装薄塗材Eのさざ波状仕上げは、ローラー塗り工法で行う。
(公共建築工事標準仕様書)

4 ◯
防水形複層塗材Eの凹凸状仕上げは吹付け工法で行い、ゆず肌状仕上げは、ローラー塗り工法により行う。

[ No. 40 ]
鋼製建具に関する記述として、最も不適当なものはどれか。

1.フラッシュ戸の組立てにおいて中骨の間隔は、300 mmとした。

2.ステンレス鋼板製のくつずりは、厚さ 1.5 mm のものを用い、表面仕上げをヘアラインとした。

3.排煙窓の手動開放装置の操作部分を壁に取り付ける高さは、床面から 70 cmとした。

4.通常の鋼製建具枠の取付けは、心墨、陸墨などを基準とし、倒れの取付け精度の許容差を面内、面外とも± 2 mm とした。

答え

  3
排煙窓の手動開放装置を壁に設ける場合、床面から80㎝以上、1.5m以下の高さとする。(建築基準法施行令第126条の3第五号)

1 ◯
フラッシュ戸の組立てにおいて、中骨は間隔300mm以下に配置する。(建築工事監理指針)

2 ◯
ステンレス鋼板製の下枠(くつずり)は、厚さ1.5mm以上とし、表面仕上げはヘアラインとする。

4 ◯
枠及び戸の取り付け精度の許容量は、ねじれ、反り、はらみともそれぞれ 2mm以内とする。
(建築工事監理指針)

[ No. 41 ]
コンクリート素地面の塗装工事に関する記述として、最も不適当なものはどれか。

1.多彩模様塗料塗りにおいて、上塗り塗料は希釈せず、かくはん棒で軽く混ぜてから使用した。

2.常温乾燥形ふっ素樹脂エナメル塗りにおいて、気温が 20 ℃ のため、工程間隔時間を 24 時間とした。

3.アクリル樹脂系非水分散形塗料塗りにおいて、下塗り、中塗り、上塗りは同一材料を使用し、塗付け量はそれぞれ 0.10 kg/m2 とした。

4.合成樹脂エマルションペイント塗りにおいて、水がかり部分に用いるため、塗料の種類を2種とした。

答え

  4
合成樹脂エマルションペイント塗りにおいて、1種は主として建築物の外部や水掛かり部分に用い、2種内部に用いる。(JASS18)

1 ◯
多彩模様塗料の上塗り塗料は、貯蔵中に塗料の粒が集まって層状に分かれることがあるため、開缶後さらにかくはん棒かひしゃくなどで上下層を入れ替えるようにかるく混ぜる。( JASS 18 )

2 ◯
気温 20℃のときの常温乾燥形ふっ素樹脂エナメル塗りのコンクリート面における標準工程間隔時間は、16時間以上 7日以内とする。( JASS 18 )

3 ◯
アクリル樹脂系非水分散形塗料塗りの工程は、下塗り、中塗り、上塗りの順に同じ塗料を用い、塗り付け量はともに 0.10 kg/m2 とする。( JASS 18 )

[ No. 42 ]
壁のせっこうボード張りに関する記述として、最も不適当なものはどれか。

1.せっこう系接着材による直張り工法で、ボード中央部の接着材を塗り付ける間隔は、床上 1,200 mm 以下の部分より床上 1,200 mm を超える部分を小さくする。

2.ボードの下端部は、床面からの水分の吸上げを防ぐため、床面から 10 mm 程度浮かして張り付ける。

3.軽量鉄骨壁下地にボードを直接張り付ける場合、ドリリングタッピンねじの留付け間隔は、 中間部 300 mm 程度、周辺部 200 mm 程度とする。

4.テーパーエッジボードの突付けジョイント部の目地処理における上塗りは、ジョイントコンパウンドを 200~250mm幅程度に塗り広げて平滑にする。

答え

  1
せっこう系接着材直張り工法における張付け用接着材の塗付け間隔は、ボード周辺部150〜200mm床上1.2m以下の部分200〜250mm床上1.2mを超える部分250〜300mmとする。したがって、ボード周辺部の方が塗付け間隔は小さくなる

2 ◯
ボードの圧着の際、床面からの水分の吸上げを防ぐためくさび等を使い、床面から 10mm程度浮かして張り付ける。(建築工事監理指針)

3 ◯
軽量鉄骨壁下地にボードを直接張り付ける場合の留付け用小ねじの間隔は、周辺部で200mm程度、中間部で300mm程度であり、中間部の方が間隔が大きい。( JASS 26 )

4 ◯
テーパーエッジの継目処理工法の目地処理における上塗りはジョイントコンパウンドを 200〜250mm程度に塗り広げて平滑にする。

[ No. 43 ]
鉄筋コンクリート造建物内部の断熱工事に関する記述として、最も不適当なものはどれか。

1.押出法ポリスチレンフォーム打込み工法において、コンクリート打込みの際には、同一箇所で長時間バイブレーターをかけないようにした。

2.押出法ポリスチレンフォーム打込み工法において、セパレーターが断熱材を貫通する部分は、熱橋となり結露が発生しやすいため断熱材を補修した。

3.硬質ウレタンフォーム吹付け工法において、随時吹付け厚さを測定しながら作業し、厚さの許容誤差を–5mm から +10mm として管理した。

4. 硬質ウレタンフォーム吹付け工法において、断熱材には自己接着性があるため、吹き付ける前のコンクリート面の接着剤塗布を不要とした。

答え

  3
作業者は吹付け作業中ワイヤーゲージ等を用いて随時厚みを測定する。吹付け厚さの許容誤差は 0 から +10mmとする。(建築工事監理指針)

1 ◯
押出法ポリスチレンフォーム打込み工法において、コンクリート打込みの際にバイブレーター等は断熱材に触れないように垂直に上下させ、同一箇所に長時間かけてはならない。(建築工事監理指針)

2 ◯
押出法ポリスチレンフォーム打込み工法において、セパレーター、ボルト、インサート、パイプ等の金物類が断熱材を貫通する部分は、熱橋となるので、極力そのかき取りを少なくして補修を容易にする。(建築工事監理指針)

4 ◯
現場発泡の断熱材の場合は、接着性があるので、接着剤が不要である。(建築工事監理指針)

[ No. 44 ]
外壁の押出成形セメント板張りに関する記述として、最も不適当なものはどれか。

1.2次的な漏水対策として、室内側にガスケットを、パネル張り最下部に水抜きパイプを設置した。

2.縦張り工法のパネルは、層間変形に対してロッキングにより追従するため、縦目地は 15 mm、 横目地は 8 mm とした。

3.パネル取付け金物(Z クリップ)は、下地鋼材に 30 mm のかかりしろを確保して取り付けた。

4.横張り工法のパネル取付け金物(Z クリップ)は、パネルがスライドできるようにし、パネル左右の下地鋼材に堅固に取り付けた。

答え

  2
パネル相互の目地幅は、地震時の変形に対応する縦張り工法及び横張り工法の場合も短辺の方が大きな目地幅が必要となる。縦張りの工法の場合は、ロッキングできるように取り付け、縦目地(長辺)で8mm以上横目地(短辺)で15mm以上の目地幅を設ける。(建築工事監理指針)

1 ◯
漏水に対する対策が特に必要な場合は、シーリングによる止水のみではなく、二次的な漏水対策として、室内側にガスケット、パネル張り最下部に水抜きパイプを設ける。(建築工事監理指針)

3 ◯
パネルの取付け金具(Zクリップ)は、下地鋼材 30mm以上のかかり代を確保して取り付ける。

4 ◯
層間変形に対して、縦張り工法の場合はロッキング横張り工法の場合はパネルのスライドにより変位を吸収する。また、横張り工法のパネル取り付け金具( Zクリップ )は、パネル左右の下地鋼材に取り付ける。( JASS 27 )

[ No. 45 ]
内装改修工事に関する記述として、最も不適当なものはどれか。

1.アスベスト含有成形板の除去は、アスベストを含まない内装材及び外部建具の撤去にさきがけて行った。

2.合成樹脂塗床の塗り替えにおいて、既存下地面に油が付着していたので、油潤面用のプライマーを用いた。

3.天井改修において、既存の埋込みインサートを再使用するため、吊りボルトの引抜き試験による強度確認を行った。

4.防火認定の壁紙の張り替えは、既存壁紙の裏打紙の薄層の上に防火認定の壁紙を張り付けた。

答え

  4
壁紙の張替えは、既存の壁紙を残さず撤去し、下地基材面を露出させてから新規の壁紙を張り付けなければ防火材料に認定されない。(建築改修工事監理指針)

1 ◯
アスベスト含有成形板の除去は、原則として、アスベストを含まない内装材料及び外部建具等の撤去に先駆けて行う。(建築改修工事監理指針)

2 ◯
プライマーは、下地コンクリートの湿潤状態、油潤状態により使い分ける必要がある。下地面に油が付着している場合は油潤面用のプライマーを用いる。(建築改修工事監理指針)

3 ◯
既存の埋込みインサートを使用する場合は、吊りボルトの引抜き試験を行い、強度確認のうえ再使用することができる。(建築改修工事監理指針)
