1級建築施工管理技士 令和03年 一次 問題8 解説

令和3年 1級建築施工管理技士 一次 問題8解答解説

※ 問題番号[ No.61 ]~[ No.72 ]までの 12問題のうちから、8問題を選択し、解答してください。

[ No.61 ]
用語の定義に関する記述として、「建築基準法」 上、誤っているものはどれか。

1.事務所の用途に供する建築物は、特殊建築物である。

2.観覧のための工作物は、建築物である。

3.高架の工作物内に設ける店舗は、建築物である。

4.共同住宅の用途に供する建築物は、特殊建築物である。

答え

  1

[ 解答解説 ]

1.×

事務所の用途に供する建築物は、特殊建築物ではない。(建築基準法第2条第二号)

2.◯

観覧のための工作物は、建築物である。(建築基準法第2条第一号)

3.◯

高架の工作物内に設ける店舗は、建築物である。(建築基準法第2条第一号)

4.◯

共同住宅の用途に供する建築物は、特殊建築物である。(建築基準法第2条第二号)

[ No.62 ]
次の記述のうち、「建築基準法」 上、誤っているものはどれか。

1.建築物の容積率の算定において、自動車車庫の面積は、敷地内の建築物の各階の床面積の合計の 1/5 までは算入しないことができる。

2.建築主は、軒の高さが9m を超える木造の建築物を新築する場合においては、二級建築士である工事監理者を定めなければならない。

3.建築基準法の規定は、条例の定めるところにより現状変更の規制及び保存のための措置が講じられている建築物であって、特定行政庁が建築審査会の同意を得て指定したものには適用されない。

4.建築基準法又はこれに基づく命令若しくは条例の規定の施行又は適用の際現に存する建築物が、規定の改正等によりこれらの規定に適合しなくなった場合、これらの規定は当該建築物に適用されない。

答え

  2

[ 解答解説 ]

1.◯

容積率とは、敷地面積に対する延べ面積の割合のことである。建築物の容積率の算定において、自動車車庫の面積は、敷地内の建築物の各階の床面積の合計の1/5までは算入しないことができる。(建築基準法第52条第1項、同法施行令第2条第1項第四号、第3項第一号)

2.×

木造の建築物または建築物の部分で、高さが13mまたは軒の高さが9mを超えるものを新築する場合においては、一級建築士でなければ、その設計または工事監理をしてはならない。(建築士法第3条第1項二号)[ 平成26年 問題72 ]

3.◯

文化財保護法第182条第2項の条例その他の条例の定めるところにより現状変更の規制及び保存のための措置が講じられている建築物(保存建築物)であって、特定行政庁が建築審査会の同意を得て指定したものについては、建築基準法並びにこれに基づく命令及び条例の規定は適用しない。(建築基準法第3条第1項第三号)

4.◯

この法律またはこれに基づく命令若しくは条例の規定の施行または適用の際、現に存する建築物若しくはその敷地または現に建築、修繕若しくは模様替の工事中の建築物若しくはその敷地がこれらの規定に適合せず、またはこれらの規定に適合しない部分を有する場合においては、当該建築物、建築物の敷地または建築物若しくはその敷地の部分に対しては、当該規定は、適用しない。(建築基準法第3条第2項)

[ No.63 ]
防火区画に関する記述として、「建築基準法」 上、誤っているものはどれか。

1.主要構造部を準耐火構造とした階数が3以下で、延べ面積 200m2 以内の一戸建住宅の階段は、竪穴部分とその他の部分について、準耐火構造の床若しくは壁又は防火設備で区画しなくてもよい。

2.政令で定める窓その他の開口部を有しない事務所の事務室は、その事務室を区画する主要構造部を準耐火構造とし、又は不燃材料で造らなければならない。

3.建築物の 11階以上の部分で、各階の床面積の合計が 100 m2 を超えるものは、原則として床面積の合計 100 m2 以内ごとに耐火構造の床若しくは壁又は防火設備で区画しなければならない。

4.共同住宅の各戸の界壁を給水管が貫通する場合においては、当該管と界壁との隙間をモルタルその他の不燃材料で埋めなければならない。

答え

  2

[ 解答解説 ]

1.◯

主要構造部が準耐火構造で 3階以上の階に居室を有する建築物の昇降機の昇降路の部分は、準耐火構造の床、壁または遮炎性能のある防火戸等の防火設備で区画しなければならない。ただし、階数が3以下で延べ面積が 200m2以内の一戸建ての住宅における吹抜けとなっている部分階段の部分等についてはこの限りではない。(建築基準法第26条、同法施行令第112条第11項第二号)

2.×

政令で定める窓その他の開口部を有しない居室は、その居室を区画する主要構造部を耐火構造とし、又は不燃材料で造らなければならない。(建築基準法第35条の3)[ 平成29年 問題73 ]

3.◯

建築物の11階以上の部分で各階の床面積の合計が100m2を超えるものは、原則として床面積の合計100m2以内ごとに耐火構造の床若しくは壁または防火設備で区画しなければならない。(建築基準法施行令第112条第7項)

4.◯

給水管、配電管その他の管が、準耐火構造の防火区画を貫通する場合においては、当該管と防火区画との隙間をモルタルその他の不燃材料で埋めなければならない。(建築基準法施行令第112条第20項)

[ No.64 ]
建設業の許可に関する記述として、「建設業法」 上、誤っているものはどれか。

1.建設業の許可は、一般建設業と特定建設業の区分により、建設工事の種類ごとに受ける。

2.建設業者は、許可を受けた建設業に係る建設工事を請け負う場合においては、当該建設工事に附帯する他の建設業に係る建設工事を請け負うことができる。

3.建設業の許可を受けた建設業者は、許可を受けてから3年以内に営業を開始せず、又は引き続いて1年以上営業を休止した場合、当該許可を取り消される。

4.特定建設業の許可を受けようとする者は、発注者との間の請負契約で、その請負代金の額が 8,000 万円以上であるものを履行するに足りる財産的基礎を有していなければならない。

答え

  3

[ 解答解説 ]

1.◯

建設業を営もうとする者は、一般建設業と特定建設業の区分により、許可を受けなければならない。建設業の許可は、建設工事の種類ごとに、建設業に分けて与えるものとする。(建設業法第3条第1項、第2項)

2.◯

建設業者は、許可を受けた建設業に係る建設工事を請け負う場合においては、当該建設工事に附帯する他の建設業に係る建設工事を請け負うことができる。(建設業法第4条)

3.×

国土交通大臣又は都道府県知事は、許可を受けてから1年以内に営業を開始せず、又は引き続いて1年以上営業を休止した場合は、その許可を取り消さなければならない。(建設業法第29条第1項第四号)[ 平成29年 問題74 ]

4.◯

特定建設業の許可を受けようとする者は、発注者との間の請負契約で、その請負代金の額が8,000万円以上であるものを履行するに足りる財産的基礎を有していなければならない。(建設業法第15条第三号、同法施行令第5条の4)

[ No.65 ]
建設工事の請負契約に関する記述 として、「建設業法」 上、誤っているものはどれか。

1.建設工事の請負契約書には、契約に関する紛争の解決方法に該当する事項を記載しなければならない。

2.建設業者は、建設工事の注文者から請求があったときは、請負契約が成立するまでの間に、建設工事の見積書を交付しなければならない。

3.請負人は、建設工事の施工について工事監理を行う建築士から工事を設計図書のとおりに実施するよう求められた場合において、これに従わない理由があるときは、直ちに、注文者に対して、その理由を報告しなければならない。

4.注文者は、工事現場に監督員を置く場合においては、当該監督員の権限に関する事項及びその行為についての請負人の注文者に対する意見の申出の方法を、書面により請負人の承諾を得なければならない。

答え

  4

[ 解答解説 ]

1.◯

契約に関する紛争の解決方法は、建設工事の請負契約書に記載しなければならない事項の一つとして規定されている。(建設業法第19条第1項第十五号)

2.◯

建設業者は、建設工事の注文者から請求があったときは、請負契約が成立するまでの間に、建設工事の見積書を交付しなければならない。(建設業法第20条第2項)

3.◯

請負人は、その請け負った建設工事の施工について建築士法第18条第3項の規定により建築士から工事を設計図書のとおりに実施するよう求められた場合において、これに従わない理由があるときは、直ちに、第19条の2第2項の規定により通知された方法により、注文者に対して、その理由を報告しなければならない。(建設業法第23条の2)

4.×

注文者は、請負契約の履行に関し、工事現場に監督員を置く場合において、当該監督員の権限に関する事項及びその行為についての請負人の注文者に対する意見の申出の方法を、書面により請負人に通知しなければならない。 (建設業法第19条の2第2項)注文者は、請負人の承諾を得る必要はない。[ 令和元年 問題75 ]

[ No.66 ]
元請負人の義務に関する記述として、「建設業法」 上、誤っているものはどれか。

1.元請負人は、前払金の支払を受けたときは、下請負人に対して、資材の購入、労働者の募集その他建設工事の着手に必要な費用を前払金として支払うよう適切な配慮をしなければならない。

2.元請負人は、請負代金の出来形部分に対する支払を受けたときは、当該支払の対象となった建設工事を施工した下請負人に対して出来形部分に相応する下請代金を、当該支払を受けた日から 50日以内で、かつ、できる限り短い期間内に支払わなければならない。

3.特定建設業者は、発注者から直接建築一式工事を請け負った場合において、下請契約の請負代金の総額が 6,000万円以上になるときは、施工体制台帳を工事現場ごとに備え置き、発注者の閲覧に供しなければならない。

4.特定建設業者が注文者となった下請契約において、下請代金の支払期日が定められなかったときは、下請負人が完成した工事目的物の引渡しを申し出た日を支払期日としなければならない。

答え

  2

[ 解答解説 ]

1.◯

元請負人は、前払金の支払を受けたときは、下請負人に対して、資材の購入、労働者の募集その他建設工事の着手に必要な費用を前払金として支払うよう適切な配慮をしなければならない。(建設業法第24条の3第3項)

2.×

元請負人は、請負代金の出来形部分に対する支払または工事完成後における支払を受けたときは、下請負人に対して、1月以内で、かつ、できる限り短い期間内に下請負人の施工した出来形部分に相応する下請代金を支払わなければならない。(建設業法第24条の3第1項)

3.◯

特定建設業者は、発注者から直接建築一式工事を請け負った場合において、下請契約の請負代金の総額が 6,000万円以上になるときは、施工体制台帳を工事現場ごとに備え置き、発注者から請求があったときは、備え置かれた施工体制台帳を発注者の閲覧に供しなければならない。(建設業法第24条の8第1項、第3

項、同法施行令第7条の4)

公共工事を、発注者から直接請け負った建設工事を締結した場合は、請負代金にかかわらず施工体制台帳を作成しなければならない。

4.◯

特定建設業者が注文者となった下請契約において、下請代金の支払期日が定められなかったときは建設業法第24条の4第2項の申出の日(下請負人が完成した工事目的物の引渡しを申し出た日)が、前項の規定に違反して下請代金の支払期日が定められたときは同条第2項の申出の日から起算して50日を経過する日が下請代金の支払期日を定められたものとみなす。(建設業法第24条の6第2項)

[ No.67 ]
次の記述のうち、「労働基準法」 上、誤っているものはどれか。

1.満 18才に満たない者を、足場の組立、解体又は変更の業務のうち地上 又は床上における補助作業の業務に就かせてはならない。

2.満 18才に満たない者を、高さが 5 m以上の場所で、墜落により危害を受けるおそれのあるところにおける業務に就かせてはならない。

3.満 18才に満たない者を、原則として午後 10 時から午前5時までの 間 において使用してはならない。

4.満 18才に満たない者を、単独で行うクレーンの玉掛けの業務に就かせてはならない。

答え

  1

[ 解答解説 ]

1.×

足場の組立、解体または変更の業務のうち、地上または床上における補助作業の業務は、満18才に満たない者を就かせてはならない業務から除外されている。(労働基準法第62条第1項、年少者労働基準規則第8条二十五号)

2.◯

使用者は、満18才に満たない者を、高さが5m以上の場所で、墜落により危害を受けるおそれのあるところにおける業務に就かせてはならないと規定されている。(労働基準法第62条第1項、年少者労働基準規則第8条二十四号)

3.◯

使用者は、満18才に満たない者を午後10時から午前5時までの間において使用してはならない。ただし、交替制によって使用する満16才以上の男性については、この限りでない。(労働基準法第61条第1項)

4.◯

使用者は、満18才に満たない者を、クレーン、デリックまたは揚貨装の玉掛けの業務(2人以上の者によって行う玉掛け業務における補助作業の業務を除く。)に就かせてはならないと規定されている。(労働基準法第62条第1項、年少者労働基準規則第8条十号)

[ No.68 ]
建設業の事業場における安全衛生管理体制に関する記述として、「労働安全衛生法」上、誤っているものはどれか。

1.事業者は、常時 10人の労働者を使用する事業場では、安全衛生推進者を選任しなければならない。

2.事業者は、常時30人の労働者を使用する事業場では、衛生管理者を選任しなければならない。

3.事業者は、常時 50人の労働者を使用する事業場では、産業医を選任しなければならない。

4.事業者は、常時 100人の労働者を使用する事業場では、総括安全衛生管理者を選任しなければならない。

答え

  2

[ 解答解説 ]

常時50人以上の労働者を使用する事業場で選任しなければならないのは、安全管理者、衛生管理者、産業医である。安全衛生推進者は、常時10人以上50人未満の労働者を使用する事業場で選任しなければならない。(労働安全衛生法施行令第3〜5条、労働安全衛生規則第12条の2)

したがって、2が誤りとなる。常時30人の労働者を使用する事業場で選任しなければならないのは、安全衛生推進者である。

[ No.69 ]
建設現場における次の業務のうち、「労働安全衛生法」 上、都道府県労働局長の当該業務に係る免許を必要とするものはどれか。

1.最大積載量が 1t 以上の不整地運搬車の運転の業務

2.動力を用い、かつ、不特定の場所に自走することができる機体重量 が3t 以上 のくい打機の運転の業務

3.作業床の高さが 10 m 以上の高所作業車の運転の業務

4.つり上げ荷重が5t 以上の移動式クレーンの運転の業務

答え

  4

[ 解答解説 ]

1.免許を必要としない

2.免許を必要としない

3.免許を必要としない

4.「労働安全衛生法」 上、都道府県労働局長の当該業務に係る免許を必要とする。

[ No.70 ]
次の記述のうち、「廃棄物の処理及び清掃に関する法律」 上、誤っているものはどれか。ただし、特別管理産業廃棄物を除くものとする。

1.産業廃棄物の運搬又は収集を行う車両は、産業廃棄物運搬車である旨の事項を表 示し、かつ、当該運搬車に環境省令で定める書面を備え付けておかなければならない。

2.事業者は、産業廃棄物の運搬又は処分を委託した際に産業廃棄物管理票を交付した場合、管理票の写しを、交付した日から5年間保存しなければならない。

3.事業者は、工事に伴って発生した産業廃棄物を自ら運搬する場合、管轄する都道府県知事の許可を受けなければならない。

4.汚泥の処理能力 が1日当たり 10m3 を超える乾燥処理施設(天日乾燥施設を除く。)を設置する場合、管轄する都道府県知事の許可を受けなければならない。

答え

  3

[ 解答解説 ]

1.◯

産業廃棄物に収集または運搬に当たっては、運搬車の車体の外側に、環境省令で定めるところにより、産業廃棄物の収集または運搬の用に供する運搬車である旨その他の事項を見やすいように表示し、かつ、当該運搬車に環境省令で定める書面を備え付けておかなければならない。(廃棄物の処理及び清掃に関する法律施行令第6条第1項第一号イ)

2.◯

事業者は、産業廃棄物の運搬または処分を委託した際に産業廃棄物管理票を交付した場合、管理票の写しを、交付した日から5年間保存しなければならない。(廃棄物の処理及び清掃に関する法律第12条の3第2項、同法施行規則第8条の21の2)

3.×

産業廃棄物(特別管理産業廃棄物を除く)の収集または運搬を業として行おうとする者は、管轄する都道府県知事の許可を受けなければならない。 ただし、事業者が自らその産業廃棄物を運搬する場合は、都道府県知事の許可を受けなくてよい。(廃棄物の処理及び清掃に関する法律第14条第1項)

4.◯

汚泥の処理能力が1日当たり 10m3(天日乾燥施設にあっては100m3)を超える乾燥処理施設を設置する場合、管轄する都道府県知事の許可を受けなければならない。(廃棄物の処理及び清掃に関する法律第15条第1項、同法施行令第7条第二号)

[ No.71 ]
宅地以外の土地を宅地にするため、土地の形質の変更を行う場合、「宅地造成等規制法」 上、宅地造成に該当しないものはどれか。

1.切土をする土地の面積が 300m2 であって、切土をした土地の部分に高さが 1.5m の崖を生ずるもの

2.盛土をする土地の面積が 400m2 であって、盛土をした土地の部分に高さが2m の崖を生ずるもの

3.切土と盛土を同時にする土地の面積が 500m2 であって、盛土をした土地の部分に高さが1m の崖を生じ、かつ、切土及び盛土をした土地の部分に高さが 2.5mの崖を生ずるもの

4.盛土をする土地の面積が 600 m2 であって、盛土をした土地の部分に高さが1m の崖を生ずるもの

答え

  1

[ 解答解説 ]

1.×

切土をした土地の部分に生じる崖の高さが2mで2mを超えず、面積も300m2で500m2を超えないため、宅地造成に該当しない。(宅地造成等規制法施行令第3条第一号、第四号)

2.◯

盛土をした土地の部分に生ずる崖の高さが 1mを超えるので、宅地造成に該当する。(宅地造成等規制法施行令第3条第二号)

3.◯

切土と盛土を同時にする土地の盛土をした土地の部分に高さが1mの崖を生じ、かつ、切土及び盛土をした土地の部分に高さが 2mを超える崖を生ずるものは、「宅地造成規制法」上、宅地造成に該当する。(宅地造成等規制法第2条第二号、同法施行令第3条第三号)

4.◯

盛土をする土地の面積が 500m2を超えるので、宅地造成に該当する。(宅地造成等規制法施行令第3条第四号)

[ No.72 ]
「振動規制法」 上、指定地域内における特定建設作業に関する記述として、誤っているものはどれか。ただし、災害その他非常時等を除くものとする。

1.特定建設作業の振動が、当該特定建設作業の場所において、図書館、特別養護老人ホーム等の敷地の周囲おおむね 80m の区域内として指定された区域にあっては、1日10時間を超えて行われる特定建設作業に伴って発生するものでないこと。

2.特定建設作業の振動が、特定建設作業の場所の敷地の境界線において、85dBを超える大きさのものでないこと。

3.特定建設作業の振動が、特定建設作業の全部又は一部に係る作業の期間が当該特定建設作業の場所において、連続して6日を超えて行われる特定建設作業に伴って発生するものでないこと。

4.特定建設作業の振動が、良好な住居の環境を保全するため、特に静穏の保持を必要とする区域として指定された区域にあっては、午後7時から翌日の午前7時までの時間において行われる特定建設作業に伴って発生するものでないこと。

答え

  2

[ 解答解説 ]

1.◯

特定建設作業の振動が、特定建設作業の場所において、図書館、特別養護老人ホーム等の敷地の周囲おおむね 80mの区域内として指定された区域にあっては、1日10時間を超えて行われる特定建設作業に伴って発生するものであってはならない。(振動規制法施行規則第11条、別表第一第三号、付表第一号)

2.×

特定建設作業に伴って発生する振動の大きさの規制基準は、75dB超える大きさのものでないこと。(振動規制法施行規則第11条、別表第一第一号)

3.◯

特定建設作業の振動が、特定建設作業の全部または一部に係る作業の期間が当該特定建設作業の場所において連続して6日を超えて行われる特定建設作業に伴って発生するものでないこと。(振動規制法施行規則第11条、別表第一第四号)

4.◯

特定建設作業の振動が、住居の用に供されているため、静穏の保持を必要とする区域(第一種区域)として指定された区域にあっては、夜間(午後7時〜午前7時)において行われる特定建設作業に伴って発生するものでないこと。(振動規制法施行規則第11条、別表第一第二号、付表第一号ロ)

1級建築施工管理技士 令和04年 一次 問題2 解説

令和4年 1級建築施工管理技士 一次 解答 解説 問題2

(午前の部)令和4年6月12日(日)

 問題番号 [ No.16 ] ~ [ No.20 ]までの5問題は、全問題を解答してください。

[ No.16 ]
構内アスファルト舗装に関する記述として、最も不適当なものはどれか。

1. 設計CBR は、路床の支持力を表す指標であり、修正CBR は、路盤材料の品質を表す指標である。

2. 盛土をして路床とする場合は、一層の仕上り厚さ 300mm 程度ごとに締め固めながら、所定の高さに仕上げる。

3. アスファルト混合物の締固め作業 は、一般に継目転圧、初転圧、二次転圧、仕上げ転圧の順に行う。

4. 初転圧は、ヘアクラックの生じない限りできるだけ高い温度とし、その転圧温度は、一般に 110~140 ℃ の間で行う。

答え

  2

[ 解答解説 ]

1.◯

設計CBR(California Bearing Ratio) は、アスファルト舗装やコンクリート舗装を決定するために用いられる路床の支持力を表す指標であり、修正CBR は、最大乾燥密度の95%に締め固めたものに対するCBR路盤材料の品質を表す指標である。

2.×

切土の施工においては、路床表面から30cm程度以内の木根/転石などの不均質な物質を除去し、山側からの浸透水などを考慮して、山側に地下排水施設を設置する。

盛土の施工においては、1層当たりの敷均し厚さは25~30cm程度、締固め後の仕上がり厚さは200mm以下とされている。

3.◯

アスファルト混合物の締固め作業 は、継目転圧→初転圧→二次転圧→仕上げ転圧の手順で実施する。

4.◯

初転圧は、ヘアクラックの生じない限りできるだけ高い温度とし、その転圧温度は、一般に 110~140 ℃ の間で行う。なお、二次転圧終了温度は 70~90℃交通解放時の表面温度は50℃以下で行う。

[ No.17 ]
避雷設備に関する記述として、最も不適当なものはどれか。

1. 受雷部は、保護しようとする建築物の種類、重要度等に対応した4段階の保護レベルに応じて配置する。

2. 避雷設備は、建築物の高さが 20mを超える部分を雷撃から保護するように設けなければならない。

3. 危険物を貯蔵する倉庫は、危険物の貯蔵量や建築物の高さにかかわらず、避雷設備を設けなければならない。

4. 鉄骨造の鉄骨躯体は、構造体利用の引下げ導線の構成部材として利用することができる。

答え

  3

[ 解答解説 ]

1.◯

避雷設備は、受雷部システム引下げ導線システム接着システムで構成される。雷撃を受ける受雷部システムの配置は、保護しようとする建築物の種類、重要度等に対応した4段階の保護レベルに適合しなければならない。(JIS A4201)

2.◯

高さが 20mを超える建築物は、原則として、雷撃から保護するように避雷設備を設けなければならない。(建築基準法第33条)

3.×

指定数量の10倍以上の危険物の貯蔵倉庫には、総務省令で定める避雷設備を設ける。ただし、周囲の状況によって安全上支障がない場合においては、この限りではないと規定されている。(危険物の規制に関する政令第10条第1項第十四号)なお、総務省令に定める避雷設備とは、JIS A 4201(建築物等の雷保護)に適合するものである。

4.◯

受雷部システムで受けた雷撃を接着システムに導く引き下げ導線システムは、被保護物に沿って避雷導線を引き下げる方法によるもののほか、要件を満たす場合には、被保護物の鉄筋または鉄骨を引下げ導線の構成部材として利用することができる。

[ No.18 ]
空気調和設備に関する記述として、最も不適当なものはどれか。

1. 空気調和機は、一般にエアフィルタ、空気冷却器、空気加熱器、加湿器、送風機等で構成される装置である。

2. 冷却塔は、温度上昇した冷却水を、空気と直接接触 させて気化熱により冷却する装置である。

3. 二重ダクト方式は、2系統のダクトで送られた温風と冷風を、混合ユニットにより熱負荷に応じて混合量を調整して吹き出す方式である。

4. 単一ダクト方式におけるCAV方式は、負荷変動に対して風量を変える方式である。

答え

  4

[ 解答解説 ]

1.◯

空気調和機は、室内に湿温度を調整した空気を送る機器をいう。一般にエアフィルタ、空気冷却器、空気加熱器、加湿器、送風機等で構成される装置である。

2.◯

冷却塔は、冷凍機内で温度上昇した冷却水を、空気と直接接触させて、一部の冷却水を蒸発させ、気化熱により残りの冷却水の温度を低下させる装置である。

3.◯

二重ダクト方式とは、冷風ダクトと温風ダクトの2系統のダクトで送られた冷風と温風を、吹出し口近傍の混合ユニットにより混合し、各所に吹き出す方式である。

4.×

単一ダクト方式におけるCAV方式は、室内に吹き出す空気量が一定で、冷房負荷に応じて吹き出す空気の温度を変えることにより室温を調整する方式である。吹出し風量が一定のため、各室ごとの負荷変動に対しては対応できない。設問は、VAV方式の説明である。

[ No.19 ]
消火設備に関する記述として、最も不適当なものはどれか。

1. 屋内消火栓設備は、建物の内部に設置し、人がノズルを手に持ち、火点に向けてノズルより注水を行い、冷却作用により消火するものである。

2. 閉鎖型ヘッドを用いる湿式スプリンクラー消火設備は、火災による煙を感知したスプリンクラーヘッドが自動的に開き、散水して消火するものである。

3. 不活性ガス消火設備は、二酸化炭素等の消火剤を放出することにより、酸素濃度の希釈作用や気化するときの熱吸収による冷却作用により消火するものである。

4. 水噴霧消火設備は、噴霧ヘッドから微細な霧状の水を噴霧することにより、冷却作用と窒息作用により消火するものである。

答え

  2

[ 解答解説 ]

1.◯

屋内消火栓設備は、建物の内部に設置され、人がノズルを手に持ち、火点に向けてノズルより放水することにより、水の有する冷却作用により消火するものである。

2.×

スプリンクラーは、火災の際の熱等によって自動的にヘッドから散水し消火を行うものであり、煙感知とは関係がない。

閉鎖型とは水の出口が常に閉じられているものをいい、湿式、乾式、予作動式の3種類がある。

湿式(一般ビル向)

配管内に水が充満している方式で、スプリンクラーヘッドの感熱部の可溶片が、熱のために溶けてシール部分が開き、湿式流水検知装置が作動して放水する。冬期配水管の凍結の恐れのない部分に使用する。

乾式(寒冷地工場向)

乾式流水検知装置の二次側の配管部を加圧空気で満たし、スプリンクラーヘッドの感熱部の作動により加圧空気を放出し、乾式流水検知装置が作動して放水する方式。冬期凍結のおそれのある部分等に用いられる。

予作動式(病院、共同住宅、重要文化財、建電算機室など)

火災感知器等の作動により、予作動式流水検知装置が開放し、スプリンクラー配管中に圧力水を送り、更に加熱によるスプリンクラーヘッドの作動により放水を開始する。

※予作動式とはヘッドと火災感知器等の両方が作動しない限り放水しない。

開放型は劇場の舞台部などに使用され、火災感知器等と連動して作動するか、又は手動によって一斉開放弁を開いて放水する方式である。

3.◯

不活性ガス消火設備は、二酸化炭素等の消火剤を放出することにより、酸素濃度の希釈作用や気化するときの熱吸収による冷却作用により消火する設備である。消火剤がガスなので消火後の汚損は少なく、電気や油火災及び水損を嫌うコンピューターや電気通信機室あるいは図書館や美術館等に設置される。

4.◯

水噴霧消火設備は、噴霧ヘッドから微細な霧状の水を噴霧することにより、冷却作用と窒息作用により消火する消火設備ある。汚損や腐食性ががあり、博物館や図書館の収蔵庫などには適さない。指定可燃物の貯蔵取扱所、駐車場等、屋内消火栓やスプリンクラー設備で消火できない防火対象物に用いる。

[ No.20 ]
積算に関する次の工事費の構成において、[ A ] 、[ B ] に当てはまる語句の組合せとして、「公共建築工事積算基準(国土交通省制定)」  上、正しいものはどれか。

1. A.工事原価  B.共通仮設費
2. A.工事原価  B.直接仮設費
3. A.現場工事費 B.共通仮設費
4. A.現場工事費 B.直接仮設費

答え

  1

[ 解答解説 ]

公共建築工事算定基準

工事費は、工事価格と消費税等相当額とに分かれ、工事価格は、工事原価と一般管理費等に分別される。また、当該工事原価は、純工事費と現場管理費に分かれ、純工事費は、直接工事費と共通仮設費に分別される。

令和5年1級建築施工管理技士 二次検定 問題1 解答解説

令和5年 1級建築施工管理技士 二次 解答解説 問題1

問題1
建築工事の施工者は、発注者の要求等を把握し、施工技術力等を駆使して品質管理を適確に行うことが求められる。

あなたが経験した建築工事のうち、要求された品質を満足させるため、品質計画に基づき品質管理を行った工事を 1 つ選び、工事概要を具体的に記入 した上で、次の 1.及び 2.の問いに答えなさい。

なお、建築工事とは、建築基準法に定める建築物に係る工事とし、建築設備工事を除くものとする。

[ 工事概要 ]
イ.工 事 名
ロ.工事場所
ハ.工事の内容新築等の場合:
建物用途、構造、階数、延べ面積又は施工数量、
主な外部仕上げ、主要室の内部仕上げ

改修等の場合:
建物用途、建物規模、主な改 修内容及び施工数量
ニ.工 期 等(工期又は工事に従事した期間を年号又は西暦で年月まで記入)
ホ.あなたの立場
ヘ.あなたの業務内容

1.工事概要であげた工事で、あなたが現場で重点的に品質管理を行った事例を 3つあげ、それぞれの事例について、次の①から③を具体的に記述しなさい。

ただし、3 つの事例の①は同じものでもよいが、②及び③はそれぞれ異なる内容を記述するものとする。

工種名又は作業名等

② 施工に当たって設定した品質管理項目及びそれを設定した理由

③ ②の品質管理項目について実施した内容及びその確認方法又は検査方法

解答試案

【 事例1】

① 工種名又は作業名等:鉄筋工事

② 施工に当たって設定した品質管理項目及びそれを設定した理由:

異鋼種同断面があったため、鉄筋の鋼材種の確認した。

③ 実施した内容及びその確認方法又は検査方法:

鉄筋のミルシートの確認とロールマーク及びノギスにて鉄筋の鋼種及び径を確認した。

【 事例2】

① 工種名又は作業名等:コンクリート工事

② 施工に当たって設定した品質管理項目及びそれを設定した理由:

コンクリート出来形の寸法。構造強度及び仕上げ精度を満足するために必要であるから。

③ 実施した内容及びその確認方法又は検査方法:

型枠の脱型後に出来形検査を実施した。柱ついては見えかかり寸法、張りについては梁下端までの高さ及び幅、スラブ及び壁については開口部等を利用して断面寸法を確認した。

【 事例3】

① 工種名又は作業名等:コンクリート工事

② 施工に当たって設定した品質管理項目及びそれを設定した理由:

外壁のコールドジョイントの発生ゼロ。外壁にコールドジョイントがあると、そこからの漏水により外壁性能に大きく影響を及ぼすため。

③ 実施した内容及びその確認方法又は検査方法:

コンクリート打ち込み継続中の打重ね時間間隔(外気温 25℃未満で、150分以内、25℃以上で120分以内)を厳守するため、打重ねが発生した部分に関しては、打ち重ねまでの時間を記録、管理した。

【 事例4】

① 工種名又は作業名等:外壁タイル張り工事

② 施工に当たって設定した品質管理項目及びそれを設定した理由:

密着張りの張付けモルタルの時間管理。張り付けモルタルの可使時間を超えてからの施工は、タイルの密着性に悪影響を与え、タイルの浮きやはく落の原因となるため。

③ 実施した内容及びその確認方法又は検査方法:

張り付けモルタルは、一度に塗り付ける面積を2m2以内とし、塗付け開始後15分で進捗を確認した。さらに20分以内で張り終えたことを確認し、チェックリストに記録した。

2. 事概要であげた工事に係わらず、あなたの今日までの建築工事の経験を踏まえて、次の①及び②を具体的に記述しなさい。

ただし、1.の③と同じ内容の記述は不可とする。

① 品質管理を適確に行うための作業所における組織的な取組

② ①の取組によって得られる良い効果

解答試案

①品質管理を適確に行うための作業所における組織的な取組み:

各種工事に関する施工計画書を作成し、品質管理に関する項目として具体的に施工管理値及び限界値をうたい、施工着手前に品質管理の会議を行い、協力会社にその内容を徹底する。

② ①の取組みによって得られる良い効果

顧客の信頼が得られ社会的な評価を高めることができるとともに、工事に携わるもの全員がより良い品質の建物を施工するということを意識することで、全体としてスキルアップにもつながる。

令和5年1級建築施工管理技士 二次検定 問題2 解答解説

令和5年 1級建築施工管理技士 二次 解答解説 問題2

問題2
建築工事における次の 1.から 3.の仮設物の設置を計画するに当たり、 留意すべき事項及び検討すべき事項を、それぞれ 2 つ具体的に記述しなさい。
ただし、解答はそれぞれ異なる内容の記述とし、申請手続、届出及び運用管理に関する記述は除くものとする。

また、使用資機材に不良品はないものとする。
1. くさび緊結式足場

解答試案

・くさび緊結式足場の建地の間隔は、桁行方向1.85m以下、梁間方向 1.5m以下とする。

・くさび緊結式足場の地上第1の布の高さは、2.0m以下とし、布の上下方向の間隔は、2m以下とする。

など

基本的には、労働安全衛生規則 第571条(くさび緊結式足場)第1項を参照するとよい。

__

2. 建設用リフト

解答試案

・建設用リフトの搬器に労働者を乗せない。建設用リフトの搬器の昇降によって労働者に危険を生ずるおそれのある部分に労働者を立ち入らせない。

・建設用リフトのピットをそうじするときは、搬器の落下防止措置を講じる。建設用リフトの運転者を、搬器を上げたままで、運転位置から離れさせない。

・最大積載荷重を現地に表示し、その機能と能力を十分に理解するとともに能力と使用上の制限事項等を厳守させて使用する。

__

3. 場内仮設道路

解答試案

・資機材の運搬車両、工事用機械等、さまざまな用途の車両の通行を考慮し、道路の位置と幅員について検討する。

・地耐力を確認し、機械接地圧と比較検討を行う。なお、地耐力が不足している場合は、地盤改良工事を行う。

・杭打機など大型の工事用機械は接地圧が大きいので、整地後に切込砂利を敷き、十分転圧してから鋼板を敷く。

令和5年1級建築施工管理技士 二次検定 問題3 解答解説

令和5年 1級建築施工管理技士 二次 解答解説 問題3

問題3
市街地での事務所ビル新築工事について、右の基準階の躯体工事工程表及び作業内容表を読み解き、次の 1.から 4.の問いに答えなさい。

工程表は工事着手時のもので、各工種の作業内容は作業内容表のとおりであり、型枠工事の作業④と、鉄筋工事の作業⑦については作業内容を記載していない。
基準階の施工は型枠工 10 人、鉄筋工6人のそれぞれ1班で施工し、③ 柱型枠、壁型枠返しは、⑧壁配筋が完了してから開始するものとし、⑨梁配筋(圧接共)は、⑤床型枠組立て(階段を含む)が完了してから開始するものとする。

なお、仮設工事、設備工事及び検査は、墨出し、型枠工事、鉄筋工事、コンクリート工事の進捗に合わせ行われることとし、作業手順、作業日数の検討事項には含めないものとする。

[ 工事概要 ]
用  途:事務所
構造,規模:鉄筋コンクリート造、地上 6階、延べ面積 3,000 m2
基準階面積 480m2

基準階の躯体工事工程表(当該階の柱及び壁、上階の床及び梁)

作業内容表(所要日数には仮設、運搬を含む)

ネットワーク工程表検討用

1.型枠工事の作業 ④及び鉄筋工事の作業 ⑦の作業内容を記述しなさい。

解答

 ④ 梁型枠組立て

 ⑦ 柱配筋

[ 解説 ]

一般的な型枠組立順序及配筋の順序は、

(型枠)

墨出 → 柱 → 内壁 → 大梁 → 小梁 → 外壁 → 床版

   ↑            ↑

  柱配筋          壁配筋

※覚え方 「鼻の大小が相当愉快」

「一級建築士 スーパー記憶術 原口秀明氏より」

(配筋)

柱 → 壁 → 梁 → 床

(垂直のもの)→(水平のもの)

である。

問題文に記載のない作業は、梁型枠組立て及柱配筋である。

__

2.型枠工事の ③柱型枠、壁型枠返しの最早開始時期(EST)を記入しなさい。

解答

 柱型枠、壁型枠返しの最早開始時期(EST):5日

[ 解説 ]

題意より、ダミーアローを記載すると下記のようになる。

よって、柱型枠、壁型枠返しの最早開始時期(EST)は、5日となる。

__

3.型枠工事の ⑥型枠締固め及び鉄筋工事の ⑦床配筋のフリーフロートを記入しなさい。

解答

⑥型枠締固めのフリーフロート 5日

⑩床配筋のフリーフロート 0日

[ 解説 ]

型枠締固めの最早終了時期は14日+ 3日=17日

コンクリート打設の最早開始時期は 22日なので、

22日 - 17日 = 5日

よって、⑥型枠締固めのフリーフロートは 5日となる。

⑩床配筋はクリティカルパス上にあるので、フリーフロートは 0日

__

4. 次の記述の [  ] に当てはまる数値を記入しなさい。
ある基準階において、②片壁型枠建込み及び ③柱型枠、壁型枠返しについて、当初計画した型枠工の人数が確保できず、②片壁型枠建込みでは2日、③柱型枠、壁型枠返しでは1日、作業日数が増加することとなった。
このとき、墨出しからコンクリート打込み完了までの総所要日数は[  ]日となる。

解答

 24

[ 解説 ]

②片壁型枠建込みはクリティカルパス上にはなく

2日 → 3日

となっても、クリティカルになくことなく

総所要日数に影響はない。

③柱型枠、壁型枠返しはクリティカルパス上にあり、

3日 → 4日

と作業日数が1日増えると、総所要日数も1日増え、

23日 → 24日

となる。

令和5年1級建築施工管理技士 二次検定 問題4 解答解説

令和5年 1級建築施工管理技士 二次 解答解説 問題4

問題4
次の 1.から 4.の問いに答えなさい。

ただし、解答はそれぞれ異なる内容の記述とし、材料(仕様、品質、搬入、保管等)、作業環境(騒音、振動、気象 条件等)、養生及び安全に関する記述は除くものとする。

1.土工事において、山留め壁に鋼製切梁工法の支保工を設置する際の施工上の留意事項2 つ、具体的に記述しなさい。

ただし、地下水の処理及び設置後の維持管理に関する記述は除くものとする。

解答例

山留め壁に鋼製切梁工法の支保工を設置する際の留意事項

・腹起しは連続して設置することとし、継手の設置位置は曲げ応力の小さい箇所となるようにする。

・切りばりの継手は切りばり支柱間に2ヵ所以上設けないようにし、同一方向の継手は同じ位置に並ばないようにする。

(その他の解答例)

・接合部が変形している場合は、端部の隙間にライナーなどを挿入し、切りばりの軸線が直線になるようにする。

・ 同一方向の切りばりの継手は、同じ位置に並ばないようにし、継手位置はできる限り切りばり交差部の近くに設ける。

__

2.鉄筋工事において、バーサポート又はスペーサーを設置する際の施工上の留意事項2 つ、具体的に記述しなさい。

解答例

バーサポート又はスペーサーを設置する際の留意事項

・柱又は壁は、上段は梁下より0.5m程度の範囲に、中段は上段よりl.5m間隔程度とし、横間隔は1.5m程度、端部は0.5m程度に配置する。

・梁は、間隔1.5m程度、端部は0.5m程度の位置に、上又は下いずれかと、側面の両側へ対象に配置する。

(その他の解答例)

・スラブにおいては、上端筋、下端筋それぞれ、間隔は0.9m程度、端部は0.1m以内に配置する。

・スラブにおいては、バーサポートは上端、下端とも、交差する鉄筋の下側の鉄筋を支持する。

・柱筋、壁筋のスペーサーは、上階に建ち上がる場合の台直しを避けるため、上階の梁底になるべく近く、柱では柱頭から500mm程度に、壁では最上段の横筋位置に設置する。

__

3.鉄筋コンクリ—ト造の型枠工事において、床型枠用鋼製デッキプレート(フラットデッキプレート)を設置する際の施工上の留意事項 2つ、具体的に記述しなさい。

解答例

床型枠鋼製デッキプレートを設置する際の留意事項

・フラットデッキには10mm程度のむくりがついているため、梁とのすき間からノロ漏れ等が生じないように施工する。

・フラットデッキが施工中に落下しないように、エンドクロース部分を型枠の上にのせ、かかり代を50mm以上確保する。

(その他の解答例)

・現場における切込み等の作業ができるだけ少なくなるように割付計画を行い、必要に応じてリブの切断を行う場合はデッキ受けを設け、確実に荷重が伝わるようにする。

・設備配管の貫通孔が規則的な場合又は集中している場合は、局部破壊の原因となるため補強を行う。

__

4.コンクリート工事において、普通コンクリートを密実に打ち込むための施工上の留意事項2 つ、具体的に記述しなさい。

解答例

普通コンクリートを密実に打ち込むための留意事項

・柱の打設は、自由落下高さを抑えて、コンクリートが分離するのを防ぐため、一度スラブ又は梁で受けた後に、柱各面から打込む。

・打重ね時に棒型振動機を先打ちコンクリートの中に10cm程度挿入して、後打ちコンクリートとの一体化をはかり、十分に締め固める。

(その他の解答例)

・柱壁は、スラブと梁との境目のひび割れ防止のため、梁下で一度打込みを止めてコンクリートを沈降させてから打ち重ねる。

・SRC造の梁への打設は、フランジの下部が空洞とならないように、フランジ片側から流し込み、反対側にコンクリートが上昇するのを待って全体に打ち込む。

令和5年1級建築施工管理技士 二次検定 問題5 解答解説

令和5年 1級建築施工管理技士 二次 解答解説 問題5

問題5
次の 1.から 8.の各記述 において、[  ] に当てはまる最も適当な語句又は数値の組合せを、下の枠内から 1 つ選びなさい。

1.塩化ビニル樹脂系シート防水の接着工法において、シート相互の接合部は、原則として水上側のシートが水下側のシートの上になるよう張り重ねる。

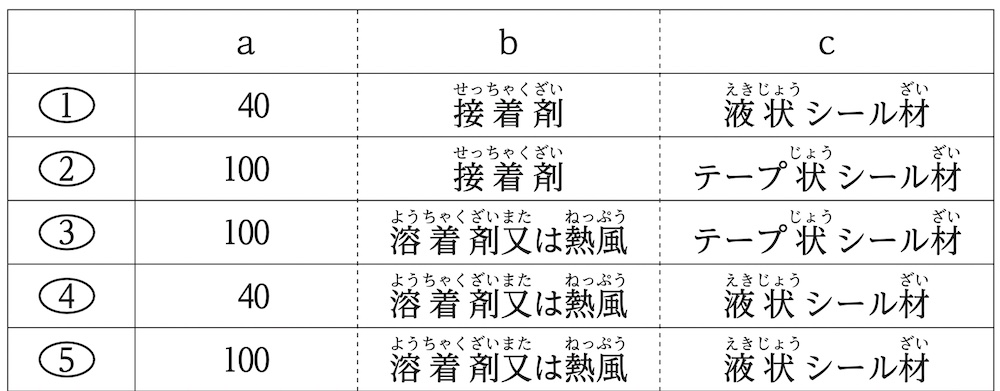

また、シート相互の接合幅は、幅方向、長手方向とも、最小値 [ a ] mm とし、シート相互の接合方は、 [ b ] と [ c ] を併用して接合する。

解答

 4

[ 解説 ]

塩化ビニル樹脂系シート防水の接着工法において、シート相互の接合部は、原則として水上側のシートが水下側のシートの上になるよう張り重ねる。

また、シート相互の接合幅は、幅方向、長手方向とも、最小値 40mm とし、シート相互の接合方は、接着剤又は熱風液状シール材を併用して接合する。

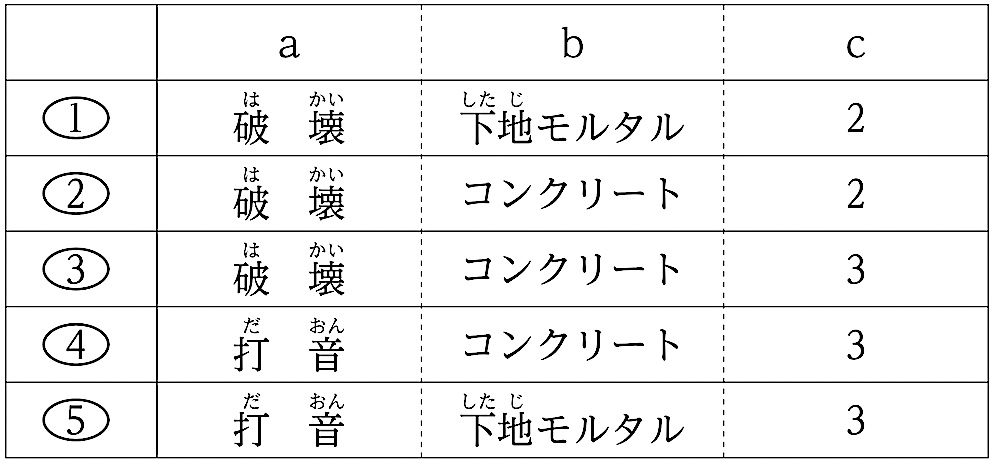

2. セメントモルタルによる外壁タイル後張り工法の引張接着 強度検査は、施工後2 週間以上経過した時点で、油圧式接着力試験機を用いて、引張接着強度と [ a ] 状況に基づき合否を判定する。

また、下地がモルタル塗りの場合の試験体は、タイルの目地部分を [ b ] 面まで切断して周囲と絶縁したものとし、試験体の数は 100 m2 以下ごとに1個以上とし、かつ、全面積で [ c ] 個以上とする。

解答

3

[ 解説 ]

セメントモルタルによる外壁タイル後張り工法の引張接着 強度検査は、施工後2 週間以上経過した時点で、油圧式接着力試験機を用いて、引張接着強度と 破壊状況に基づき合否を判定する。

また、下地がモルタル塗りの場合の試験体は、タイルの目地部分をコンクリート面まで切断して周囲と絶縁したものとし、試験体の数は 100 m2 以下ごとに1個以上とし、かつ、全面積で 個以上とする。__

3. 鋼板製折板葺屋根におけるけらば包みの継手位置は、端部用タイトフレームの位置よりできるだけ [ a ]ほうがよい。

また、けらば包み相互の継手の重ね幅は、最小値 [ b ]mm とし、当該重ね内部に不定形又は定形シーリング材をはさみ込み、 [ c ] 等で留め付ける。

解答

3

[ 解説 ]

鋼板製折板葺屋根におけるけらば包みの継手位置は、端部用タイトフレームの位置よりできるだけ近いほうがよい。

また、けらば包み相互の継手の重ね幅は、最小値60mm とし、当該重ね内部に不定形又は定形シーリング材をはさみ込み、ドリリングタッピンねじ等で留め付ける。__

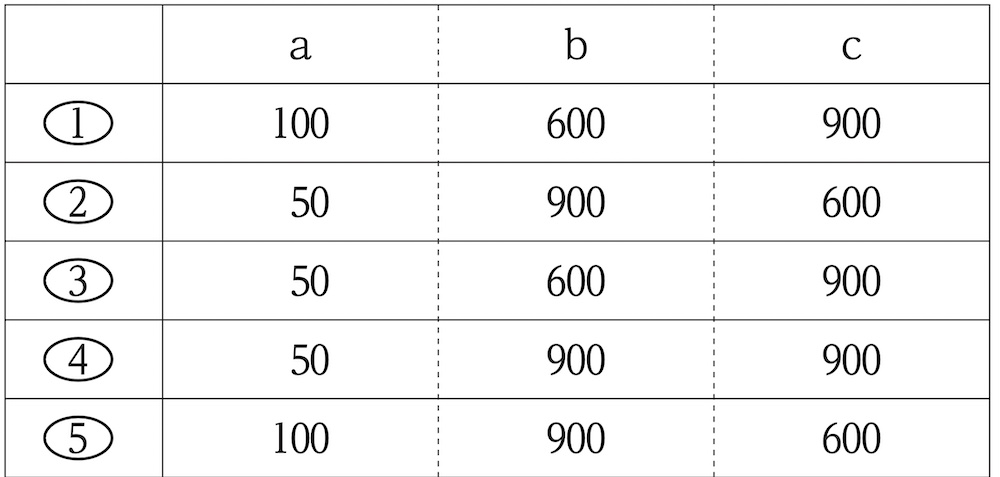

4.軽量鉄骨壁下地のランナー両端部の固定位置は、端部から [ a ] mm 内側とする。ランナーの固定間隔は、ランナーの形状、断面性能及び軽量鉄骨壁の構成等により [ b ] mm程度とする。

また、上部ランナーの上端とスタッド天端の隙間は 10 mm以下とし、スタッドに取り付けるスペーサーの間隔は [ c ]mm 程度とする。

解答

2

[ 解説 ]

軽量鉄骨壁下地のランナー両端部の固定位置は、端部から50mm 内側とする。ランナーの固定間隔は、ランナーの形状、断面性能及び軽量鉄骨壁の構成等により900mm程度とする。

また、上部ランナーの上端とスタッド天端の隙間は 10mm以下とし、スタッドに取り付けるスペーサーの間隔は 600mm 程度とする。

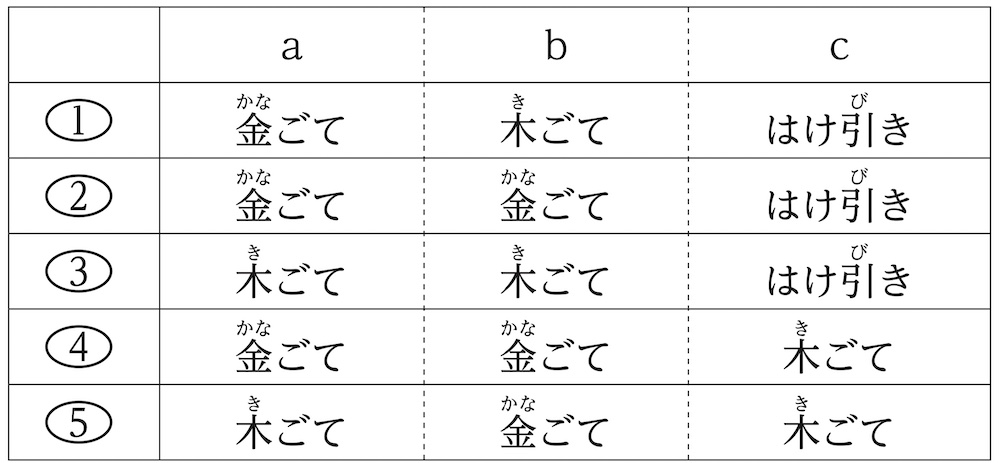

5. 仕上げ材の下地となるセメントモルタル塗りの表面仕上げには、金ごて仕上げ、木ごて仕上げ、はけ引き仕上げがあり、その上に施工する仕上げ材の種類に応じて使い分ける。

一般塗装下地、壁紙張り下地の仕上げの場合は、 [ a ] 仕上げとする。
壁タイル接着剤張り下地の仕上げの場合は、 [ b ]仕上げとする。
セメントモルタル張りタイル下地の仕上げの場合は、 [ c ] 仕上げとする。

解答

4

[ 解説 ]

仕上げ材の下地となるセメントモルタル塗りの表面仕上げには、金ごて仕上げ、木ごて仕上げ、はけ引き仕上げがあり、その上に施工する仕上げ材の種類に応じて使い分ける。

一般塗装下地、壁紙張り下地の仕上げの場合は、金ごて仕上げとする。

壁タイル接着剤張り下地の仕上げの場合は、金ごて仕上げとする。

セメントモルタル張りタイル下地の仕上げの場合は、木ごて仕上げとする。

6.アルミニウム製建具工事において、枠のアンカー取付け位置は、枠の隅より 150 mm 内外を端とし、中間の間隔を [ a ]mm 以下とする。
くつずりをステンレス製とする場合は、厚さ [ b ] mm を標準とし、仕上げはヘアラインとする。

また、一般的に、破損及び発音防止のためのくつずり裏面のモルタル詰めは、取付け [ c ] に行う。

解答

5

[ 解説 ]

アルミニウム製建具工事において、枠のアンカー取付け位置は、枠の隅より 150 mm 内外を端とし、中間の間隔を 500mm 以下とする。

くつずりをステンレス製とする場合は、厚さ1.5mm を標準とし、仕上げはヘアラインとする。

また、一般的に、破損及び発音防止のためのくつずり裏面のモルタル詰めは、取付けに行う。

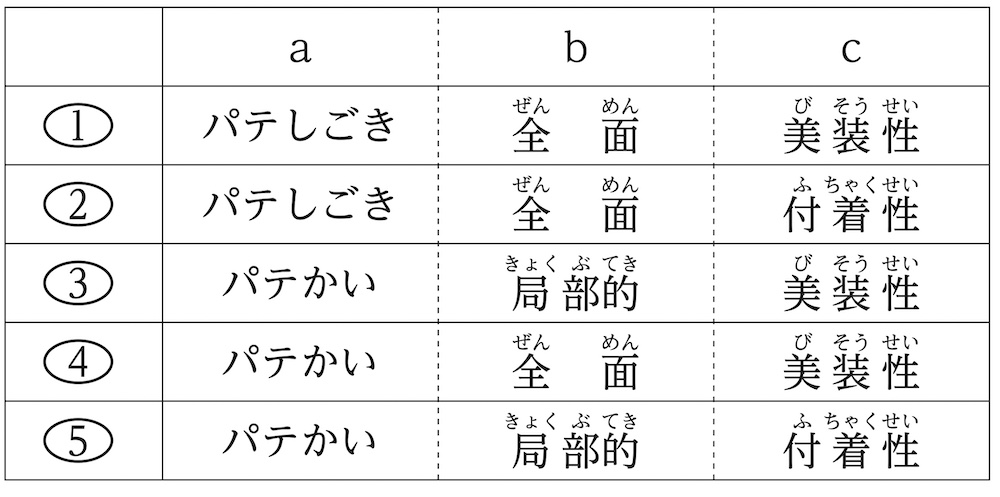

7.せっこうボード面の素地ごしらえのパテ処理の工法には、パテしごき、パテかい、パテ付けの3種類がある。

[ a ] は、面の状況に応じて、面のくぼみ、隙間、目違い等の部分を平滑にするためにパテを塗る。

また、パテかいは、 [ b ] にパテ処理するもので、素地とパテ面との肌違いが仕上げに影響するため、注意しなければならない。
なお、パテ付けは、特に [ c ] を要求される仕上げの場合に行う。

解答

3

[ 解説 ]

せっこうボード面の素地ごしらえのパテ処理の工法には、パテしごき、パテかい、パテ付けの3種類がある。

パテかいは、面の状況に応じて、面のくぼみ、隙間、目違い等の部分を平滑にするためにパテを塗る。

また、パテかいは、局部的にパテ処理するもので、素地とパテ面との肌違いが仕上げに影響するため、注意しなければならない。

なお、パテ付けは、特に美装性を要求される仕上げの場合に行う。

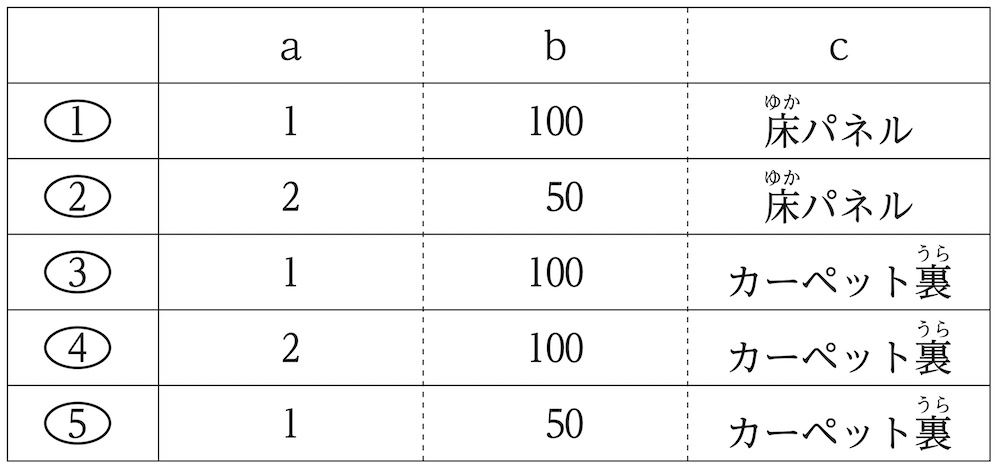

8.タイルカーペットを事務室用フリーアクセスフロア下地に施工する場合、床パネル相互間の段差と隙間を [ a ] mm 以下に調整した後、床パネルの目地とタイルカーペットの目地を [ b ] mm 程度ずらして割付けを行う。

また、カーペットの張付けは、粘着剥離形の接着剤を [ c ] の全面に塗布し、適切なオープンタイムをとり、圧着しながら行う。

解答

1

[ 解説 ]

タイルカーペットを事務室用フリーアクセスフロア下地に施工する場合、床パネル相互間の段差と隙間を1 mm 以下に調整した後、床パネルの目地とタイルカーペットの目地を100mm 程度ずらして割付けを行う。

また、カーペットの張付けは、粘着剥離形の接着剤を床パネルの全面に塗布し、適切なオープンタイムをとり、圧着しながら行う。

令和5年1級建築施工管理技士 二次検定 問題6 解答解説

令和5年 1級建築施工管理技士 二次 解答解説 問題6

問題6
次の 1.から 3.の各法文において、[  ] に当てはまる正しい語句又は数値を、下の該当する枠内から 1 つ選びなさい。

1. 建設業法(下請代金の支払)
第24条の3 元請負人は、請負代金の出来形部分に対する支払又は工事完成後における支払 を受けたときは、当該支払の対象となった建設工事を施工した下請負人に対して、当該元請負人が支払を受けた金額の出来形に対する割合及び当該下請負人が施工した出来形部分に相応する下請代金を、当該支払を受けた日から [ ① ] 以内で、かつ、できる限り短い期間内に支払わなければならない。

2 前項の場合において、元請負人は、同項に規定する下請代金のうち [ ② ] に相当する部分については、現金で支払うよう適切な配慮をしなければならない。

3 ( 略)

1. 10 日 2. 20 日 3. 1月 4. 3月 5. 6月

1. 労務費 2. 交通費 3. 材料費 4. 事務費 5. 諸経費
解答

① 3、② 1

[ 解説 ]

建設業法

第24条の3(下請代金の支払)

元請負人は、請負代金の出来形部分に対する支払又は工事完成後における支払 を受けたときは、当該支払の対象となった建設工事を施工した下請負人に対して、当該元請負人が支払を受けた金額の出来形に対する割合及び当該下請負人が施工した出来形部分に相応する下請代金を、当該支払を受けた日から1月以内で、かつ、できる限り短い期間内に支払わなければならない。

2 前項の場合において、元請負人は、同項に規定する下請代金のうち労務費に相当する部分については、現金で支払うよう適切な配慮をしなければならない。

3 ( 略)

2. 建築基準法施行令 (根切り工事、山留め工事等を行う場合の危害の防止)

第136条の3
建築工事等において根切り工事、山留め工事、ウエル工事、ケーソン工事その他基礎工事を行なう場合においては、あらかじめ、地下に埋設されたガス管、ケーブル、水道管及び下水道管の損壊による危害の発生を防止するための措置を講じなければならない。

2 (略)

3 (略)

4 建築工事等において深さ [ ③ ] メートル以上の根切り工事を行なう場合においては、地盤が崩壊するおそれがないとき、及び周辺の状況により危害防止上支障がないときを除き、山留めを設けなければならない。この場合において、山留めの根入れは、周辺の地盤の安定を保持するために相当な深さとしなければならない。

5 (略)

6 建築工事等における根切り及び山留めについては、その工事の施工中必要に応じて点検を行ない、山留めを補強し、排水を適当に行なう等これを安全な状態に維持するための措置を講ずるとともに、矢板等の抜取りに際しては、周辺の地盤の [ ④ ] による危害を防止するための措置を講じなければならない。

1. 0.5  2. 1.0  3. 1.5  4. 2.0  5. 2.5

1. 沈下 2. ゆるみ 3. 崩落 4. 陥没 5. 倒壊
解答例

③ 3、④ 1

[ 解説 ]

建築基準法施行令

第136条の3 (根切り工事、山留め工事等を行う場合の危害の防止)

建築工事等において根切り工事、山留め工事、ウエル工事、ケーソン工事その他基礎工事を行なう場合においては、あらかじめ、地下に埋設されたガス管、ケーブル、水道管及び下水道管の損壊による危害の発生を防止するための措置を講じなければならない。

2 (略)

3 (略)

4 建築工事等において深さ1.5メートル以上の根切り工事を行なう場合においては、地盤が崩壊するおそれがないとき、及び周辺の状況により危害防止上支障がないときを除き、山留めを設けなければならない。この場合において、山留めの根入れは、周辺の地盤の安定を保持するために相当な深さとしなければならない。

5 (略)

6 建築工事等における根切り及び山留めについては、その工事の施工中必要に応じて点検を行ない、山留めを補強し、排水を適当に行なう等これを安全な状態に維持するための措置を講ずるとともに、矢板等の抜取りに際しては、周辺の地盤の沈下による危害を防止するための措置を講じなければならない。

3. 労働安全衛生法(総括安全衛生管理者)

第 10 条 事業者は、政令で定める規模の事業場ごとに、厚生労働省令で定めるところにより、総括安全衛生管理者を選任し、その者に安全管理者、衛生管理者又は第25条の2第2項の規定により技術的事項を管理する者の指揮をさせるとともに、次の業務を統括管理させなければならない。

一 労働者の [ ⑤ ] 又は健康障害を防止するための措置に関すること。
二 労働者の安全又は衛生のための教育の実施に関すること。
三 健康診断の実施その他健康の保持増進のための措置に関すること。
四 労働災害の原因の調査及び [ ⑥ ] 防止対策に関すること。
五 前各号に掲げるもののほか、労働災害を防止するため必要な業務で、厚生労働省令で定めるもの

2 ( 略)

3 ( 略)

1. 危害 2. 損傷 3. 危機 4. 損害 5. 危険

1. 発生 2. 拡大 3. 頻発 4. 再発 5. 被害
解答例

⑤ 5、⑥ 4

[ 解説 ]

労働安全衛生法

第10条(総括安全衛生管理者)

事業者は、政令で定める規模の事業場ごとに、厚生労働省令で定めるところにより、総括安全衛生管理者を選任し、その者に安全管理者、衛生管理者又は第25条の2第2項の規定により技術的事項を管理する者の指揮をさせるとともに、次の業務を統括管理させなければならない。

一 労働者の危険又は健康障害を防止するための措置に関すること。

二 労働者の安全又は衛生のための教育の実施に関すること。

三 健康診断の実施その他健康の保持増進のための措置に関すること。

四 労働災害の原因の調査及び再発防止対策に関すること。

五 前各号に掲げるもののほか、労働災害を防止するため必要な業務で、厚生労働省令で定めるもの

2 ( 略)

3 ( 略)

令和3年1級建築施工管理技士 二次検定 問題2 解答解説

令和3年 1級建築施工管理技士 二次 問題2 解答 解説

問題2
次の1.から3.の建築工事における仮設物の設置を計画するに当たり、留意及び検討すべき事項2つ具体的に記述しなさい。
ただし、解答はそれぞれ異なる内容の記述とし、申請手続、届出及び運用管理に関する記述は除くものとする。また、使用資機材に不良品はないものとする。
1.仮設ゴンドラ

(記述例)

平成29年度に出題された問題である。

①ゴンドラを設置するための突りょうは、取り付ける位置と形状に適したものとし、十分な強度を確保できるものとする。

②定格速度は、ゴンドラの作業床に積載荷重に相当する荷重のものをのせて上昇させる場合の最高の速度をいう。

③ゴンドラの選定及び設置位置については、ゴンドラ作業の内容を十分把握・検討し、作業内容に最適な計画とする。

(解説)

・ゴンドラを使用して作業を行う場所については、当該作業を安全に行うため必要な照度を確保する計画とする。

2.場内仮設事務所

(記述例)

平成25年度に出題された問題である。

①事務所本体、外構、埋設設備等の工事に支障のない位置とする。

②出来る限り作業の状況が確認しやすく、また資材の動き、人の動きが見える所とする。

[ 解説 ]

場内仮設事務所の計画での留意事項または検討すべき事項については、以下の①~③等がある。

①設計・工事事務所の現場の出入口に近く、かつ、現場の状況がよく見える位置に計画する。

②設計事務所と工事事務所の位置は、両者の打合せがスムーズにできるよう、近接位置とする。

③仮設事務所の位置は、工事の終了間際まで使用できる位置とする。

3.工事ゲート(車両出入口)

(記述例)

平成23年度に出題された問題である。

①ゲートの幅は、搬入を計画する車両が無理なく道路から進入可能な回転半径を確保し、ゲートの梁または上部枠の高さは、車両限界高さの3.8mを超える高さを確保することに留意検討して計画する。

②ゲートの構造として、歩行者が安全歩行できる滑り止めの仕上げを確保すること。また、車両出入口であることを示すがめのトラマークと表示看板や警報灯や警報設備等も検討する。

③ゲートとして安全に侵入者を防ぎ、完全防備な機能を備えていること。また、強風に対しても安全な強度を備えた構造を持つように留意し検討する。

④交差点の近くや交通量の多い道路を避けて配置し、ゲートそばの仮囲い板を透明にして、歩行者等が目視できるように留意、検討する。

(解説)

工事現場は、原則として危害防止のため仮囲いを設けなければならないが、資機材の搬出入のため、大型車両が出入りする。このために第三者との接点になるゲートの設置については、特に第三者災害をいかに防ぐかを第一として、留意、検討しなければならない。

令和3年1級建築施工管理技士 二次検定 問題3 解答解説

令和3年 1級建築施工管理技士 二次 問題3 解答 解説

問題3

市街地での事務所ビルの新築工事において、各階を施工数量の異なるA工区とB工区に分けて工事を行うとき、右の躯体工事工程表(基準階の柱、上階の床、梁部分)に関し、次の1.から4.の問いに答えなさい。

工程表は検討中のもので、型枠工10人、鉄筋工6人をそれぞれ半数ずつの2班に割り振り、両工区の施工を同時に進める計画とした。

各作業班の作業内容は作業内容表のとおりであり、Aで始まる作業名はA工区の作業を、Bで始まる作業名はB工区の作業を、Cで始まる作業名は両工区同時に行う作業を示すが、作業A4、B4及び作業A8、B8については作業内容を記載していない。

各作業は一般的な手順に従って施工されるものとし、検査や設備関係の作業については省略している。
なお、安全上の観点から鉄筋工事と型枠工事の同時施工は避け、作業A3、B3及び作業A7、B7はA、B両工区の前工程が両方とも完了してから作業を行うこととする。

[ 工事概要 ]
用途:事務所
構造・規模:鉄筋コンクリート造、地上6階、塔屋1階、延べ面積3,000m2
階段は鉄骨造で、別工程により施工する。
躯体工事工程表(基準階のは柱、上階の床、梁部分)

作業内容表(所要日数、必要総人数には仮設、運搬を含む)

1.作業A4、B4及びA8、B8の作業内容を記述しなさい。

(解答)

A4,B4:壁型枠 建込み

A8,B8:スラブ配筋

(解説)

配筋の順序は

柱 → 壁 → 梁 → 床

(垂直のもの)→(水平のもの)

型枠の組立順序は

墨出→柱→ 内壁→大梁→小梁→外壁→ 床版

   ↑            ↑

 柱配筋        壁配筋

覚え方

(鼻の大小が相当ゆかい)

「一級建築士 スーパー記憶術:原口秀昭氏より」

2.作業B6のフリーフロートを記入しなさい。

(解答)

2日

(解説)

フリーフロートとはその作業にだけ自由な余裕のことである。

B6の作業は、床型枠組立てであるが、

次の工程B7 梁配筋の作業の開始前に終了しておく必要がある。

作業A3及び作業B3が前工程が完了してから作業を行うことに注意して、

作業A3及び作業B3からA6及びB6作業の終了日数を求める。

A工区におけるA6作業終了日数が

1(A3)+ 5(A4)+ 2(A5)+ 3(A6)= 11日

B工区におけるB6作業終了日数が

3(B3)+ 1(B4)+ 2(B5)+ 3(B6)= 9日

よって、 11日 − 9日 =2日 となる。

3.次の記述の [  ]に当てはまる数値をそれぞれ記入しなさい。

A工区とB工区の施工数量の違いから、各作業に必要な総人数に差のある作業A1、B1から作業A4、B4までについて、最も効率の良い作業員の割振りに変え、所要日数の短縮を図ることとした。

ただし、一作業の1日当たりの最少人数は2人とし、一作業の途中での人数の変更は無いものとする。

このとき、変更後の1日当たりの人数は、作業A1は2人、作業B1は4人に、作業A2 は4人、作業B2は2人に、作業A3の人数は [ あ ] 人となり、作業A4の人数は [ い ] 人となる。

(解答)

作業A3の人数 [ あ ] : 3人

作業A4の人数 [ い ] : 8人

(解説)

・変更後の作業A1

   3人 → 2人

   2人で1日で十分である。

・変更後の作業B1

   3人 → 4人

   4人に変更すれば1日でできる。

・変更後の作業A2

   3人 → 4人

   4人に変更すれば2日でできる。

・変更後の作業B2

   3人 → 2人

   2人に変更しても1日でできる。

・変更後の作業A3及び作業A4の人数を求めるのが問題である。

次にB3に注目すると、5人で3日であるが、必要総人数が14人なので、少し冗長性がある、

7人にすると 2日で終了できる。

型枠工の人数は10人であるので、A3工区は3人となり 1日 →2日となるが、B3工区と同じ日数の終了となる。

次にA4工区に注目すると、5人で5日であるが、必要総人数が24人なので、少し冗長性がある、

8人にすると 3日で終了できる。

型枠工の人数は10人であるので、B4工区は2人となり 1日 →3日となるが、A4工区と同じ日数の終了となる。

作業A5〜A9、及び作業B5〜b9、及び作業C2はA工区、B工区とも同じ必要総人数なので、内容を図示すると以下のようになる。

【 工期短縮前 】

  ⇩

【 工期短縮後 】

よって、(始)〜(終)までの総所要日数は、コンクリート打設日1日を加えて、24日となる。

4.3.で求めた、作業A1、B1から作業A4、B4の工事ごと、工区ごとの割振り人数としたとき、(始)から(終)までの総所要日数を記入しなさい。

(解答)

 24日

(3.の解答参照)
