令和5年1級建築施工管理技士 二次検定 問題3 解答解説

令和5年10月15日(日)
試験時間:13時-16時(180分)

問題3 鉄筋コンクリート造 事務所 ネットワーク工程表

市街地での事務所ビル新築工事について、右の基準階の躯体工事工程表及び作業内容表を読み解き、次の 1.から 4.の問いに答えなさい。

工程表は工事着手時のもので、各工種の作業内容は作業内容表のとおりであり、型枠工事の作業④と、鉄筋工事の作業⑦については作業内容を記載していない。
基準階の施工は型枠工 10 人、鉄筋工6人のそれぞれ1班で施工し、③ 柱型枠、壁型枠返しは、⑧壁配筋が完了してから開始するものとし、⑨梁配筋(圧接共)は、⑤床型枠組立て(階段を含む)が完了してから開始するものとする。

なお、仮設工事、設備工事及び検査は、墨出し、型枠工事、鉄筋工事、コンクリート工事の進捗に合わせ行われることとし、作業手順、作業日数の検討事項には含めないものとする。

[ 工事概要 ]
用  途:事務所
構造,規模:鉄筋コンクリート造、地上 6階、延べ面積 3,000 m2、
基準階面積 480m2

基準階の躯体工事工程表(当該階の柱及び壁、上階の床及び梁)

作業内容表(所要日数には仮設、運搬を含む)

ネットワーク工程表検討用

1.作業内容の記述

型枠工事の作業 ④及び鉄筋工事の作業 ⑦の作業内容を記述しなさい。

解答

 ④ 梁型枠組立て
⑦ 柱配筋

[ 解説 ]
一般的な型枠組立順序及配筋の順序は、
(型枠)
墨出 → 柱 → 内壁 → 大梁 → 小梁 → 外壁 → 床版
↑            ↑
柱配筋          壁配筋
※覚え方 「鼻の大小が相当愉快」
「一級建築士 スーパー記憶術 原口秀明氏より」
(配筋)
柱 → 壁 → 梁 → 床
(垂直のもの)→(水平のもの)
である。
問題文に記載のない作業は、梁型枠組立て及柱配筋である。

2.最早開始時期(EST)の記入

型枠工事の ③柱型枠、壁型枠返しの最早開始時期(EST)を記入しなさい。

解答

 柱型枠、壁型枠返しの最早開始時期(EST):5日

[ 解説 ]

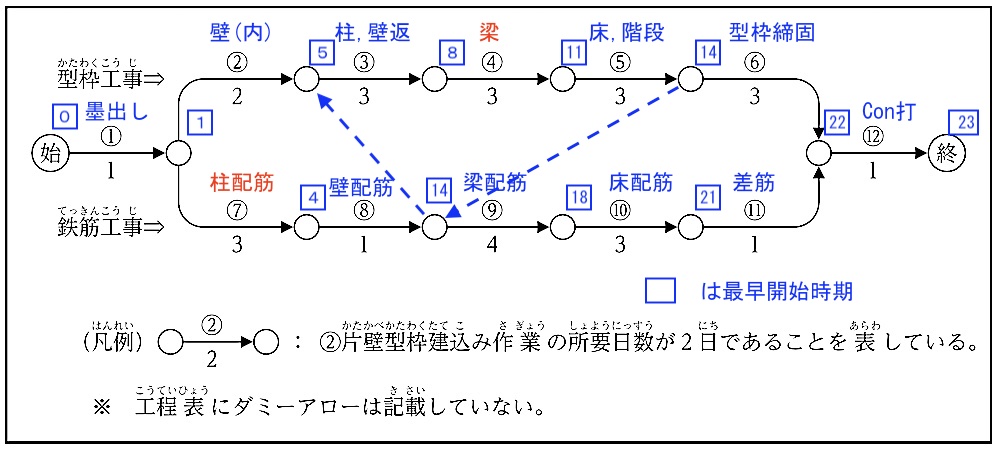

題意より、ダミーアローを記載すると下記のようになる。

よって、柱型枠、壁型枠返しの最早開始時期(EST)は、5日となる。

3.フリーフロートの計算

型枠工事の ⑥型枠締固め及び鉄筋工事の ⑦床配筋のフリーフロートを記入しなさい。

解答

⑥型枠締固めのフリーフロート 5日
⑩床配筋のフリーフロート 0日

[ 解説 ]
型枠締固めの最早終了時期は14日+ 3日=17日
コンクリート打設の最早開始時期は 22日なので、
22日 - 17日 = 5日
よって、⑥型枠締固めのフリーフロートは 5日となる
⑩床配筋はクリティカルパス上にあるので、フリーフロートは 0日

4.計画が変更になった場合の総所要日数の記入

次の記述の [  ] に当てはまる数値を記入しなさい。
ある基準階において、②片壁型枠建込み及び ③柱型枠、壁型枠返しについて、当初計画した型枠工の人数が確保できず、②片壁型枠建込みでは2日、③柱型枠、壁型枠返しでは1日、作業日数が増加することとなった。
このとき、墨出しからコンクリート打込み完了までの総所要日数は[  ]日となる。

解答

 24

[ 解説 ]
②片壁型枠建込みはクリティカルパス上にはなく
2日 → 3日
となっても、クリティカルパスになくことなく
総所要日数に影響はない。
③柱型枠、壁型枠返しはクリティカルパス上にあり、
3日 → 4日
と作業日数が1日増えると、総所要日数も1日増え、
23日 → 24日
となる。

タイトルとURLをコピーしました
