令和3年1級建築施工管理技士 二次検定 問題1 解答解説

令和3年 1級建築施工管理技士 二次 問題1 解答 解説

問題1

建築工事における品質確保は、建築物の長寿命化を実現するために重要である。このため、施工者は、発注者のニーズ及び設計図書等を把握し、決められた工期やコスト等の条件の下で適切に品質管理を行うことが求められる。

あなたが経験した建築工事のち、発注者及び設計図書等により要求された品質を確保するため、重点的に品質管理を行った工事を1つ選び、工事概要を具体的に記述したうえで、次の 1.及び2.の問いに答えなさい。

なお、建築工事とは、建築基準法に定める建築物に係る工事とし、建築設備工事を除くものとする。

[ 工事概要 ]
イ.工 事 名
ロ.工事場所
ハ.工事の内容
新築等の場合:建物用途、構造、階数、
延べ面積又は施工数量、主な外部仕上
主要室の内部仕上げ
改修等の場合:建物用途、建物規模、
主な改修内容及び施工数量
ニ.工 期 等
(工期又は工事に従事した期間を
年号又は西暦で年月まで記入)
ホ.あなたの立場
ヘ.あなたの業務内容

1.工事概要であげた工事で、あなたが現場で重点をおいて実施した品質管理の事例を2つあげ、次の①から④について具体的に記述しなさい。
ただし、2つの事例の②から④は、それぞれ異なる内容を記述するものとする。

工種名
②施工に当たっての品質の目標及びそれを達成するために定めた重点品質管理項目
③②の重点品質管理項目を定めた理由及び発生を予測した欠陥又は不具合
④②の重点品質管理項目について、実施した内容及びその確認方法又は検査方法

解答試案

1)品質活動1

①工種名:内装工事

②品質の目標は居住性を良好にすることとし、重点品質管理項目は各住戸間の遮音性の確保することとした。

③定めた理由及び発生を予測した欠陥又は不具合:

共同住宅であるので隣戸間の遮音を確保することが重要であると考え、遮音性能の不良による入居後の住民間のトラブルを防止するため。

④実施した内容及び確認方法又は検査方法:

住戸間の戸境壁には耐震遮音壁を採用し、認定内容を遵守する施工計画を立案し、施工を徹底した。また、壁・天井等と躯体面の取合いは、すき間を生じないよう、不燃材料で充填する。チェックリストに施工した記録・施工の困難な箇所の施工写真を撮って記録した。

2)品質活動2

①工種名:防水工事

②品質の目標は屋上アスファルト防水の漏水防止とし、重点品質管理項目は防水下地のクンクリート面の凹凸をなくすこと、下地の十分な乾燥を確認することとした。

③定めた理由及び発生を予測した欠陥又は不具合:

防水下地の凹凸や鉄筋、番線等の突起物、モルタルのこぼれ等及び不十分な乾燥による防水層のふくれ等は防水層の破損の原因になると考え、破損の防止により防水性能が高まり漏水防ぐことができるため。

③実施した内容及び確認方法又は検査方法:

凹凸や突起物等については目視で確認し、乾燥状態については高周波水分計による下地水分の測定で8%以下の含水率を確認し、それぞれチェックリストに記録した。

2.工事概要にあげた工事にかかわらず、あなたの今日までの工事経験を踏まえて、現場で行う組織的な品質管理活動について、次の①、②を具体的に記述しなさい。
ただし、1.④と同じ内容の記述は不可とする。

①品質管理活動の内容及びそれを協力会社等に伝達する手段又は方法
②品質管理活動によってもたらされる良い影響

解答試案

①各種工事に関する施工計画書を作成し、品質管理に関す項目として具体的に施工管理値及び限界管理値をうたい、施工着手前には品質管理の会議を行い協力会社にその内容を徹底する。

②顧客の信頼が得られ社会的な評価を高めることができるとともに、工事に携わる者全員がより良い品質の建物を施工することを意識することで、全体としてスキルアップにもつながると考える。

令和3年1級建築施工管理技士 二次検定 問題2 解答解説

令和3年 1級建築施工管理技士 二次 問題2 解答 解説

問題2
次の1.から3.の建築工事における仮設物の設置を計画するに当たり、留意及び検討すべき事項2つ具体的に記述しなさい。
ただし、解答はそれぞれ異なる内容の記述とし、申請手続、届出及び運用管理に関する記述は除くものとする。また、使用資機材に不良品はないものとする。
1.仮設ゴンドラ

(記述例)

平成29年度に出題された問題である。

①ゴンドラを設置するための突りょうは、取り付ける位置と形状に適したものとし、十分な強度を確保できるものとする。

②定格速度は、ゴンドラの作業床に積載荷重に相当する荷重のものをのせて上昇させる場合の最高の速度をいう。

③ゴンドラの選定及び設置位置については、ゴンドラ作業の内容を十分把握・検討し、作業内容に最適な計画とする。

(解説)

・ゴンドラを使用して作業を行う場所については、当該作業を安全に行うため必要な照度を確保する計画とする。

2.場内仮設事務所

(記述例)

平成25年度に出題された問題である。

①事務所本体、外構、埋設設備等の工事に支障のない位置とする。

②出来る限り作業の状況が確認しやすく、また資材の動き、人の動きが見える所とする。

[ 解説 ]

場内仮設事務所の計画での留意事項または検討すべき事項については、以下の①~③等がある。

①設計・工事事務所の現場の出入口に近く、かつ、現場の状況がよく見える位置に計画する。

②設計事務所と工事事務所の位置は、両者の打合せがスムーズにできるよう、近接位置とする。

③仮設事務所の位置は、工事の終了間際まで使用できる位置とする。

3.工事ゲート(車両出入口)

(記述例)

平成23年度に出題された問題である。

①ゲートの幅は、搬入を計画する車両が無理なく道路から進入可能な回転半径を確保し、ゲートの梁または上部枠の高さは、車両限界高さの3.8mを超える高さを確保することに留意検討して計画する。

②ゲートの構造として、歩行者が安全歩行できる滑り止めの仕上げを確保すること。また、車両出入口であることを示すがめのトラマークと表示看板や警報灯や警報設備等も検討する。

③ゲートとして安全に侵入者を防ぎ、完全防備な機能を備えていること。また、強風に対しても安全な強度を備えた構造を持つように留意し検討する。

④交差点の近くや交通量の多い道路を避けて配置し、ゲートそばの仮囲い板を透明にして、歩行者等が目視できるように留意、検討する。

(解説)

工事現場は、原則として危害防止のため仮囲いを設けなければならないが、資機材の搬出入のため、大型車両が出入りする。このために第三者との接点になるゲートの設置については、特に第三者災害をいかに防ぐかを第一として、留意、検討しなければならない。

令和3年1級建築施工管理技士 二次検定 問題3 解答解説

令和3年 1級建築施工管理技士 二次 問題3 解答 解説

問題3
市街地での事務所ビルの新築工事において、各階を施工数量の異なるA工区とB工区に分けて工事を行うとき、右の躯体工事工程表(基準階の柱、上階の床、梁部分)に関し、次の1.から4.の問いに答えなさい。
工程表は検討中のもので、型枠工10人、鉄筋工6人をそれぞれ半数ずつの2班に割り振り、両工区の施工を同時に進める計画とした。
各作業班の作業内容は作業内容表のとおりであり、Aで始まる作業名はA工区の作業を、Bで始まる作業名はB工区の作業を、Cで始まる作業名は両工区同時に行う作業を示すが、作業A4、B4及び作業A8、B8については作業内容を記載していない。
各作業は一般的な手順に従って施工されるものとし、検査や設備関係の作業については省略している。
なお、安全上の観点から鉄筋工事と型枠工事の同時施工は避け、作業A3、B3及び作業A7、B7はA、B両工区の前工程が両方とも完了してから作業を行うこととする。
[ 工事概要 ]
用途:事務所
構造・規模:鉄筋コンクリート造、地上6階、塔屋1階、延べ面積3,000m2
階段は鉄骨造で、別工程により施工する。

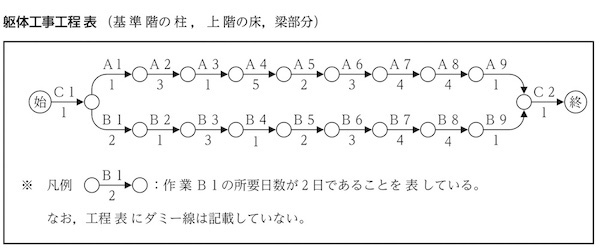

躯体工事工程表(基準階のは柱、上階の床、梁部分)

作業内容表(所要日数、必要総人数には仮設、運搬を含む)

1.作業A4、B4及びA8、B8の作業内容を記述しなさい。

(解答)

A4,B4:壁型枠 建込み

A8,B8:スラブ配筋

(解説)

配筋の順序は

柱 → 壁 → 梁 → 床

(垂直のもの)→(水平のもの)

型枠の組立順序は

墨出→柱→ 内壁→大梁→小梁→外壁→ 床版

   ↑            ↑

 柱配筋        壁配筋

覚え方

(鼻の大小が相当ゆかい)

「一級建築士 スーパー記憶術:原口秀昭氏より」

2.作業B6のフリーフロートを記入しなさい。

(解答)

2日

(解説)

フリーフロートとはその作業にだけ自由な余裕のことである。

B6の作業は、床型枠組立てであるが、

次の工程B7 梁配筋の作業の開始前に終了しておく必要がある。

作業A3及び作業B3が前工程が完了してから作業を行うことに注意して、

作業A3及び作業B3からA6及びB6作業の終了日数を求める。

A工区におけるA6作業終了日数が

1(A3)+ 5(A4)+ 2(A5)+ 3(A6)= 11日

B工区におけるB6作業終了日数が

3(B3)+ 1(B4)+ 2(B5)+ 3(B6)= 9日

よって、 11日 − 9日 =2日 となる。

3.次の記述の [  ]に当てはまる数値をそれぞれ記入しなさい。
A工区とB工区の施工数量の違いから、各作業に必要な総人数に差のある作業A1、B1から作業A4、B4までについて、最も効率の良い作業員の割振りに変え、所要日数の短縮を図ることとした。
ただし、一作業の1日当たりの最少人数は2人とし、一作業の途中での人数の変更は無いものとする。
このとき、変更後の1日当たりの人数は、作業A1は2人、作業B1は4人に、作業A2 は4人、作業B2は2人に、作業A3の人数は [ あ ] 人となり、作業A4の人数は [ い ] 人となる。

(解答)

作業A3の人数 [ あ ] : 3人

作業A4の人数 [ い ] : 8人

(解説)

・変更後の作業A1

   3人 → 2人

   2人で1日で十分である。

・変更後の作業B1

   3人 → 4人

   4人に変更すれば1日でできる。

・変更後の作業A2

   3人 → 4人

   4人に変更すれば2日でできる。

・変更後の作業B2

   3人 → 2人

   2人に変更しても1日でできる。

・変更後の作業A3及び作業A4の人数を求めるのが問題である。

次にB3に注目すると、5人で3日であるが、必要総人数が14人なので、少し冗長性がある、

7人にすると 2日で終了できる。

型枠工の人数は10人であるので、A3工区は3人となり 1日 →2日となるが、B3工区と同じ日数の終了となる。

次にA4工区に注目すると、5人で5日であるが、必要総人数が24人なので、少し冗長性がある、

8人にすると 3日で終了できる。

型枠工の人数は10人であるので、B4工区は2人となり 1日 →3日となるが、A4工区と同じ日数の終了となる。

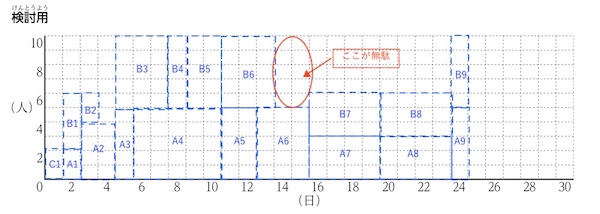

作業A5〜A9、及び作業B5〜b9、及び作業C2はA工区、B工区とも同じ必要総人数なので、内容を図示すると以下のようになる。

【 工期短縮前 】

  ⇩

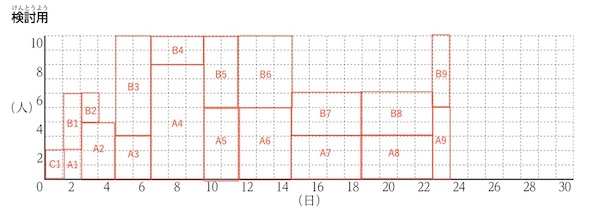

【 工期短縮後 】

よって、(始)〜(終)までの総所要日数は、コンクリート打設日1日を加えて、24日となる。

4.3.で求めた、作業A1、B1から作業A4、B4の工事ごと、工区ごとの割振り人数としたとき、(始)から(終)までの総所要日数を記入しなさい。

(解答)

 24日

(3.の解答参照)

令和3年1級建築施工管理技士 二次検定 問題4 解答解説

令和3年 1級建築施工管理技士 二次 問題4 解答解説

問題4
次の1.から4.の問いに答えなさい。
ただし、解答はそれぞれ異なる内容の記述とし、材料(仕様、品質、運搬、保管等)、作業環境(騒音、振動、気象条件等)及び作業員の安全に関する記述は除くものとする。
1.杭工事において、既製コンクリート杭の埋込み工法の施工上の留意事項を2つ、具体的に記述しなさい。ただし、養生に関する記述は除くものとする。

(記述例)

・掘削孔壁が崩壊することがないように、速やかに行う。孔壁の崩壊は高止まりの原因となる。

・孔壁や杭体を損傷することのないよう、鉛直に吊り下げた状態でゆっくり行う。

・建て込み後に杭が自沈するおそれのある場合は、固定ち具などにより杭を保持し、自沈しないように設置高さの位置で固定しておく。

・杭心ずれを低減するために、掘削ロッドの振れ止め装置を用いたり、杭心位置から直角二方向に逃げ心を取り、掘削中や杭の建込み時にも逃げ心からの距離を随時確認をする。

一般的な施工精度の管理値は、杭心ずれ量が D/4 以下(D は杭直径)、かつ、100mm以下、傾斜 1/100以内である。

2.型枠工事において、柱又は梁型枠の加工、組立ての施工上の留意事項を2つ、具体的に記述しなさい。ただし、基礎梁及び型枠支保工に関する記述は除くものとする。

(記述例)

・柱型枠建込み前に柱脚部の清掃水洗い等を行っておく。建込み後には、ごみ・おがくず等が入らない処置をとり、万ー入った時は水洗い、又はとがらせた鉄筋等で除去する。 除去が難しい場合は下部に掃除口を設ける。

・型枠に、足場や遣方等の仮設物を連結させると、足場等が動いた時に型枠位置がずれたり寸法が狂ったりするおそれがあるので、避ける。

3.コンクリート工事において、コンクリート打込み後の養生に関する施工上の留意事項を2つ、具体的に記述しなさい。
なお、コンクリートに使用するセメントは普通ポルトランドセメントとし、計画供用期間の級は標準とする。

(記述例)

・コンクリート打込み後 5日間はコンクリート温度が 2℃を下らないように養生する。

・冬期等で著しく気温が低い場合は、打込み後のコンクリートが凍結しないように保温採暖をする。

・部材断面の中心部の温度が外気温より 25℃以上高くなるおそれのあるときの養生は「標仕」 6.13.4 によって行う。

「標仕」 6.13.4

(1) 内部温度が上昇している期間は、コンクリート表面部の温度が急激に低下しないよう養生を行う。

(2)内部温度が最高温度に達した後は、内部と表面部の温度差及び内部の温度降下が大きくならないように保温等の養生を行う。

(3)せき板等は、表面部と外気温の温度差が小さくなった後に取り外す。

4.鉄骨工事において、トルシア形高力ボルトの締付けに関する施工上の留意事項を2つ、具体的に記述しなさい。ただし、締付け器具に関する記述は除くものとする。

(記述例)

・トルシア形高力ボルトの締付け完了後の検査は、すべてのボルトについてピンテールが破断されていることを確認し、1次締付け後に付したマークのずれを調べる。

・ナット回転量に著しいばらつきが認められる群については、そのボルト一群のすべてのボルト のナット回転量を測定し、平均回転角度を算出し、ナット回転量が平均回転角度 ±45度の範囲のものを合格とする。

令和3年1級建築施工管理技士 二次検定 問題5 解答解説

令和3年 1級建築施工管理技士 二次 問題5 解答 解説

問題5
次の1.から8.の各記述において、(a)から(e)の下線部のうち最も不適当な語句又は数値の下線部下の記号とそれに替わる適当な語句又は数値との組合せを、下の枠内から1つ選びなさい。
1.改質アスファルトシート防水常温粘着工法・断熱露出仕様の場合、立上り際の風による(a)圧は平場の一般部より大きくなるため、断熱材の上が絶縁工法となる立上り際の平場部の幅(b)300mm程度は、防水層の(c)層目に粘着層付改質アスファルトシートを張り付ける。
なお、(d)入隅部では立上りに(e)100mm程度立ち上げて、浮きや口あきが生じないように張り付ける。

1.(a) 正
2.(b) 500
3.(c) 2
4.(d) 出隅
5.(e) 150
(解答)

 2

立上がり際の風による負圧は平場の一般部より大きくなるため、立上がり際の幅500mm程度は、防水層の1層目に粘着層付改質アスファルトシートを張り付ける。

2.セメントモルタルによるタイル張りにおいて、まぐさ、庇先端(a)下部など剥落のおそれが大きい箇所に(b)小口タイル以上の大きさのタイルを張る場合、径が(c)0.6mm以上のなまし(d)鉄線を剥落防止用引金物として張付けモルタルに塗り込み、必要に応じて、受木を添えて(e)24時間以上支持する。

1.(a) 見付
2.(b) モザイク
3.(c) 0.4
4.(d) ステンレス
5.(e) 72
(解答)

 4

まぐさ及び庇先端下部に小口タイル以上の大きさのタイルを張る場合は、径が0.6mm以上のなましステンレス鋼線をモルタルに塗り込み、必要に応じて、受け木を添えて24時間以上支持する。(建築工事監理指針)

3.長尺金属板葺の下葺のアスファルトルーフィングは軒先と(a)平行に敷き込み、軒先から順次棟へ向かって張り、隣接するルーフィングとの重ね幅は、流れ方向(上下)は(b)100mm以上、長手方向(左右)は(c)150mm以上重ね合わせる。
金属板を折曲げ加工する場合、塗装又はめっき及び地肌に亀裂が生じないよう切れ目を(d)入れないで折り曲げる。金属板を小はぜ掛けとする場合は、はぜの折返し寸法と角度に注意し、小はぜ内に 3~6mm程度の隙間を設けて毛細管現象による(e)雨水の浸入を防ぐようにする。

1.(a) 垂直
2.(b) 200
3.(c) 200
4.(d) 入れて
5.(e) 風
(解答)

 3

長尺金属板葺の下葺のアスファルトルーフィングは軒先と平行に敷き込み、軒先から順次棟へ向かって張り、隣接するルーフィングとの重ね幅は、流れ方向(上下)は100mm以上、長手方向(左右)は200mm以上重ね合わせる。

長尺金属板を現場等で折り曲げる場合は、地肌に亀裂が生じないように十分曲げ半径を取り、切れ目を入れずに塗装、めっきを行う。(建築工事監理指針)

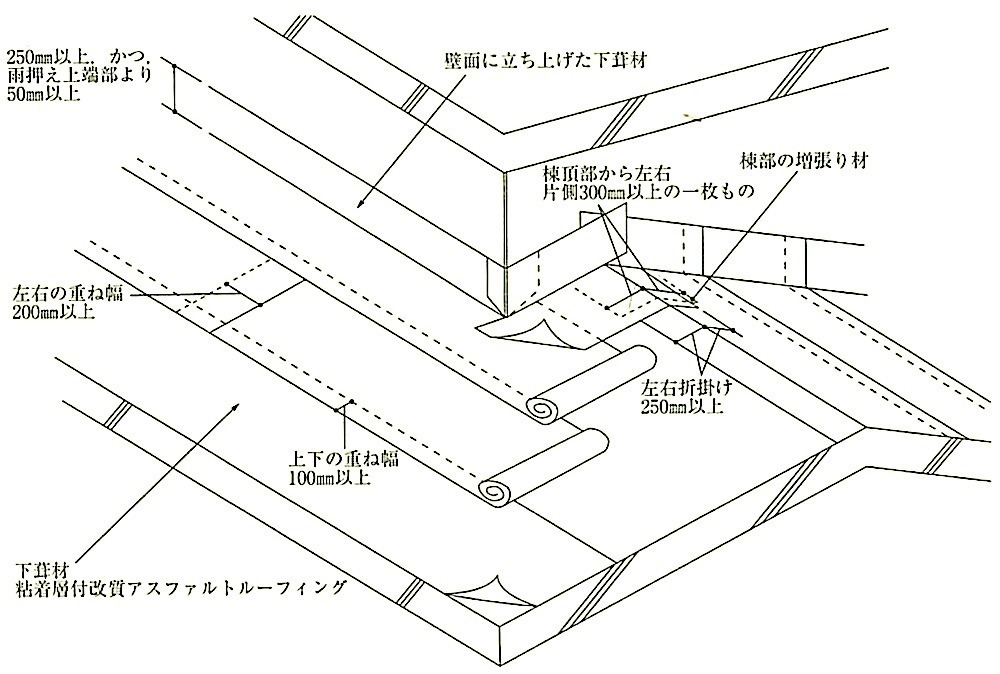

図13.2.7_下葺材の施工例

図13.2.8_下葺材の施工例(粘着層による仮留め例)

※建築工事監理指針 13章2節 長尺金属板葺より

4.内装の床張物下地をセルフレベリング材塗りとする場合、(a)度を一定に練り上げたセルフレべリング材を、レベルに合わせて流し込む。流し込み中はできる限り通風を(b)良くして作業を行う。施工後の養生期間は、常温で (c)日以上、冬期間は (d)14日以上とし、施工場所の気温が (e) 5°C以下の場合は施工しない。

1.(a) 硬
2.(b) 避けて
3.(c) 3
4.(d) 28
5.(e) 3
(解答)

 2

セルフレベリング材が硬化する前に風が当たると、表層部分だけが動いて硬化後にしわが発生する場合がある。したがって、流し込み作業中はできる限り通風をなくして、施工後もセルフレベリング材が硬化するまでは、はなはだしい通風は避ける。(建築工事監理指針)

5.PCカーテンウォールの (a)ファスナー方式には、ロッキング方式、スウェイ方式がある。
ロッキング方式はPCパネルを (b)回転させることにより、また、スウェイ方式は上部、下部ファスナーの (c)両方をルーズホールなどで (d)滑らせることにより、PCカーテンウォールを(e)層間変位に追従させるものである。

1.(a) 取付
2.(b) 滑らせる
3.(c) どちらか
4.(d) 回転させる
5.(e) 地震
(解答)

 3

ロッキング方式はPCパネルを回転させることにより、また、スウェイ方式は上部、下部ファスナーのどちらかをルーズホールなどで滑らせることにより、PCカーテンウォールを層間変位に追従させるものである。

6.塗装工事における研磨紙ずりは、素地の汚れや錆、下地に付着している(a)塵埃を取り除いて素地や下地を(b)粗面にし、かつ、次工程で適用する塗装材料の (c) 付着性を確保するための足掛かりをつくり、(d) 仕上りを良くするために行う。
研磨紙ずりは、下層塗膜が十分 (e)乾燥した後に行い、塗膜を過度に研がないようにする。

1.(a) 油分
2.(b) 平滑
3.(c) 作業
4.(d) 回転させる
5.(e) 硬化
(解答)

 2

塗装工事における研磨紙ずりは、素地の汚れや錆、下地に付着している塵埃を取り除いて素地や下地を平滑にし、かつ、次工程で適用する塗装材料の付着性を確保するための足掛かりをつくり、仕上りを良くするために行う。(JASS18)

7.居室の壁紙施工において、壁紙及び壁紙施工用(a)でん粉系接着剤の(b)ホルムアルデヒド放散量は、一般に、F(c)☆☆☆☆としている。また、防火材の認定の表示は防火製品表示 (d)ラベルを1区分(1室)ごとに(e)枚以上張り付けて表示する。

1.(a) 溶剤
2.(b) シンナー
3.(c) ☆☆☆
4.(d) シール
5.(e) 2
(解答)

 5

昭和44年、当時の建設省住宅指導課長通達の「現場施工後の防火材料の表示については各室又はこれに準ずる用途上の区分ごとに少なくとも2カ所以上に表示マークを付すること。」に基づき行われている。

8.コンクリート打放し仕上げ外壁のひび割れ部の改修における樹脂注入工法は、外壁のひび割れ幅が0.2mm以上 (a) 2.0mm以下の場合に主に適用され、シール工法や(b)Uカットシール材充填工法に比べ(c)耐久性が期待できる工法である。
挙動のあるひび割れ部の注入に用いるエポキシ樹脂の種類は、(d) 質形とし、粘性による区分が(e) 粘度形又は中粘度形とする。

1.(a) 1.0
2.(b) V
3.(c) 耐水
4.(d) 硬
5.(e) 高
(解答)

 1

樹脂注入工法は、ひび割れ幅が0.2mm以上 1.0mm以下の場合に主に適用される。

令和3年1級建築施工管理技士 二次検定 問題6 解答解説

令和3年 1級建築施工管理技士 二次 問題6 解答解説

次の1.から3.の各法文において、[  ] に当てはまる正しい語句を、下の該当する枠内から1つ選びなさい。
1.建設業法(請負契約とみなす場合)
第24条
委託その他いかなる [ ① ] をもってするかを問わず、[ ② ]を得て建設工事の完成を目的として締結する契約は、建設工事の請負契約とみなして、この法律の規定を適用する。

① 1.業務、2.許可、3.立場、4.名義、5.資格
② 1.報酬、2.利益、3.許可、4.承認、5.信用
(解答)

 ① 4

 ② 1

第24条(請負契約とみなす場合)

委託その他いかなる名義をもってするかを問わず、報酬を得て建設工事の完成を目的として締結する契約は、建設工事の請負契約とみなして、この法律の規定を適用する。

2.建築基準法施行令(建て方)
第136条の6
建築物の建て方を行なうに当たっては、仮筋かいを取り付ける等荷重又は外力による[ ③ ]を防止するための措置を講じなければならない。
2.鉄骨造の建築物の建て方の [ ④ ]は、荷重及び外力に対して安全なものとしなければ

③ 1.事故、2.災害、3.変形、4.傾倒、5.倒壊
④ 1.ワイヤロープ、2.仮筋かい、3.仮締、4.本締、5.手順
(解答)

 ③ 5

 ④ 3

第136条の6(建て方)

建築物の建て方を行なうに当たっては、仮筋かいを取り付ける等荷重又は外力による倒壊を防止するための措置を講じなければならない。

2 鉄骨造の建築物の建て方の仮締は、荷重及び外力に対して安全なものとしなければならない。

3.労働安全衛生法(元方事業者の講ずべき措置等)
第29条
元方事業者は、関係請負人及び関係請負人の労働者が、当該仕事に関し、この法律又はこれに基づく命令の規定に違反しないよう必要な [ ⑤ ]を行なわなければならない。
2 元方事業者は、関係請負人又は関係請負人の労働者が、当該仕事に関し、この法律又はこれに基づく命令の規定に違反していると認めるときは、[ ⑥ ]のため必要な指示を行なわなければならない。
3(略)

⑤ 1.説明、2.教育、3.指導、4.注意喚起、5.契約
⑥ 1.衛生、2.是正、3.改善、4.安全、5.健康
(解答)

 ⑤ 3

 ⑥ 2

第 29 条(元方事業者の講ずべき措置等)

元方事業者は、関係請負人及び関係請負人の労働者が、当該仕事に関し、この法律又はこれに基づく命令の規定に違反しないよう必要な指導を行わなければならない。

2 元方事業者は、関係請負人又は関係請負人の労働者が、当該仕事に関し、この法律又はこれに基づく命令の 規定に違反していると認められるときは、是正のため必要な指示を行わなければならない。

3 前項の指示を受けた関係請負人又はその労働者は、当該指示に従わなければならない。
